蜗壳安装方案一、概述红花尔基电站水轮机埋入部分的蜗壳总共 24 节,其中第 N01 到第N08 节在出厂之前已经与座环焊接好,其余部分已经在出厂之前进行过预装,蜗壳的总重量为 4
070 吨,到货蜗壳的有两种壁厚 345° -255°为 6 10mm,255° -15° 为 6 8mm
二、蜗壳的吊运方案根据施工总进度的安排,在 1#蜗壳进行挂装的时候厂房内的桥机并未形成,根据蜗壳的到货情况和现场具体情况,我们决定先用吊车将蜗壳吊到座环的周围,准备安装

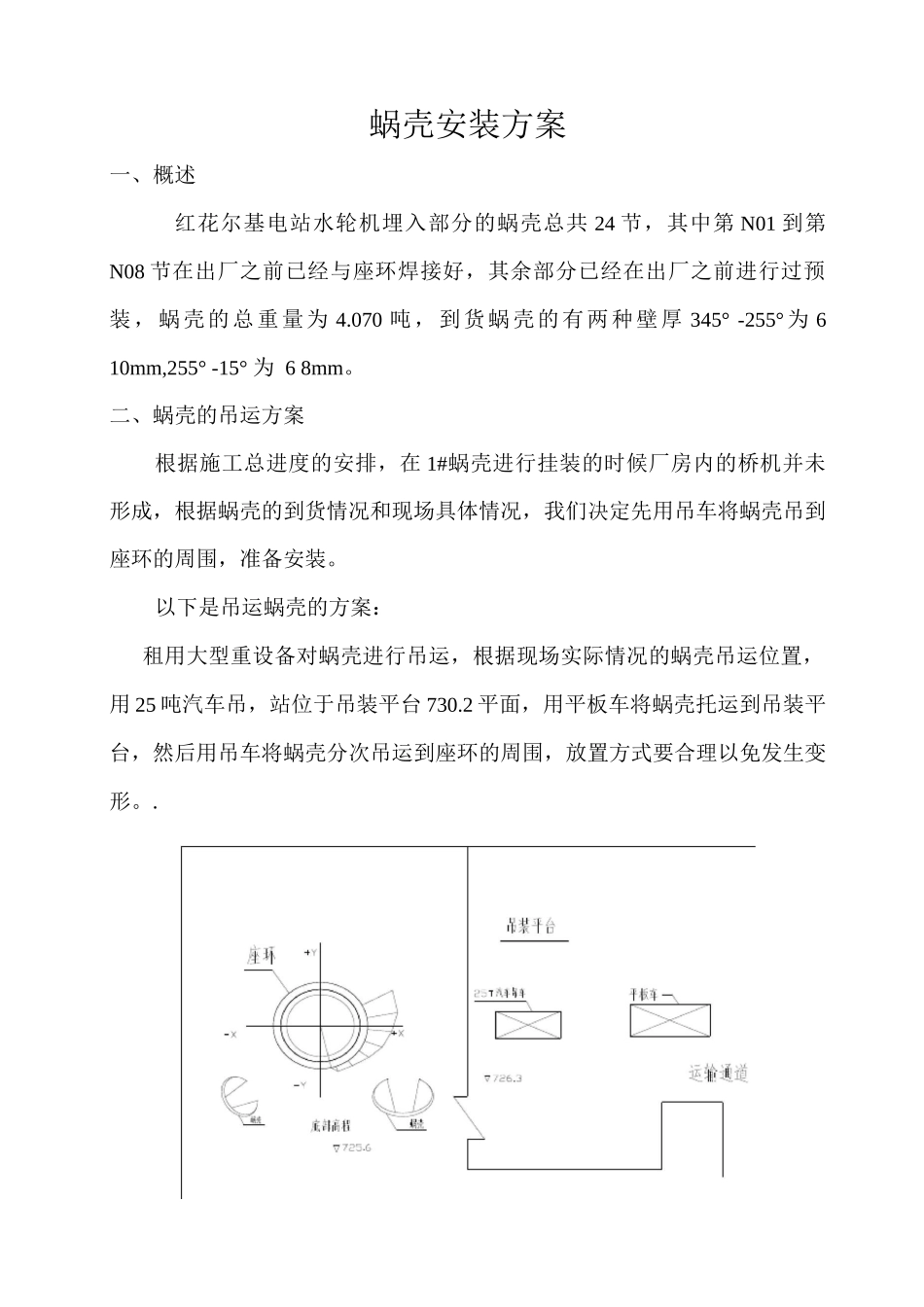

以下是吊运蜗壳的方案:租用大型重设备对蜗壳进行吊运,根据现场实际情况的蜗壳吊运位置,用 25 吨汽车吊,站位于吊装平台 730
2 平面,用平板车将蜗壳托运到吊装平台,然后用吊车将蜗壳分次吊运到座环的周围,放置方式要合理以免发生变形

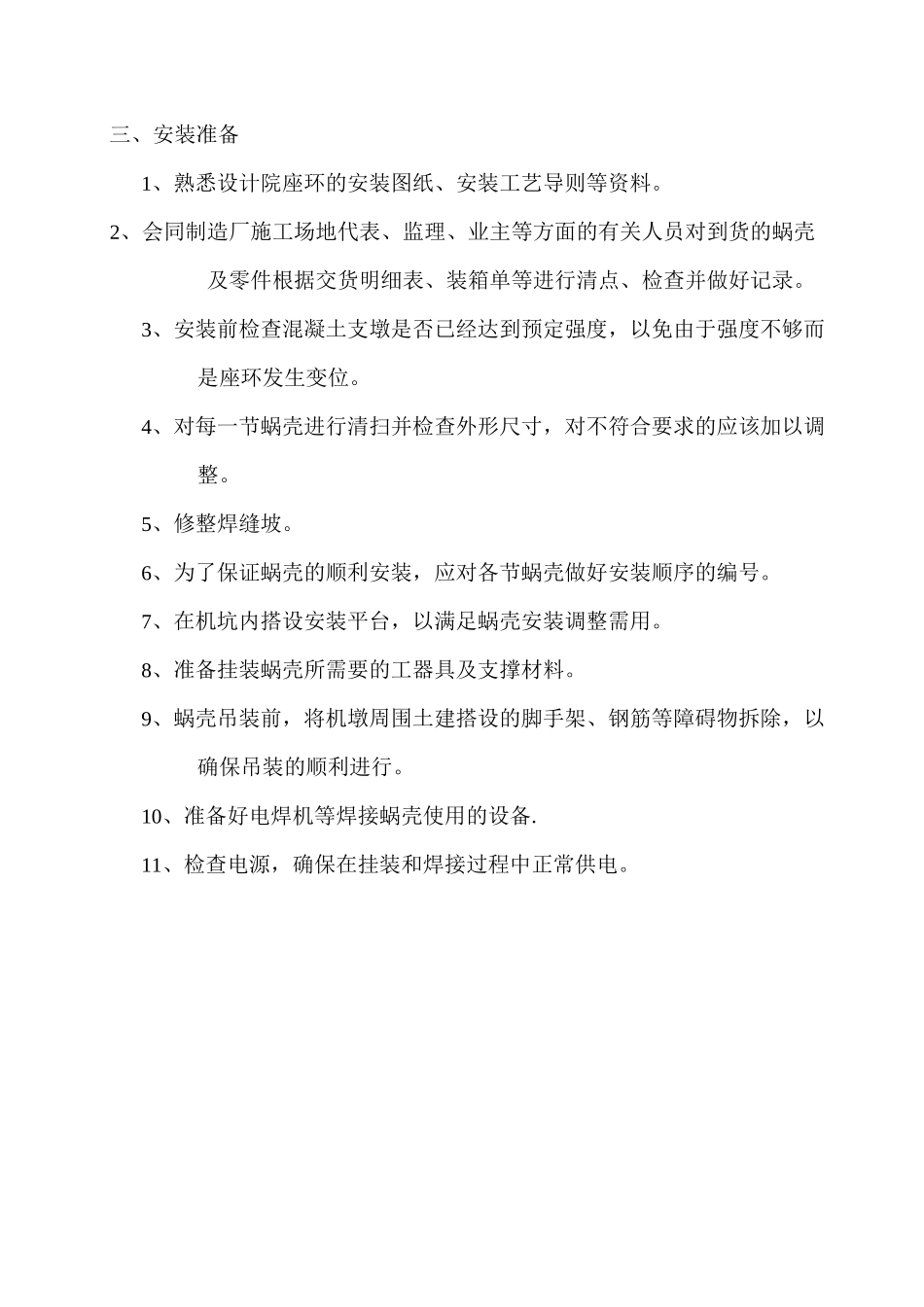

三、安装准备1、熟悉设计院座环的安装图纸、安装工艺导则等资料
2、会同制造厂施工场地代表、监理、业主等方面的有关人员对到货的蜗壳及零件根据交货明细表、装箱单等进行清点、检查并做好记录
3、安装前检查混凝土支墩是否已经达到预定强度,以免由于强度不够而是座环发生变位
4、对每一节蜗壳进行清扫并检查外形尺寸,对不符合要求的应该加以调整
5、修整焊缝坡
6、为了保证蜗壳的顺利安装,应对各节蜗壳做好安装顺序的编号
7、在机坑内搭设安装平台,以满足蜗壳安装调整需用
8、准备挂装蜗壳所需要的工器具及支撑材料
9、蜗壳吊装前,将机墩周围土建搭设的脚手架、钢筋等障碍物拆除,以确保吊装的顺利进行
10、准备好电焊机等焊接蜗壳使用的设备
11、检查电源,确保在挂装和焊接过程中正常供电

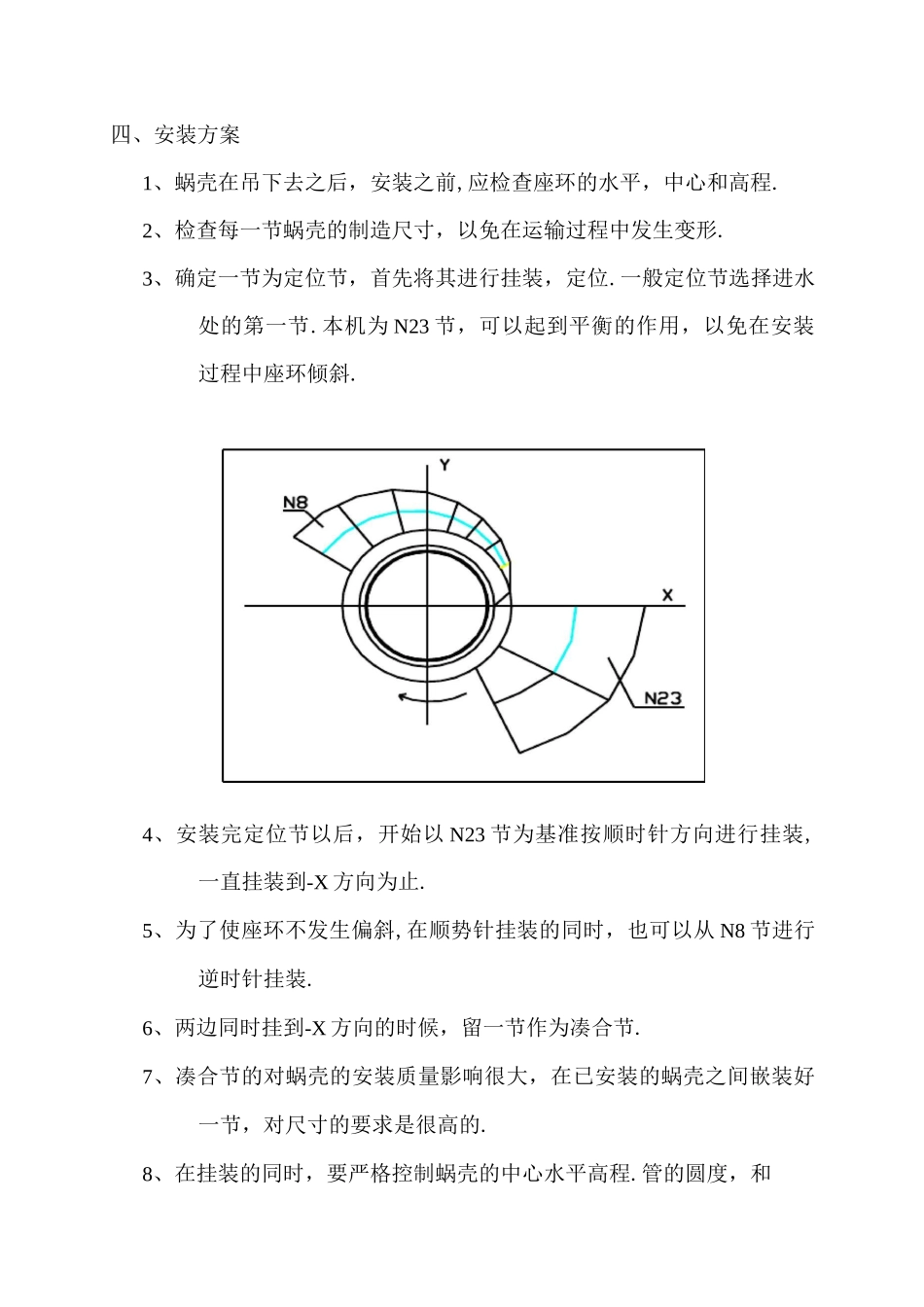

四、安装方案1、蜗壳在吊下去之后,安装之前,应检查座环的水平,中心和高程
2、检查每一节蜗壳的制造尺寸,以免在运输过程中发生变形
3、确定一节为定位节,首先将其进行挂装,定位
一般定位节选择进水处的第一节
本机为 N23 节,可以起到
