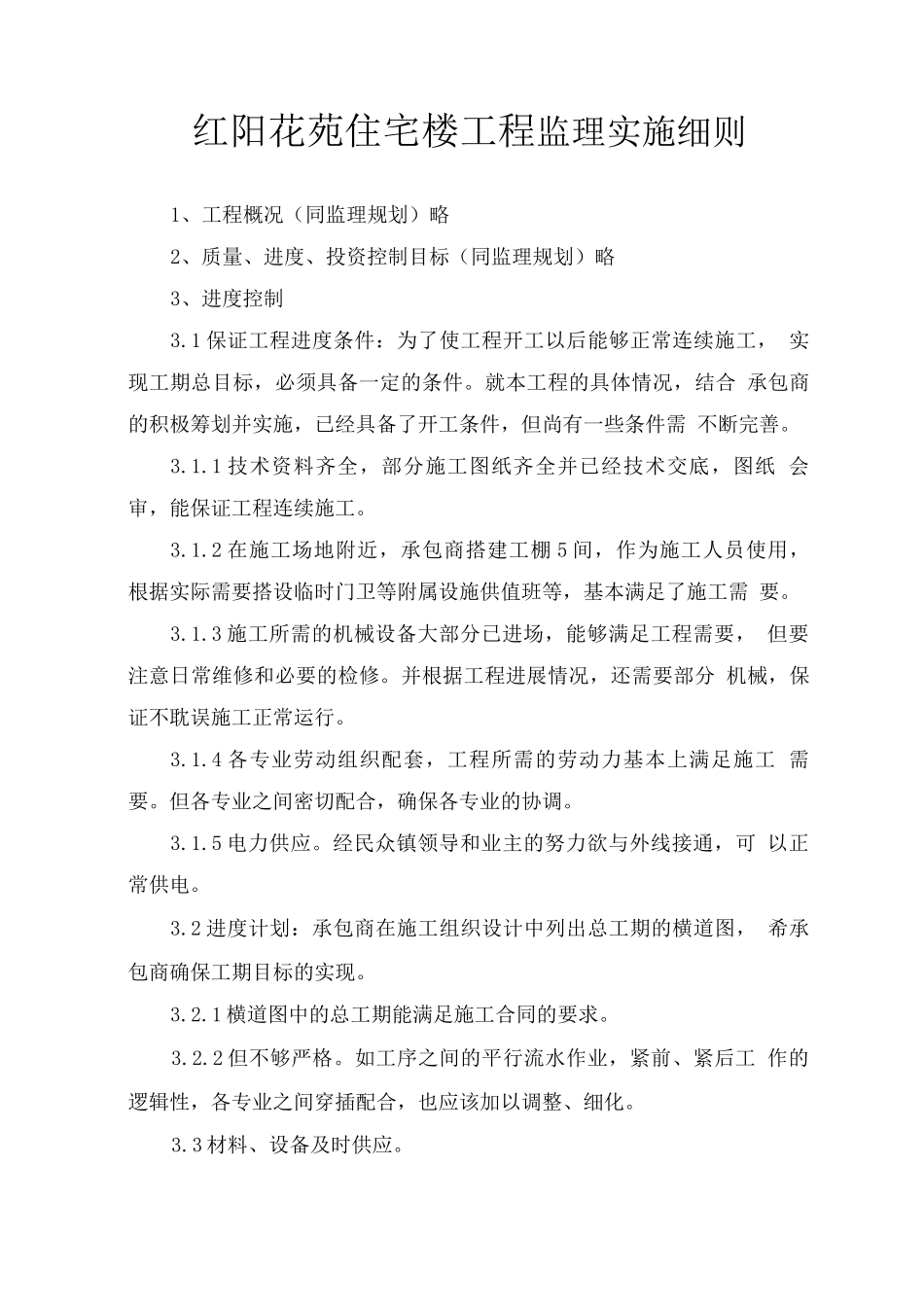

红阳花苑住宅楼工程监理实施细则1、工程概况(同监理规划)略2、质量、进度、投资控制目标(同监理规划)略3、进度控制3
1 保证工程进度条件:为了使工程开工以后能够正常连续施工, 实现工期总目标,必须具备一定的条件
就本工程的具体情况,结合 承包商的积极筹划并实施,已经具备了开工条件,但尚有一些条件需 不断完善
1 技术资料齐全,部分施工图纸齐全并已经技术交底,图纸 会审,能保证工程连续施工
2 在施工场地附近,承包商搭建工棚 5 间,作为施工人员使用, 根据实际需要搭设临时门卫等附属设施供值班等,基本满足了施工需 要
3 施工所需的机械设备大部分已进场,能够满足工程需要, 但要注意日常维修和必要的检修
并根据工程进展情况,还需要部分 机械,保证不耽误施工正常运行
4 各专业劳动组织配套,工程所需的劳动力基本上满足施工 需要
但各专业之间密切配合,确保各专业的协调
5 电力供应
经民众镇领导和业主的努力欲与外线接通,可 以正常供电
2 进度计划:承包商在施工组织设计中列出总工期的横道图, 希承包商确保工期目标的实现
1 横道图中的总工期能满足施工合同的要求
2 但不够严格
如工序之间的平行流水作业,紧前、紧后工 作的逻辑性,各专业之间穿插配合,也应该加以调整、细化

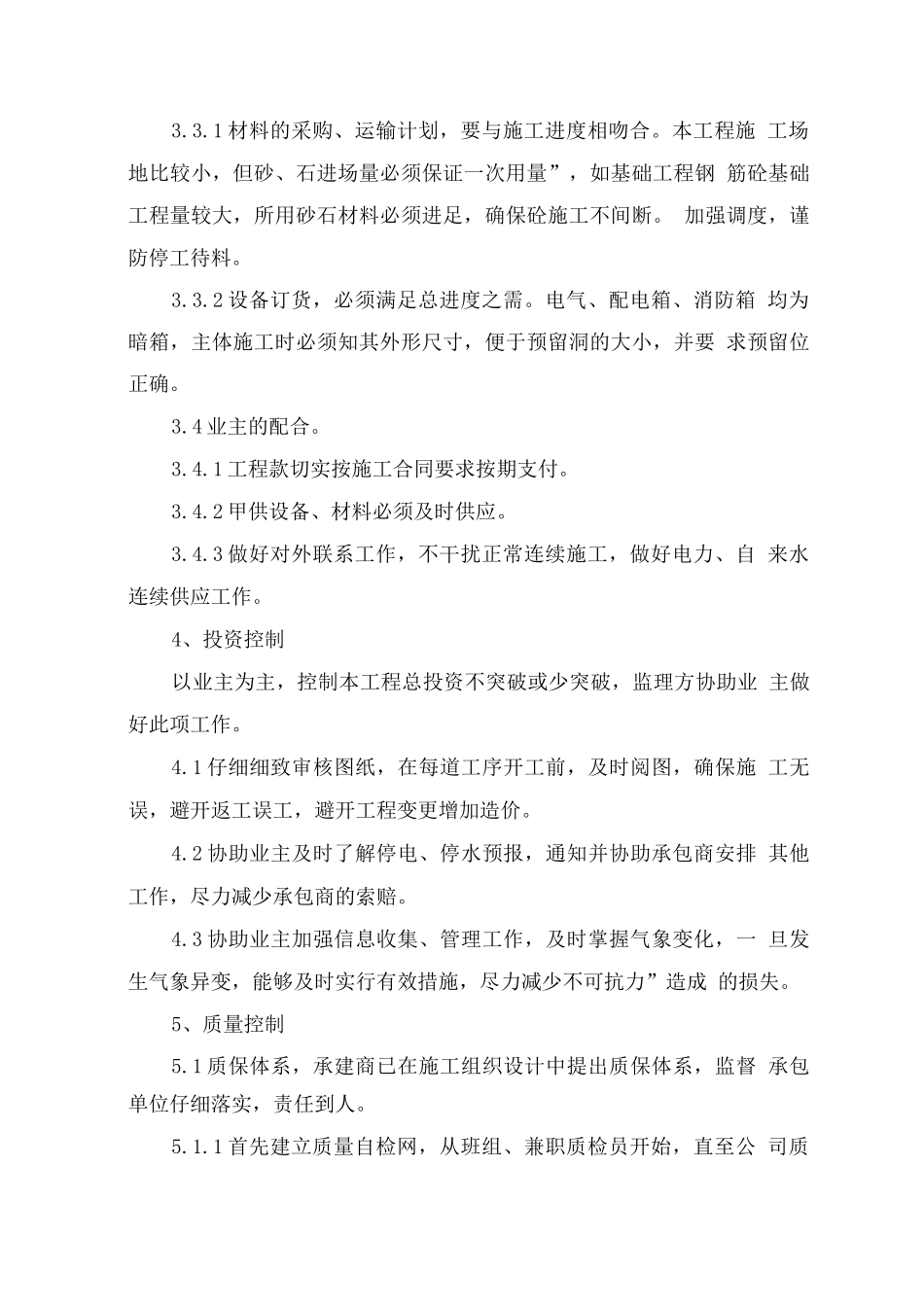

3 材料、设备及时供应
1 材料的采购、运输计划,要与施工进度相吻合
本工程施 工场地比较小,但砂、石进场量必须保证一次用量”,如基础工程钢 筋砼基础工程量较大,所用砂石材料必须进足,确保砼施工不间断
加强调度,谨防停工待料
2 设备订货,必须满足总进度之需
电气、配电箱、消防箱 均为暗箱,主体施工时必须知其外形尺寸,便于预留洞的大小,并要 求预留位正确
4 业主的配合
1 工程款切实按施工合同要求按期支付
