细石混凝土面层混凝土面层系采纳 C20 普通细石混凝土作地面和楼面面层
它具有整体性好,强度高,抗裂,耐磨性好,材料易得,施工简便、快速,造价低等优点
本工艺标准适用于工业与民用建筑一次抹面的细石混凝土面层工程
1、材料要求1
1 水泥:用 32
5R 或 42
5R 普通硅酸盐或矿渣水泥,要求新奇无结块
2 砂:用粗砂或中砂,含泥量小于 3%
3 石子:用坚硬、耐磨级配良好的碎石或卵石,粒径不大于 15mm 或面层厚度的 2/3,含泥量小于 2%
2、主要机具设备2
1 机械设备:混凝土搅拌机、平板式振动器、机动翻斗等
2 主要工具:大小平锹、铁滚筒、木抹子、铁抹子、钢皮抹子、2m 长木杠、水平尺、小桶、筛孔为 5mm 筛子、钢丝刷、笤帚、手推胶轮车等
3、作业条件3
1 地面或楼面的混凝土垫层(基层)已按设计要求施工完成,混凝土强度已达到 1
2Mpa 以上,预制空心楼板已嵌缝完
2 室内门框、预埋件、各种管道及地漏等已安装完毕,经验查合格,地漏已遮盖,并办理预检手续
3 各种立管和套管通过面层孔洞已用细石混凝土灌好修严
4 顶棚、墙面抹灰施工完毕,已弹出或设置控制面层标高和排水坡度的水平线或标志
分格缝已按要求设置,地漏处已找好泛水及标高
5 屋面已做好防水层,或有防雨措施
4、施工操作工艺4
1 清理基层:将基层表面的泥土、浮浆块等杂物清理冲洗洁净,楼板表面有油污,应用 5%-10%浓度的火碱溶液清洗洁净
浇铺面层前 1d 浇水湿润,表面积水应予扫除
2 冲筋贴灰饼:小面积房间在四周根据标高线做出灰饼,大面积房间还应每隔 1
5m 冲筋,有地漏时,要在地漏四周做出 0
5%的泛水坡度;灰饼和冲筋均用细石混凝土制作,随后铺细石混凝土

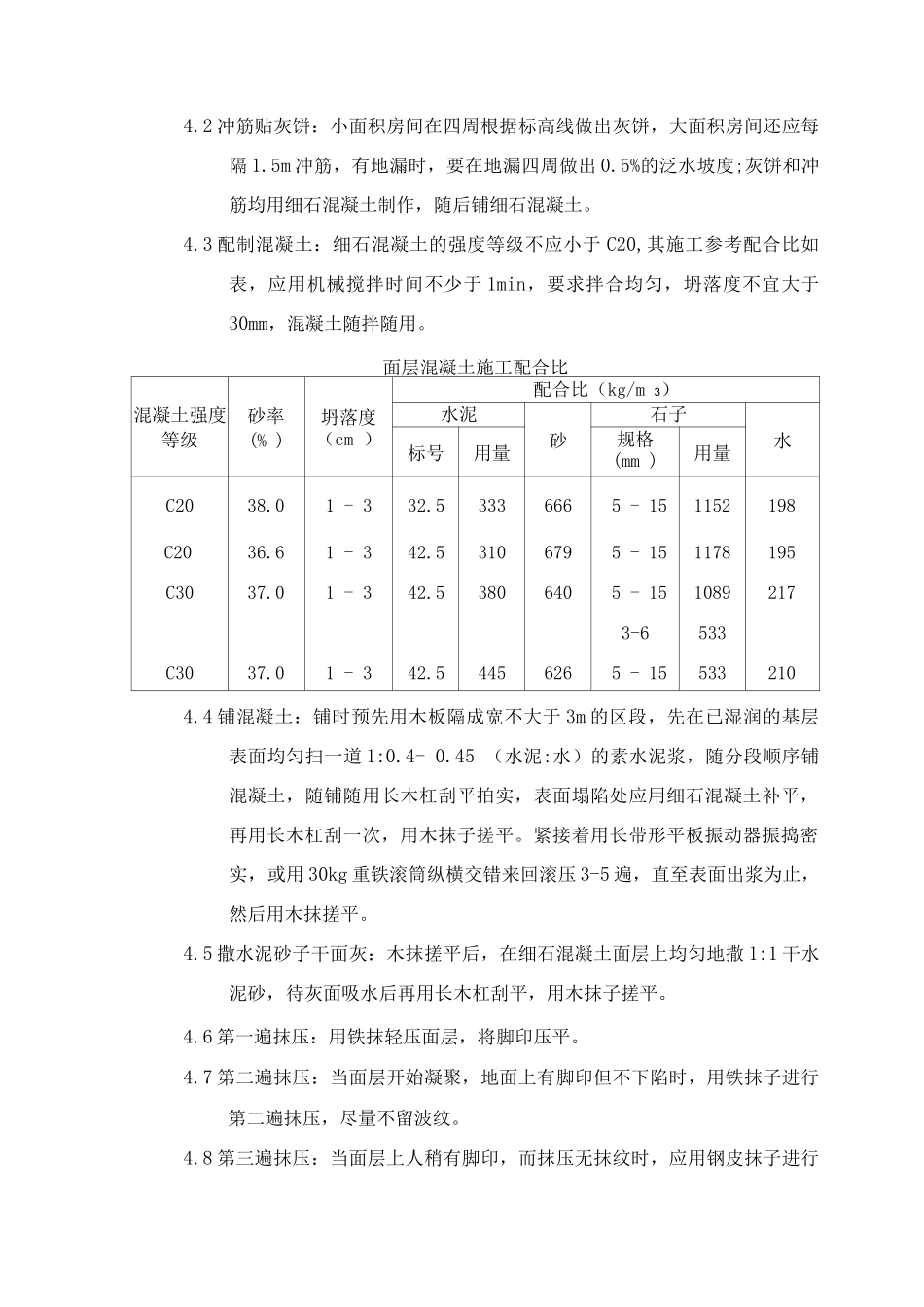

3 配制混凝土:细石混凝土的强度等级不应小于 C20,其施工参考配合比如表,应用机械搅拌时间不少于
