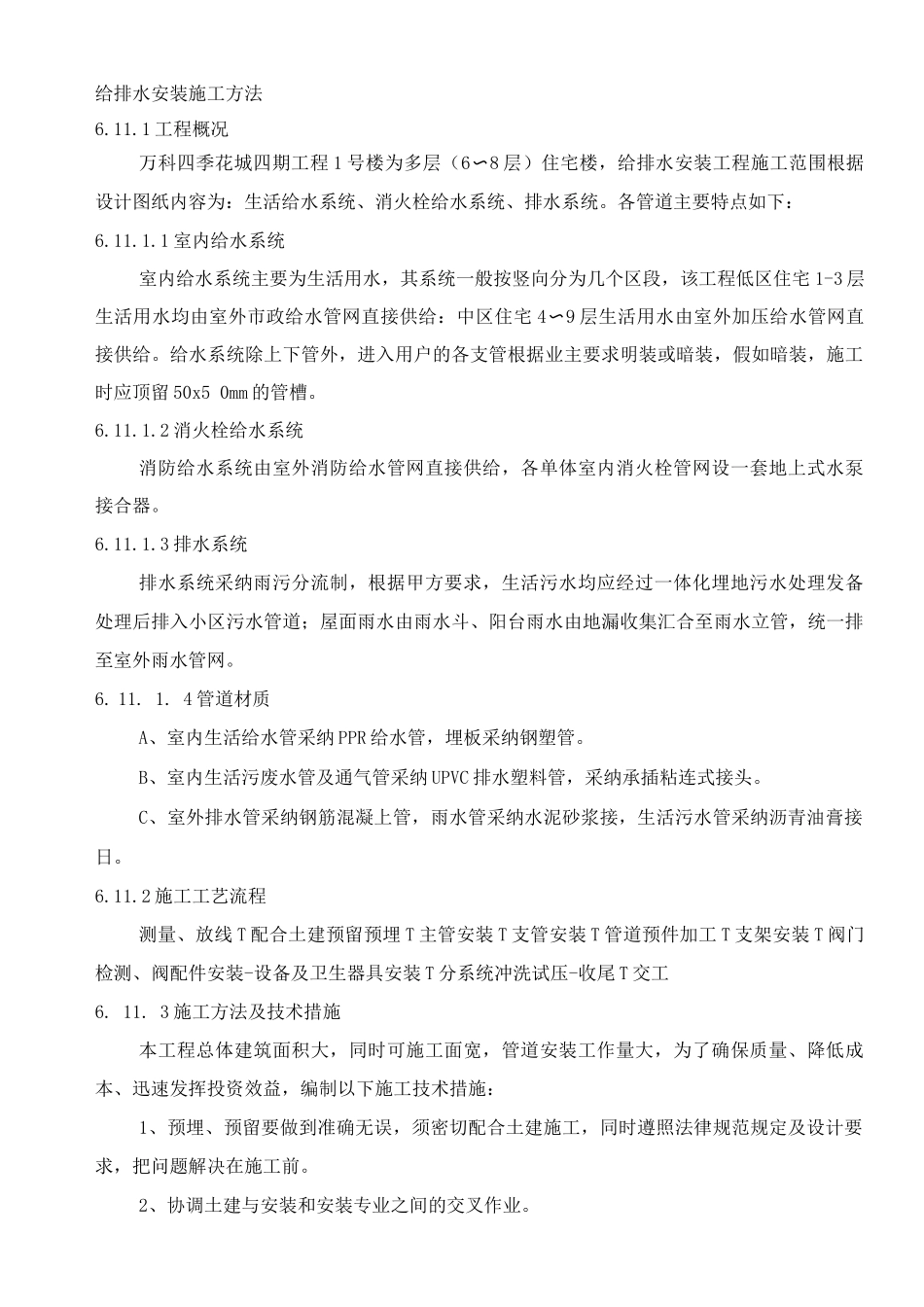

给排水安装施工方法6
1 工程概况万科四季花城四期工程 1 号楼为多层(6〜8 层)住宅楼,给排水安装工程施工范围根据设计图纸内容为:生活给水系统、消火栓给水系统、排水系统
各管道主要特点如下:6
1 室内给水系统室内给水系统主要为生活用水,其系统一般按竖向分为几个区段,该工程低区住宅 1-3 层生活用水均由室外市政给水管网直接供给:中区住宅 4〜9 层生活用水由室外加压给水管网直接供给
给水系统除上下管外,进入用户的各支管根据业主要求明装或暗装,假如暗装,施工时应顶留 50x5 0mm 的管槽
2 消火栓给水系统消防给水系统由室外消防给水管网直接供给,各单体室内消火栓管网设一套地上式水泵接合器
3 排水系统排水系统采纳雨污分流制,根据甲方要求,生活污水均应经过一体化埋地污水处理发备处理后排入小区污水管道;屋面雨水由雨水斗、阳台雨水由地漏收集汇合至雨水立管,统一排至室外雨水管网
4 管道材质A、室内生活给水管采纳 PPR 给水管,埋板采纳钢塑管
B、室内生活污废水管及通气管采纳 UPVC 排水塑料管,采纳承插粘连式接头
C、室外排水管采纳钢筋混凝上管,雨水管采纳水泥砂浆接,生活污水管采纳沥青油膏接日

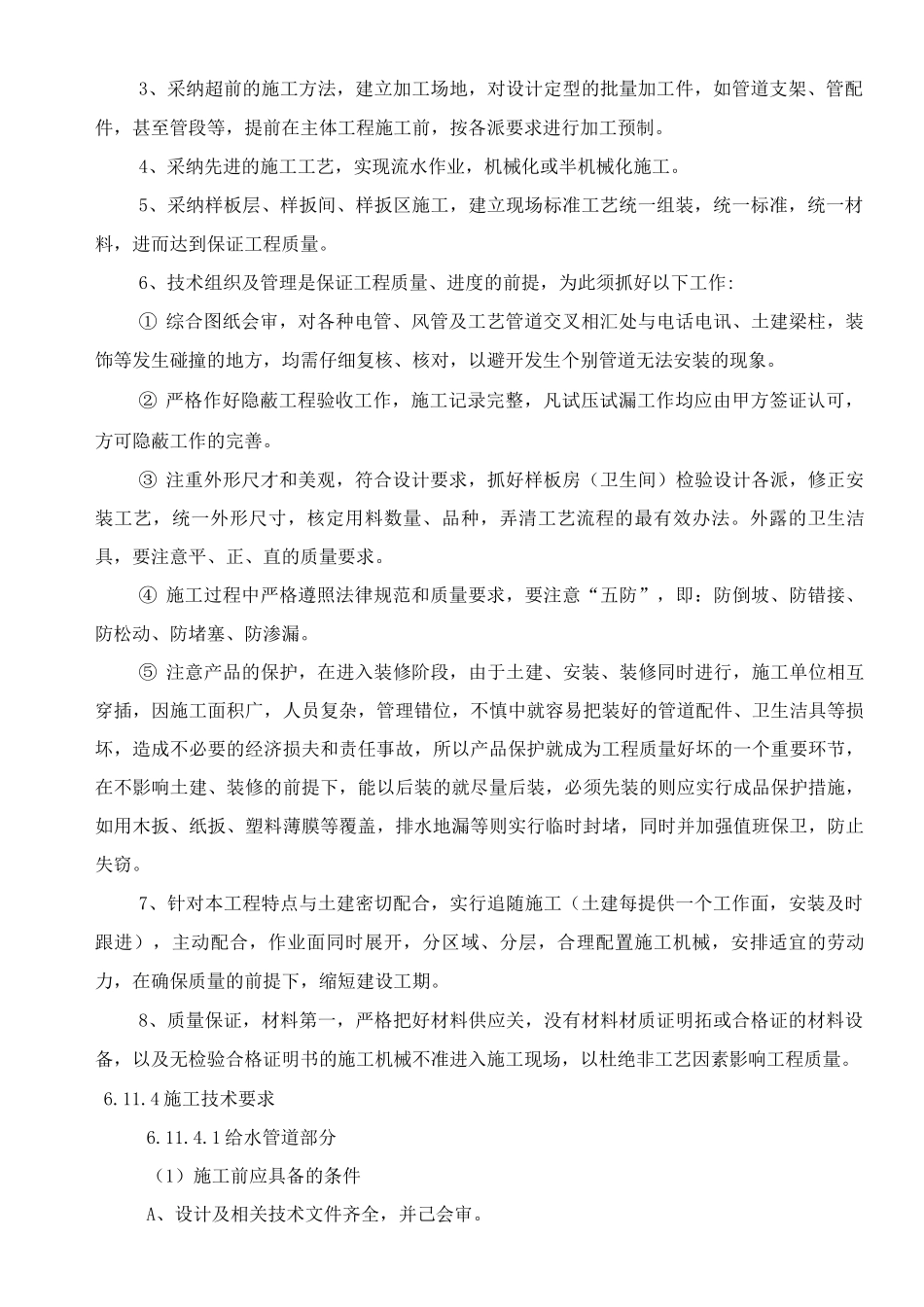

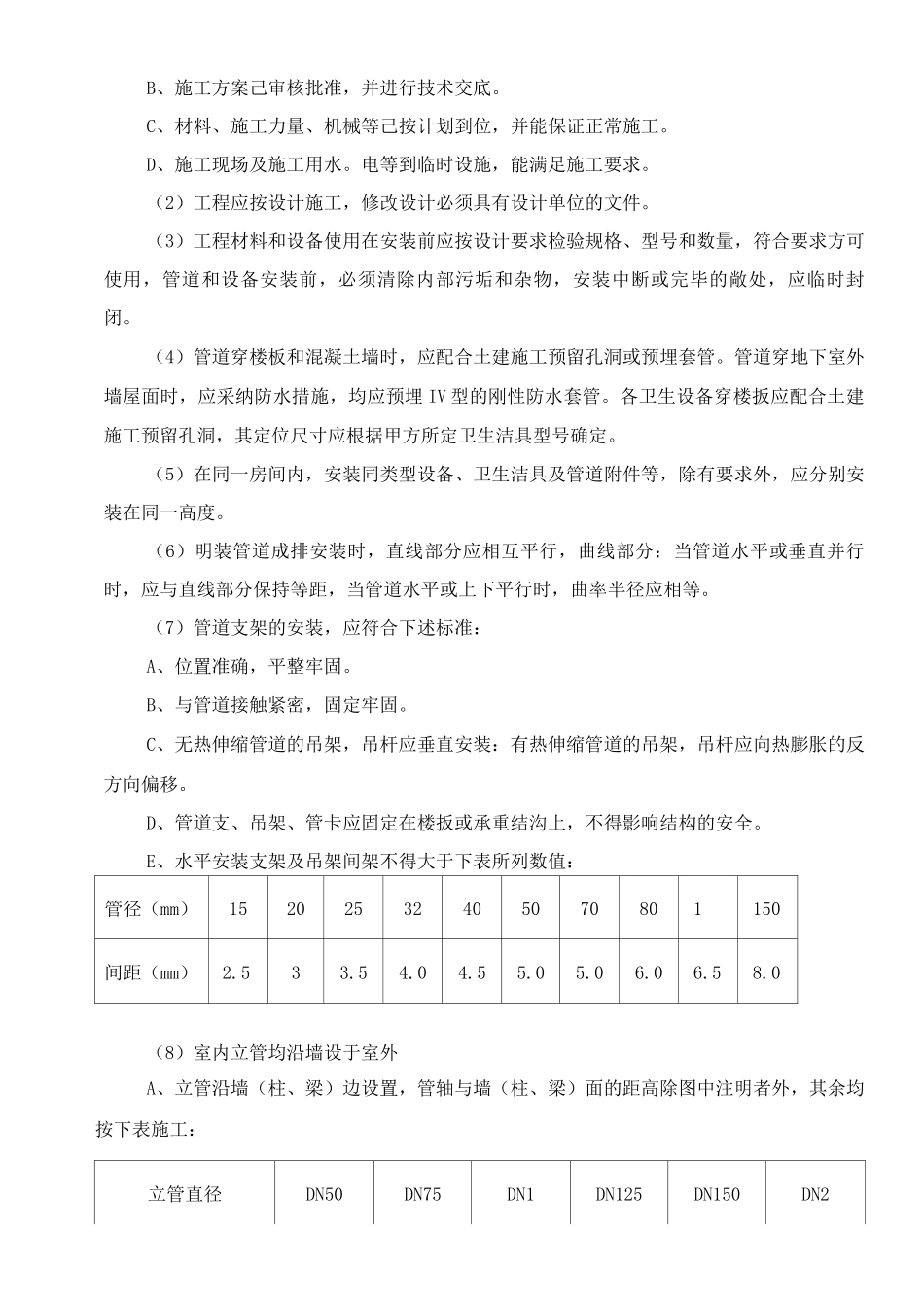

2 施工工艺流程测量、放线 T 配合土建预留预埋 T 主管安装 T 支管安装 T 管道预件加工 T 支架安装 T 阀门检测、阀配件安装-设备及卫生器具安装 T 分系统冲洗试压-收尾 T 交工6
3 施工方法及技术措施本工程总体建筑面积大,同时可施工面宽,管道安装工作量大,为了确保质量、降低成本、迅速发挥投资效益,编制以下施工技术措施:1、预埋、预留要做到准确无误,须密切配合土建施工,同时遵照法律规范规定及设计要求,把问题解决在施工前
2、协调土建与安装和安装专业之间的交叉作业
3、采纳超前的施工
