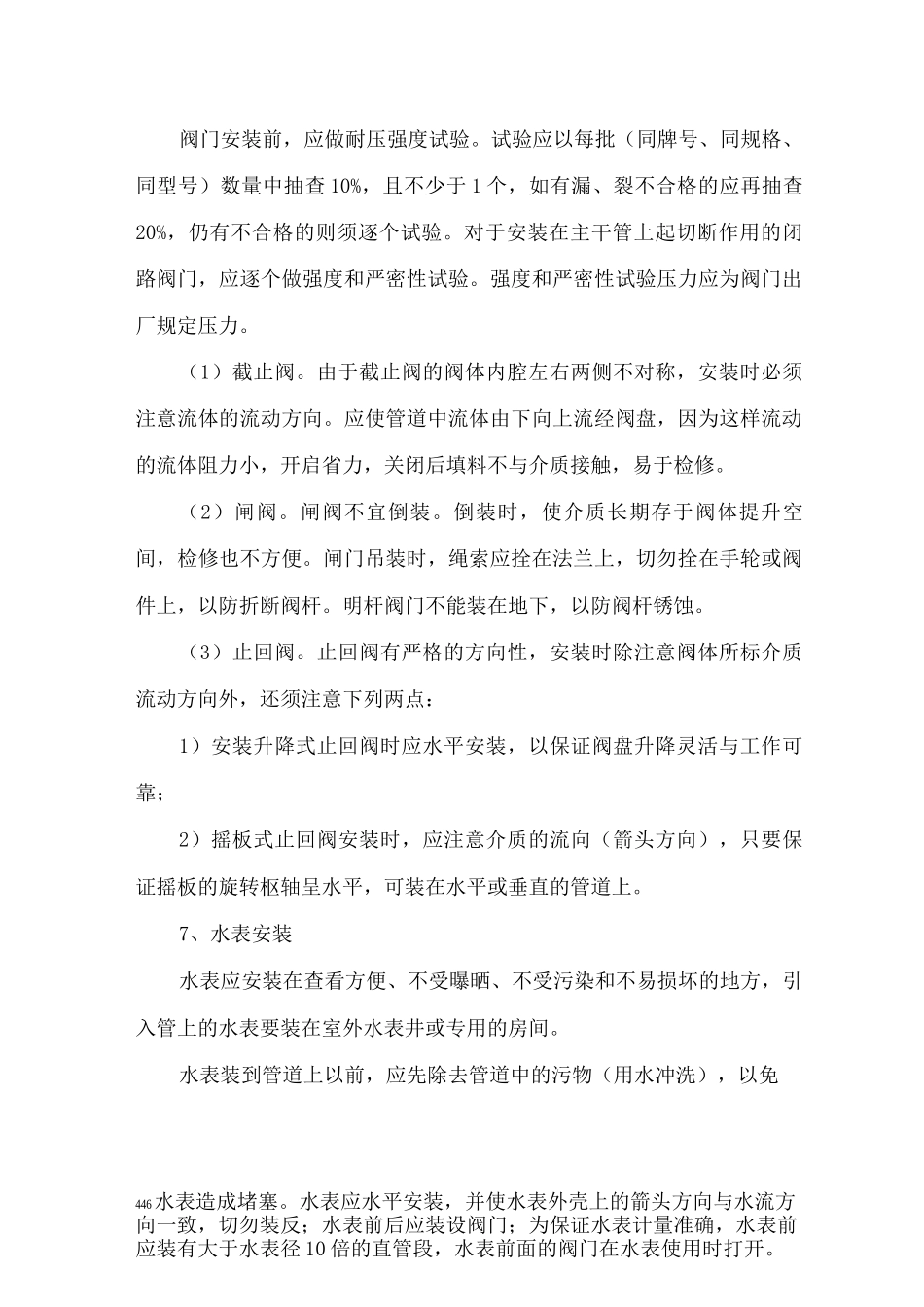

给排水工程安装方案(一)给水系统安装工程1、工艺流程:安装准备 T 预制加工一干管安装 T 立管安装 T 支管安装 T 管道试压 T管道冲洗
2、预制加工按设计图纸画出管道分路、管径、变径、预留管,阀门位置等施工草图,在实际安装的结构位置做上标记,按标记分段量出实际安装的准确尺寸,记录在施工草图上,然后按草图测得的尺寸预制加工(断管、套丝、上零件、调直、校对),按管段分组编号
3、干管安装安装时一般从总进入开始操作,总进端头加好临时丝堵以备试压用
把预制完的管道运到安装部位按编号依次排开
安装前清扫管膛,卡环式连接完后找直找正,复核甩的位置、方向及变径无误
清除麻头,所有管要加好临时丝堵
4、立管安装(1) 立管明装
每层从上至下统一吊线安装卡件,将预制好的立管按编号分层排开,顺序安装,校核留甩的高度、方向是否正确
支管甩均加好临时丝堵
立管阀门安装朝向应便于操作和修理
安装完后用线坠吊直找正,配合土建堵好楼板洞
(2) 立管暗装
竖井内立管安装的卡件宜在管井设置型钢,上下统一吊线安装卡件
安装在墙内的立管在结构施工中预留管槽,立444管安装后吊直找正,用卡件固定
支管的甩应明露并加好临时丝堵
5、支管安装室内户内给水管支管,采纳塑料给水管、热熔连接,将同种热塑性材料制成的管材与近件互相连接时,使用专用连接工具,将其相接部位加热熔化,充分接触,并保持适当的压力,冷却后即连成一体,连接方法如下:(1)测量管子,切成所需段长,切应与管轴线垂直 90 度
(2)用锉将管外棱边锉圆,用力将管内棱边修圆
要焊接的表面用酒精清洗,再用洁净布或约擦净
(3)插的深度(或焊接的距离)应在管端做上记号;将焊机接上电源,温度设置在 260 度
加温过程中,红灯亮,灯一灭,焊机使机可准备焊接(公差±10 度);将已加热好的管件直接对接插入,适应加压,冷却后即连成一体
(1)支管明装
将预制好的支
