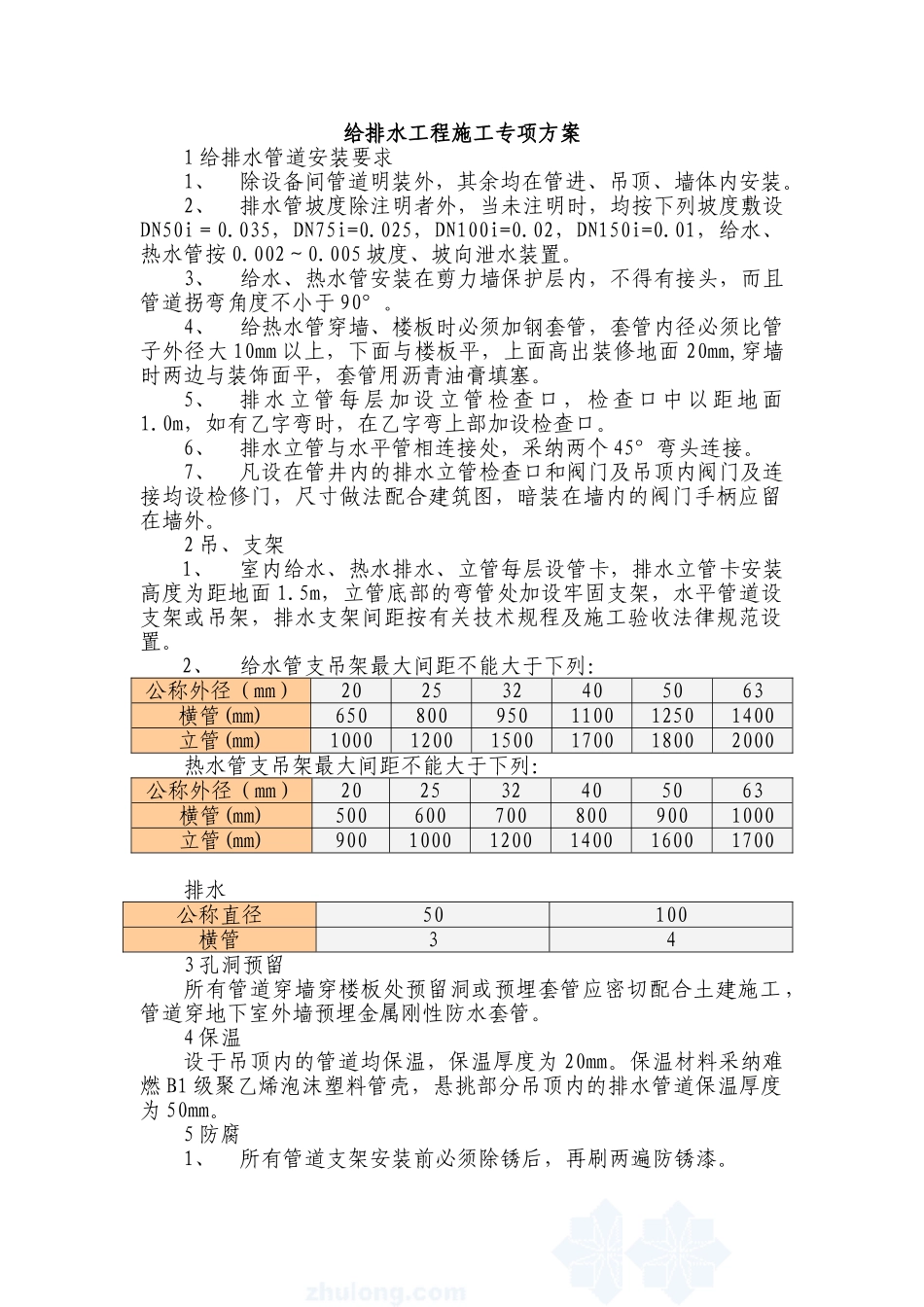

给排水工程施工专项方案1 给排水管道安装要求1、除设备间管道明装外,其余均在管进、吊顶、墙体内安装
2、排水管坡度除注明者外,当未注明时,均按下列坡度敷设DN50i=0
035,DN75i=0
025,DN100i=0
02,DN150i=0
01,给水、热水管按 0
005 坡度、坡向泄水装置
3、给水、热水管安装在剪力墙保护层内,不得有接头,而且管道拐弯角度不小于 90°
4、给热水管穿墙、楼板时必须加钢套管,套管内径必须比管子外径大 10mm 以上,下面与楼板平,上面高出装修地面 20mm,穿墙时两边与装饰面平,套管用沥青油膏填塞
5、排水立管每层加设立管检查口,检查口中以距地面1
0m,如有乙字弯时,在乙字弯上部加设检查口
6、排水立管与水平管相连接处,采纳两个 45°弯头连接
7、凡设在管井内的排水立管检查口和阀门及吊顶内阀门及连接均设检修门,尺寸做法配合建筑图,暗装在墙内的阀门手柄应留在墙外
2 吊、支架1、室内给水、热水排水、立管每层设管卡,排水立管卡安装高度为距地面 1
5m,立管底部的弯管处加设牢固支架,水平管道设支架或吊架,排水支架间距按有关技术规程及施工验收法律规范设置
2、给水管支吊架最大间距不能大于下列:公称外径(mm)202532405063横管(mm)650800950110012501400立管(mm)100012001500170018002000热水管支吊架最大间距不能大于下列:公称外径(mm)202532405063横管(mm)5006007008009001000立管(mm)90010001200140016001700排水公称直径50100横管343 孔洞预留所有管道穿墙穿楼板处预留洞或预埋套管应密切配合土建施工,管道穿地下室外墙预埋金属刚性防水套管
4 保温设于吊顶内的管道均保温,保温厚度为 20mm
保温材料采纳难燃
