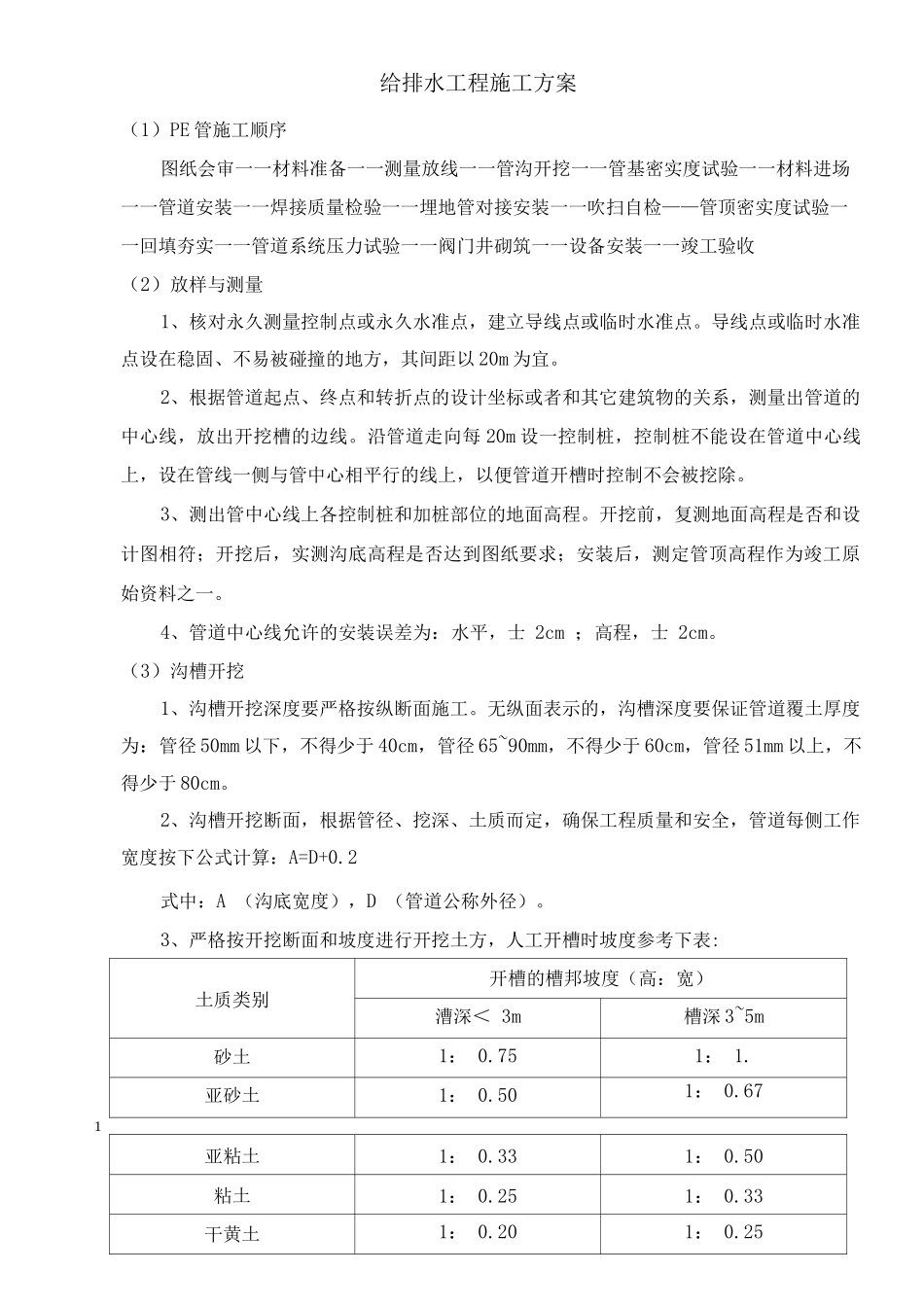

给排水工程施工方案(1)PE 管施工顺序图纸会审一一材料准备一一测量放线一一管沟开挖一一管基密实度试验一一材料进场一一管道安装一一焊接质量检验一一埋地管对接安装一一吹扫自检——管顶密实度试验一一回填夯实一一管道系统压力试验一一阀门井砌筑一一设备安装一一竣工验收(2)放样与测量1、核对永久测量控制点或永久水准点,建立导线点或临时水准点
导线点或临时水准点设在稳固、不易被碰撞的地方,其间距以 20m 为宜
2、根据管道起点、终点和转折点的设计坐标或者和其它建筑物的关系,测量出管道的中心线,放出开挖槽的边线
沿管道走向每 20m 设一控制桩,控制桩不能设在管道中心线上,设在管线一侧与管中心相平行的线上,以便管道开槽时控制不会被挖除
3、测出管中心线上各控制桩和加桩部位的地面高程
开挖前,复测地面高程是否和设计图相符;开挖后,实测沟底高程是否达到图纸要求;安装后,测定管顶高程作为竣工原始资料之一
4、管道中心线允许的安装误差为:水平,士 2cm ;高程,士 2cm
(3)沟槽开挖1、沟槽开挖深度要严格按纵断面施工
无纵面表示的,沟槽深度要保证管道覆土厚度为:管径 50mm 以下,不得少于 40cm,管径 65~90mm,不得少于 60cm,管径 51mm 以上,不得少于 80cm
2、沟槽开挖断面,根据管径、挖深、土质而定,确保工程质量和安全,管道每侧工作宽度按下公式计算:A=D+0
2式中:A (沟底宽度),D (管道公称外径)
3、严格按开挖断面和坡度进行开挖土方,人工开槽时坡度参考下表:土质类别开槽的槽邦坡度(高:宽)漕深< 3m槽深 3~5m砂土1: 0
751: 1
亚砂土1: 0
501: 0
671亚粘土1: 0
331: 0
50粘土1: 0
251: 0
33干黄土1: 0
201: 0
254、槽底不得超挖和扰动
无地下水时,挖至设计标高以上 5~10cm 可停
