给排水工程施工方案一)、给水管道安装室内给水管道采纳塑料管材热熔连接,管道与金属管配件,如阀门、水表、龙头等的连接应采纳专用配件螺纹连接或法兰连接
1、热熔时采纳专用的热熔工具,如:塑料管切管器,倒角工具,手动加热器和熔接机
熔接机上的加热头和加热套,根据直径可以更换,其与管子和管件的贴合表面,必须具有抗粘附的涂层
2、用热熔焊接时,管子和管件搭接,不用任何添加剂而直接进行熔接
管子端头和管件借助于一个两端分别为插头和插孔型加热器加热到熔接温度,然后连接
3、热熔连接应按下列步骤进行:(1)热熔工具接通电源,到达工作温度指示灯亮后方能开始操作;(2)切割管材,必须使端面垂直于管轴线
切割后管材断面应去除毛边和毛刺;(3)管材与管件连接端面必须清洁、干燥、无油;(4)用卡尺和合适的笔在管端测量并标绘出热熔深度,热熔连接技术参数按材料使用说明书进行
(5)熔接弯头或三通时,按设计图纸要求,应注意其方向,在管件和管材的直线方向上,用辅助标志标出其位置;(6)连接时,无旋转地把管端导入加热套内,插入到所标志的深度,同时,无旋转地把管件推到加热头上,达到规定标志处
加热时间必须满足的规定要求;(7)达到加热时间后,立即把管材与管件从加热套与加热头上同时取下,迅速无旋转地直线均匀插入到所标深度,使接头处形成均匀凸缘
4、管道安装时必须按不同管径和要求设置管卡或吊架,位置应准确,埋设要平整,管卡与管道接触应紧密,但不得损伤管道表面
5、明管敷设的支吊架作防膨胀的措施时,应按固定点要求施工
管道的各配水点、受力点以及穿墙支管节点处,应实行可靠的固定措施
6、管道嵌墙暗敷时,墙槽深度为 De+20mm,宽度 De+40-60mm,凹槽表面必须平整,不得有尖角等突出物,管道试压合格后,墙槽用 M7

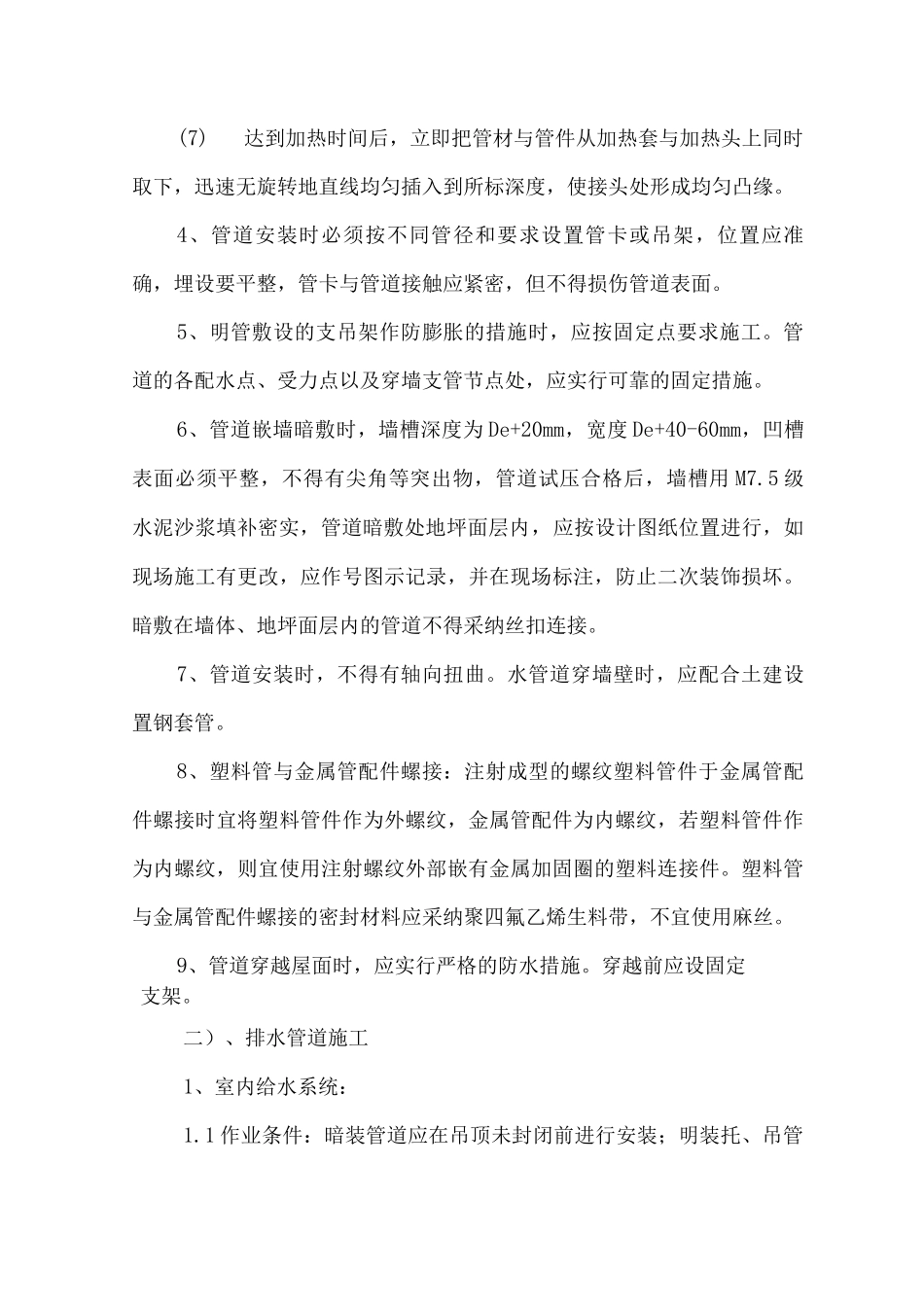

5 级水泥沙浆填补密实,管道暗敷处地坪面层内,应按设计图纸位置进行,如现场施工有更改,应作号图示
