给排水工程施工方案管道工程管道涉及种类多,包括孔网钢带复合塑料管、双壁波纹管、PP-R 管、UPVC 管、镀锌钢管等,连接方式包括热熔连接、丝扣连接、以及粘接等,管道安装质量的好坏对正常运行起着关键的作用
因此,要严加把关,根据先深、后浅;先大管、后小管;先支吊、后安管的顺序施工,严格保证安装质量的优良
1、施工准备该工程施工准备主要包括技术准备、物质准备、组织准备以及作业条件的准备等,具体内容如下:1
1 讨论施工图纸,了解设计意图,明确适用法律规范,认真做好图纸会审
2 编制施工方案,施工图预算和用料计划
3 根据现场施工条件和施工组织总设计的要求规划本专业工种的临时设施和施工用场所的布置
4 根据土建施工进度情况组织劳动力进场施工
5 按施工要求组织机具、材料进场
6 工程技术员应向班组作好技术交底,如施工工艺、质量标准、技术措施、安全措施、新技术及新材料、新工艺的施工方法,并做好技术交底记录
2、给水工程施工方案2
1 埋地管道的挖沟、排水与回填根据设计图纸,用经纬仪从基准坐标点引出埋地管道的坐标点;根据坐标点、管径拉线放出开挖线;开挖应与管线敷设速度紧密配合,所有挖槽的边一开始就要确保安全,以防地面凹陷,或影响附近的地面的结构物
为方便下管,挖出来的土应堆放在沟的一侧,且距离不得小于 0
6m,高度不得高于 1
5m;开挖的沟槽底部应当认真地测量高程,用至少 6 米长的一直尺将沟底整平并达到精确的坡度,保证管子有连接的支承;为了防止产生不均匀下沉使管子受力不均匀,沟底要求是自然土层;配备和安装一套有效可靠的排水系统,维持开挖的槽由无水直到施工完成
管沟的回填是在管道检验合格后进行的,回填的土样,方式都要符合设计和法律规范要求

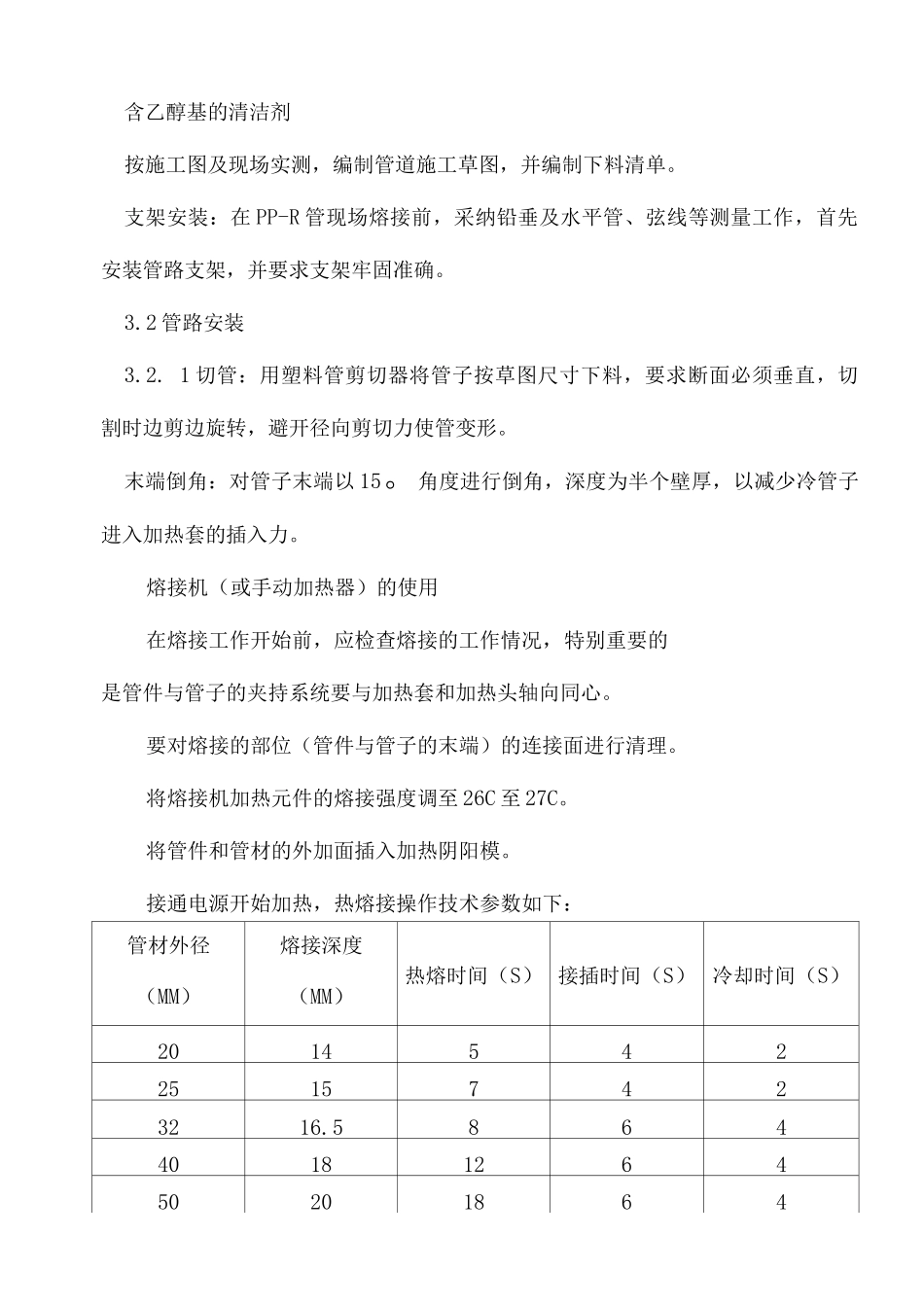

3 PP-R 聚丙稀管道施工工艺聚丙稀(PP-R)管道具有卫生、无毒,适合饮用水、纯净水,在规定的工作压力下可长期使用,
