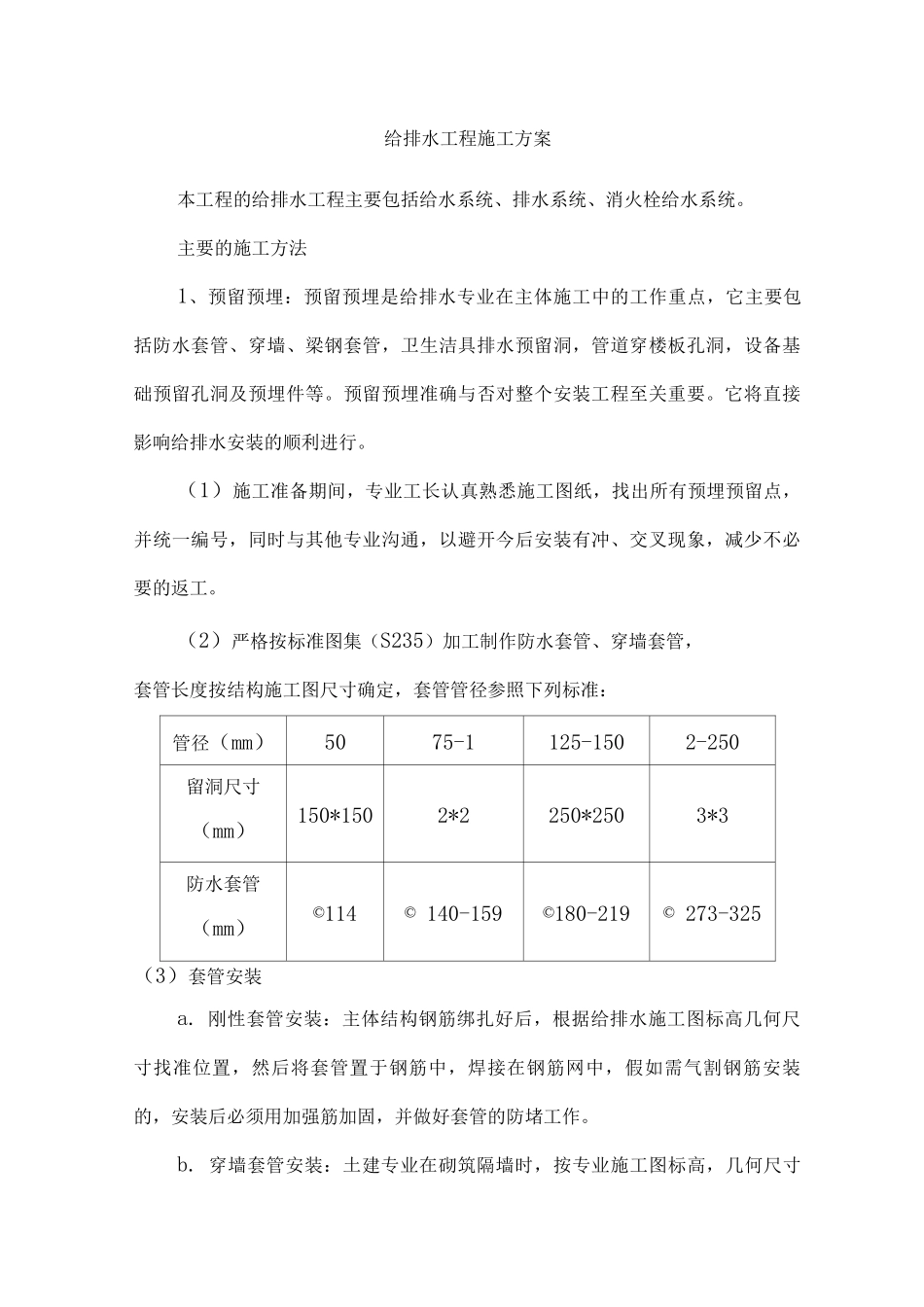

给排水工程施工方案本工程的给排水工程主要包括给水系统、排水系统、消火栓给水系统
主要的施工方法1、预留预埋:预留预埋是给排水专业在主体施工中的工作重点,它主要包括防水套管、穿墙、梁钢套管,卫生洁具排水预留洞,管道穿楼板孔洞,设备基础预留孔洞及预埋件等
预留预埋准确与否对整个安装工程至关重要
它将直接影响给排水安装的顺利进行
(1)施工准备期间,专业工长认真熟悉施工图纸,找出所有预埋预留点,并统一编号,同时与其他专业沟通,以避开今后安装有冲、交叉现象,减少不必要的返工
(2)严格按标准图集(S235)加工制作防水套管、穿墙套管,套管长度按结构施工图尺寸确定,套管管径参照下列标准:管径(mm)5075-1125-1502-250留洞尺寸(mm)150*1502*2250*2503*3防水套管(mm)©114© 140-159©180-219© 273-325(3)套管安装a
刚性套管安装:主体结构钢筋绑扎好后,根据给排水施工图标高几何尺寸找准位置,然后将套管置于钢筋中,焊接在钢筋网中,假如需气割钢筋安装的,安装后必须用加强筋加固,并做好套管的防堵工作
穿墙套管安装:土建专业在砌筑隔墙时,按专业施工图标高,几何尺寸将套管置于隔墙中,用砌块找平后用砂浆固定,然后交给土建队伍继续施工

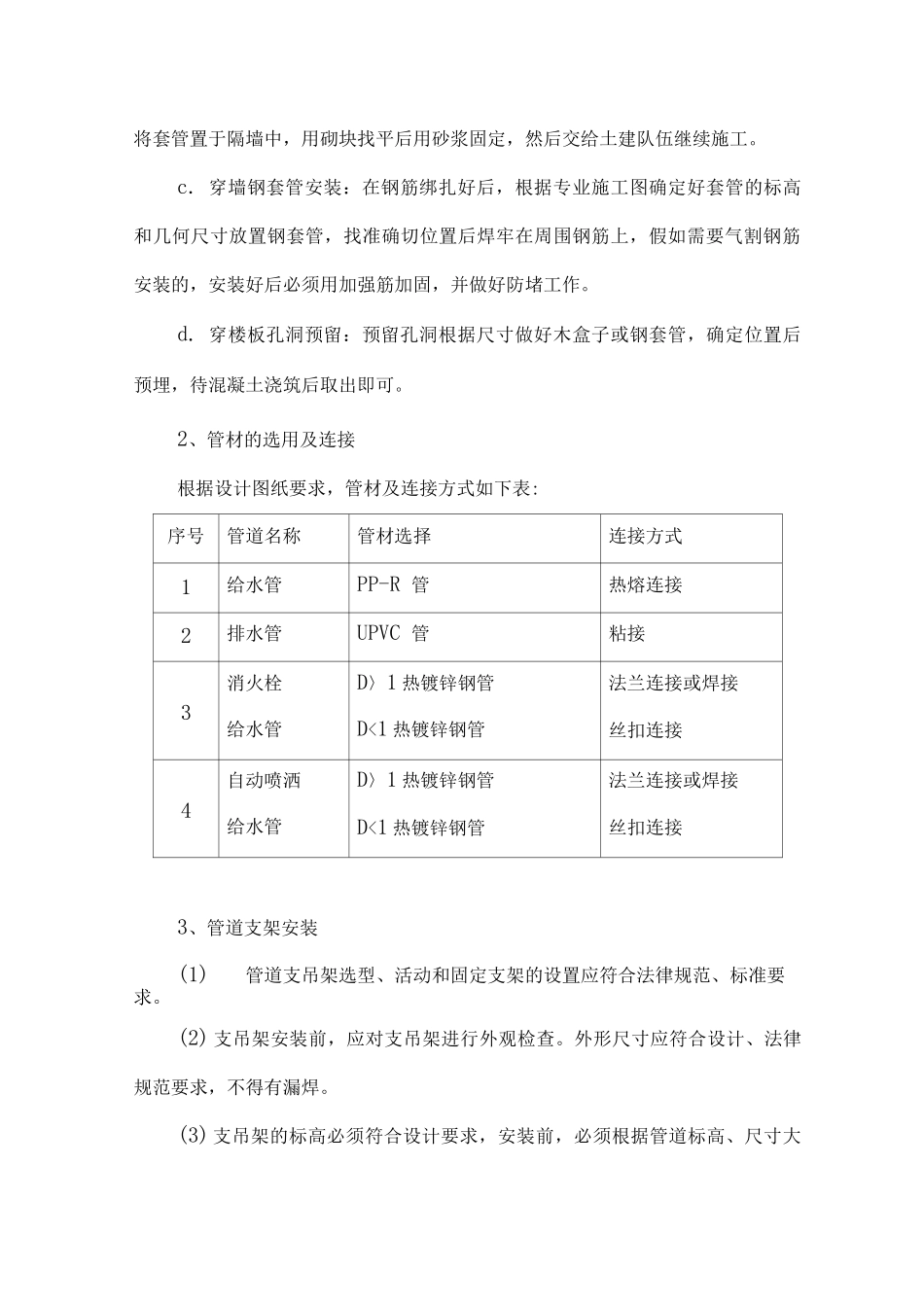

穿墙钢套管安装:在钢筋绑扎好后,根据专业施工图确定好套管的标高和几何尺寸放置钢套管,找准确切位置后焊牢在周围钢筋上,假如需要气割钢筋安装的,安装好后必须用加强筋加固,并做好防堵工作
穿楼板孔洞预留:预留孔洞根据尺寸做好木盒子或钢套管,确定位置后预埋,待混凝土浇筑后取出即可
2、管材的选用及连接根据设计图纸要求,管材及连接方式如下表:序号管道名称管材选择连接方式1给水管PP-R 管热熔连接2排水管UPVC 管粘接3消火栓给水管D〉1 热镀锌钢管D
