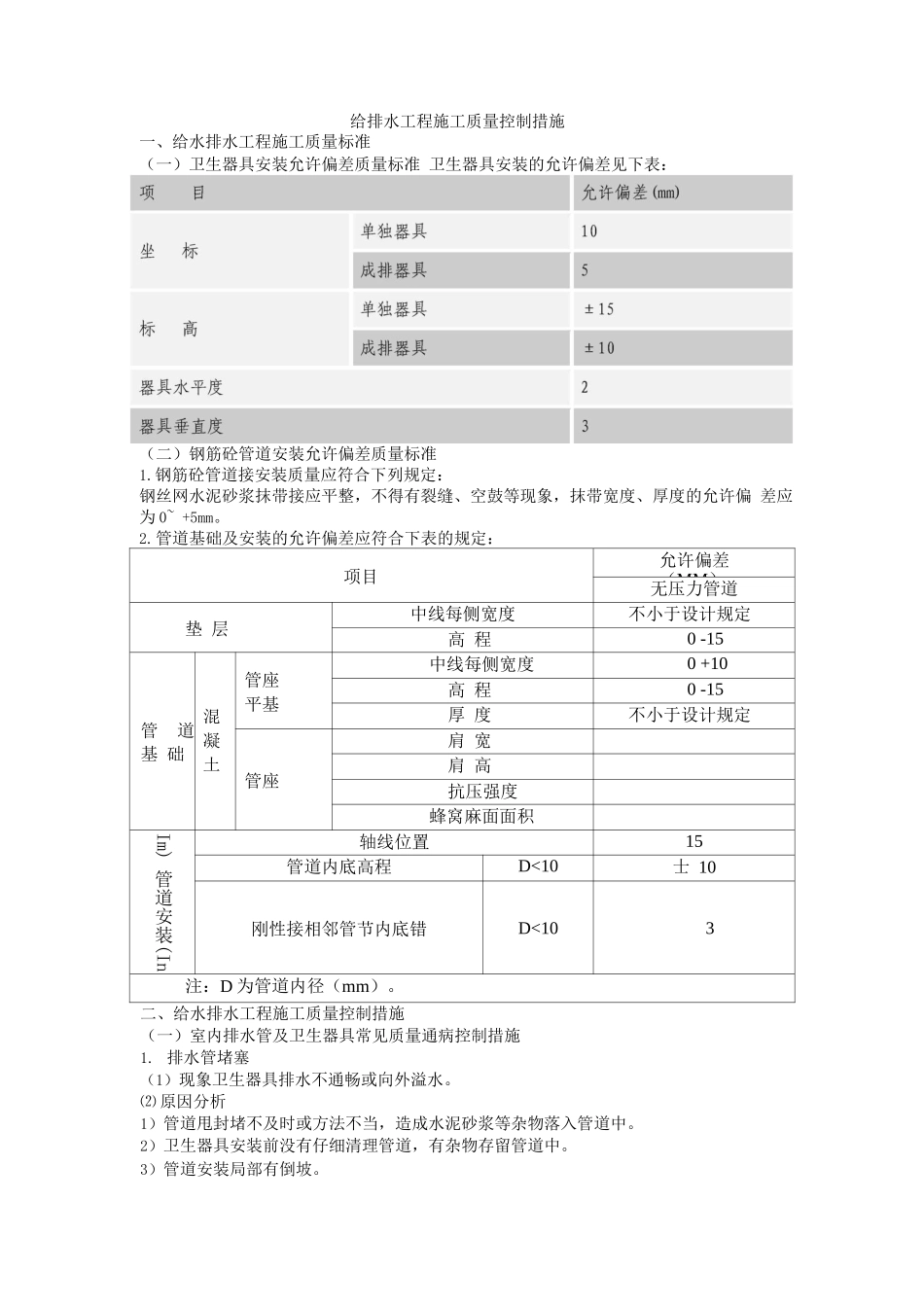

给排水工程施工质量控制措施一、给水排水工程施工质量标准(一)卫生器具安装允许偏差质量标准 卫生器具安装的允许偏差见下表:(二)钢筋砼管道安装允许偏差质量标准1.钢筋砼管道接安装质量应符合下列规定:钢丝网水泥砂浆抹带接应平整,不得有裂缝、空鼓等现象,抹带宽度、厚度的允许偏 差应为 0~ +5mm。2.管道基础及安装的允许偏差应符合下表的规定:项目允许偏差(MM)无压力管道垫 层中线每侧宽度不小于设计规定高 程0 -15管 道 基 础混凝土管座平基中线每侧宽度0 +10高 程0 -15厚 度不小于设计规定管座肩 宽肩 高抗压强度蜂窝麻面面积Im) 管道安装(In轴线位置15管道内底高程D<10士 10刚性接相邻管节内底错D<103注:D 为管道内径(mm)。二、给水排水工程施工质量控制措施(一)室内排水管及卫生器具常见质量通病控制措施1. 排水管堵塞(1)现象卫生器具排水不通畅或向外溢水。⑵ 原因分析1)管道甩封堵不及时或方法不当,造成水泥砂浆等杂物落入管道中。2)卫生器具安装前没有仔细清理管道,有杂物存留管道中。3)管道安装局部有倒坡。4)管道接管件使用不当,造成管道局部阻力过大。⑶ 预防措施1)及时将管道甩封堵严实,防止杂物进入管道中。2)卫生器具安装前应仔细检查甩,并清除管内杂物。3)管道安装时,仔细疏通管瞠,去除杂物。4)安装坡度应顺直,不得有倒坡。5)合理使用管件,埋地管应使用 TY 和 Y 形三道,不宜使用 T 形三道;水平横管避开使用四通;排水出墙管及平面清扫宜用两个 45。弯头连接,以利流水畅通。6)检查和清扫的安装位置应便于维修操作。(4)纠正措施一般先采纳皮碗抽吸的办法疏通,如不能疏通时,应打开清扫或检查盖,排除管道 堵塞,该方法仍不能排除时,可采纳局部拆除管道、更换管道的方法进行处理。2. 大便器与排水管连接处漏水质量控制措施⑴ 现象大便器使用后,地面积水、墙壁潮湿,甚至在下层顶板和墙壁也出现潮湿滴水现象。⑵ 原因分析1)排水管甩高度不够,大便器出插入排除管的深度不够。2)大便器出与排水管连接处没有填抹严实。3)厕所地面防水处理不好,使上层渗漏水顺管道四周和墙缝流到下层房间。⑶ 防治措施1)安装大便器排水管时,甩高度必须合适,并高出地面 1mm。2)安装大便器时,排水甩要选择内径较大、内平整的承或套袖,以保证大便器出 插入足够的深度。3)大便器出与排水管连接处的缝隙,要用油灰或用 1 : 5 白灰水泥混合灰填实抹平, 以防...
