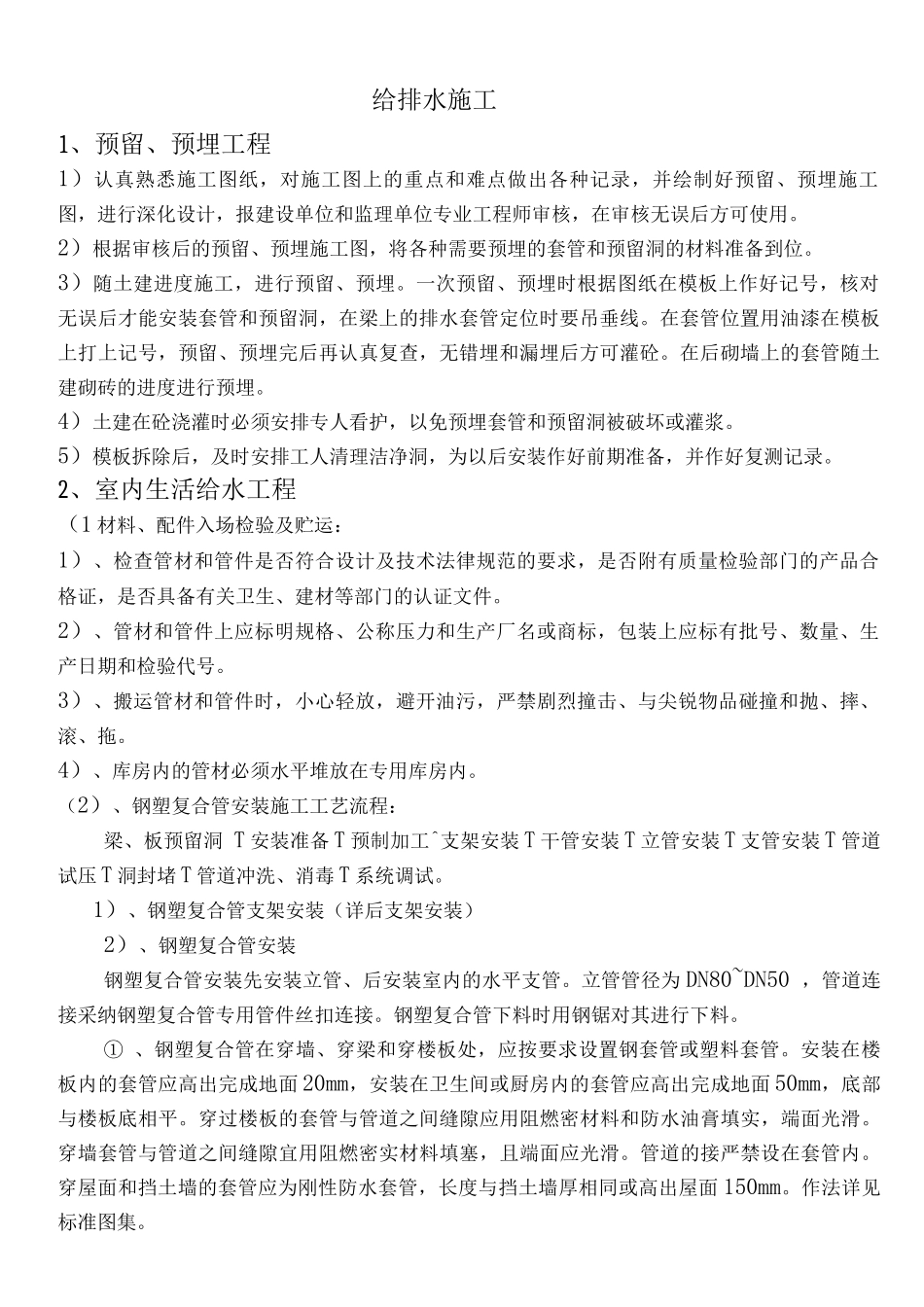

给排水施工1、预留、预埋工程1)认真熟悉施工图纸,对施工图上的重点和难点做出各种记录,并绘制好预留、预埋施工图,进行深化设计,报建设单位和监理单位专业工程师审核,在审核无误后方可使用
2)根据审核后的预留、预埋施工图,将各种需要预埋的套管和预留洞的材料准备到位
3)随土建进度施工,进行预留、预埋
一次预留、预埋时根据图纸在模板上作好记号,核对无误后才能安装套管和预留洞,在梁上的排水套管定位时要吊垂线
在套管位置用油漆在模板上打上记号,预留、预埋完后再认真复查,无错埋和漏埋后方可灌砼
在后砌墙上的套管随土建砌砖的进度进行预埋
4)土建在砼浇灌时必须安排专人看护,以免预埋套管和预留洞被破坏或灌浆
5)模板拆除后,及时安排工人清理洁净洞,为以后安装作好前期准备,并作好复测记录
2、室内生活给水工程(1 材料、配件入场检验及贮运:1)、检查管材和管件是否符合设计及技术法律规范的要求,是否附有质量检验部门的产品合格证,是否具备有关卫生、建材等部门的认证文件
2)、管材和管件上应标明规格、公称压力和生产厂名或商标,包装上应标有批号、数量、生产日期和检验代号
3)、搬运管材和管件时,小心轻放,避开油污,严禁剧烈撞击、与尖锐物品碰撞和抛、摔、滚、拖
4)、库房内的管材必须水平堆放在专用库房内
(2)、钢塑复合管安装施工工艺流程:梁、板预留洞 T 安装准备 T 预制加工^支架安装 T 干管安装 T 立管安装 T 支管安装 T 管道试压 T 洞封堵 T 管道冲洗、消毒 T 系统调试
1)、钢塑复合管支架安装(详后支架安装)2)、钢塑复合管安装钢塑复合管安装先安装立管、后安装室内的水平支管
立管管径为 DN80~DN50 ,管道连接采纳钢塑复合管专用管件丝扣连接
钢塑复合管下料时用钢锯对其进行下料
① 、钢塑复合管在穿墙、穿梁和穿楼板处,应按要求设置钢套管或塑料套管
安装在楼板内的套管应高出完成
