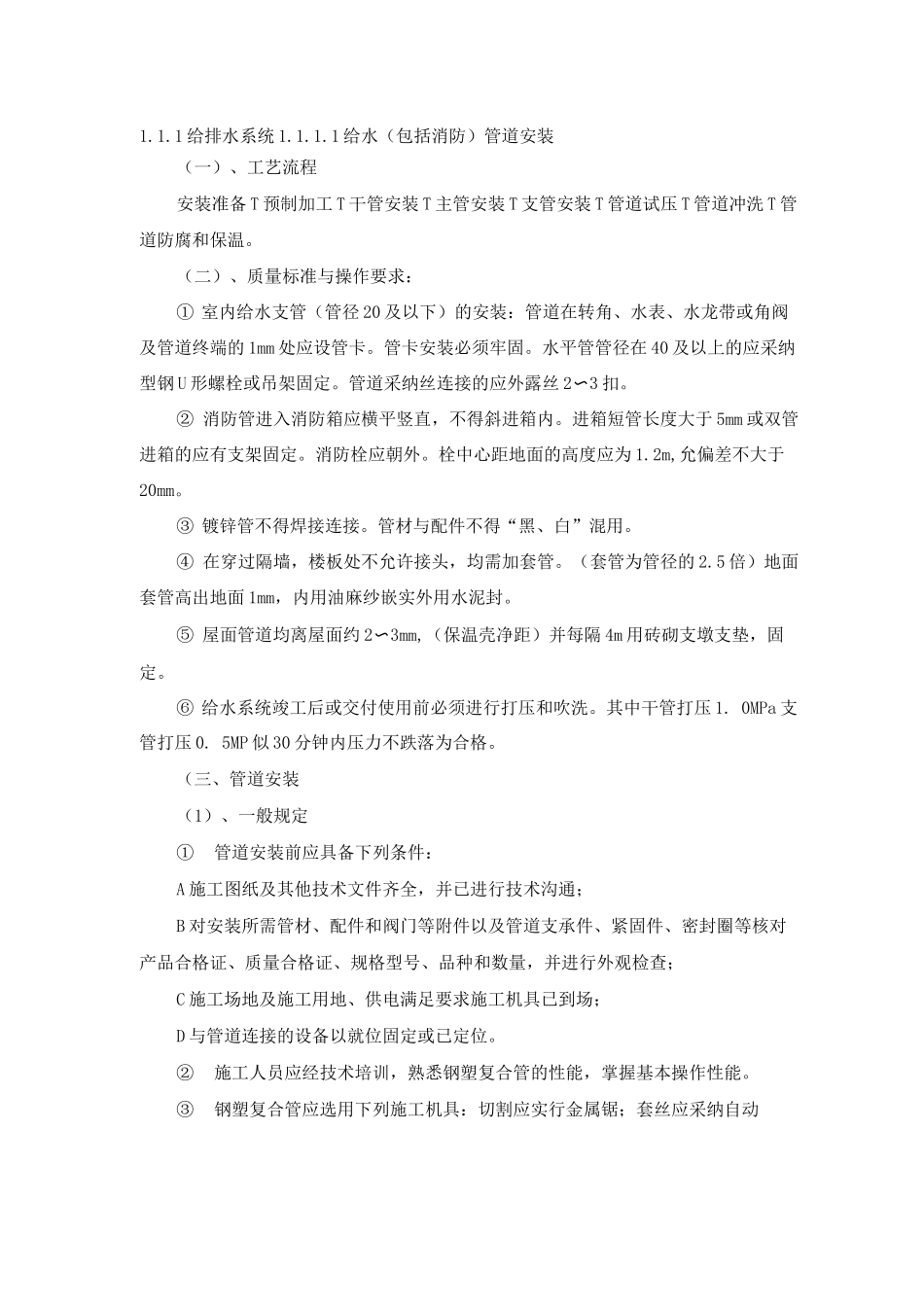

1 给排水系统 1
1 给水(包括消防)管道安装(一)、工艺流程安装准备 T 预制加工 T 干管安装 T 主管安装 T 支管安装 T 管道试压 T 管道冲洗 T 管道防腐和保温
(二)、质量标准与操作要求:① 室内给水支管(管径 20 及以下)的安装:管道在转角、水表、水龙带或角阀及管道终端的 1mm 处应设管卡
管卡安装必须牢固
水平管管径在 40 及以上的应采纳型钢 U 形螺栓或吊架固定
管道采纳丝连接的应外露丝 2〜3 扣
② 消防管进入消防箱应横平竖直,不得斜进箱内
进箱短管长度大于 5mm 或双管进箱的应有支架固定
消防栓应朝外
栓中心距地面的高度应为 1
2m,允偏差不大于20mm
③ 镀锌管不得焊接连接
管材与配件不得“黑、白”混用
④ 在穿过隔墙,楼板处不允许接头,均需加套管

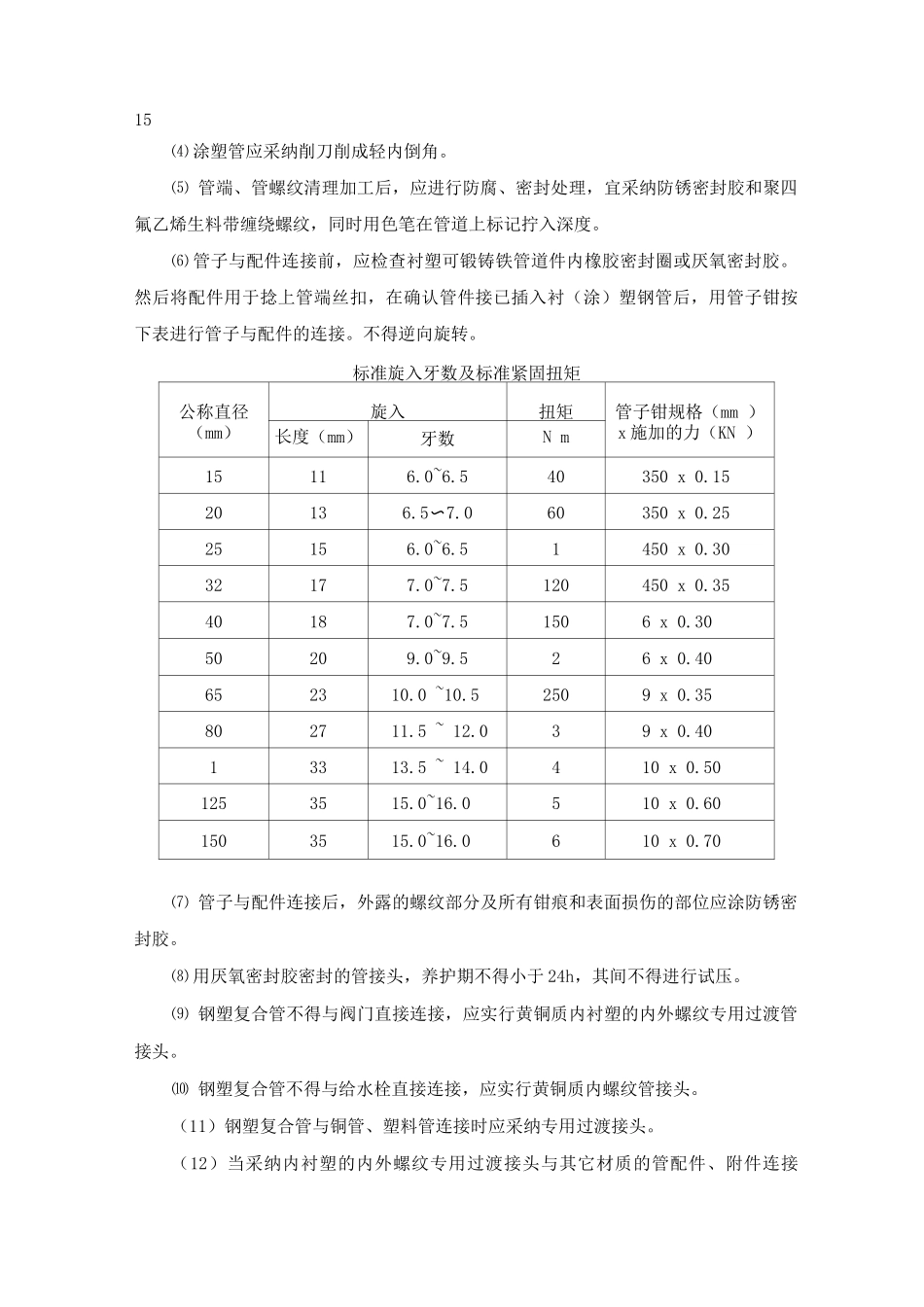

(套管为管径的 2
5 倍)地面套管高出地面 1mm,内用油麻纱嵌实外用水泥封
⑤ 屋面管道均离屋面约 2〜3mm,(保温壳净距)并每隔 4m 用砖砌支墩支垫,固定
⑥ 给水系统竣工后或交付使用前必须进行打压和吹洗
其中干管打压 1
0MPa 支管打压 0
5MP 似 30 分钟内压力不跌落为合格
(三、管道安装(1)、一般规定①管道安装前应具备下列条件:A 施工图纸及其他技术文件齐全,并已进行技术沟通;B 对安装所需管材、配件和阀门等附件以及管道支承件、紧固件、密封圈等核对产品合格证、质量合格证、规格型号、品种和数量,并进行外观检查;C 施工场地及施工用地、供电满足要求施工机具已到场;D 与管道连接的设备以就位固定或已定位
②施工人员应经技术培训,熟悉钢塑复合管的性能,掌握基本操作性能
③钢塑复合管应选用下列施工机具:切割应实行金属锯;套丝应采纳自动15⑷ 涂塑管应采纳削刀削成轻内倒角
⑸ 管端、管螺纹清理加工后,应进行防腐、密封处理,宜采纳防锈密封胶和聚四氟乙烯
