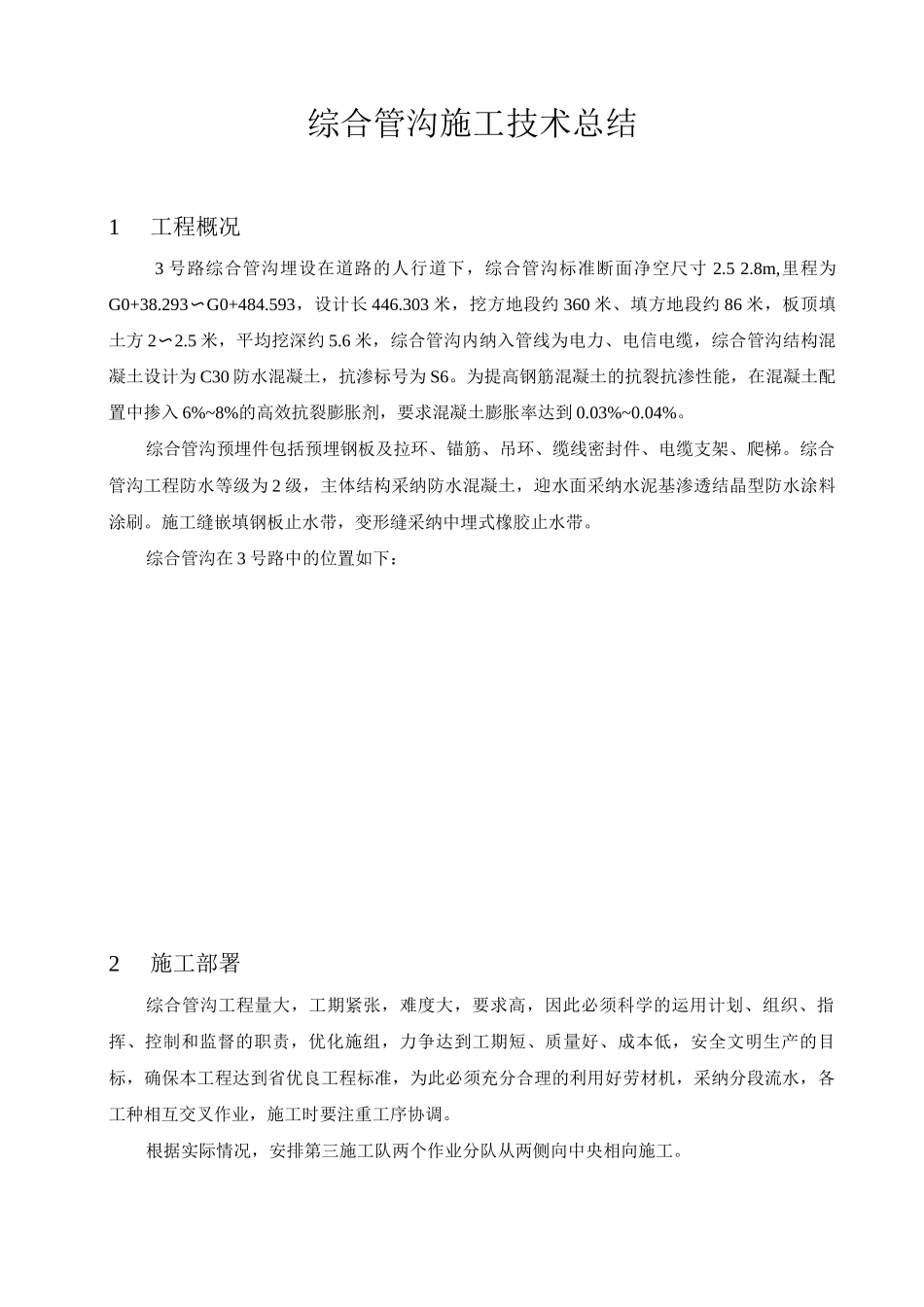

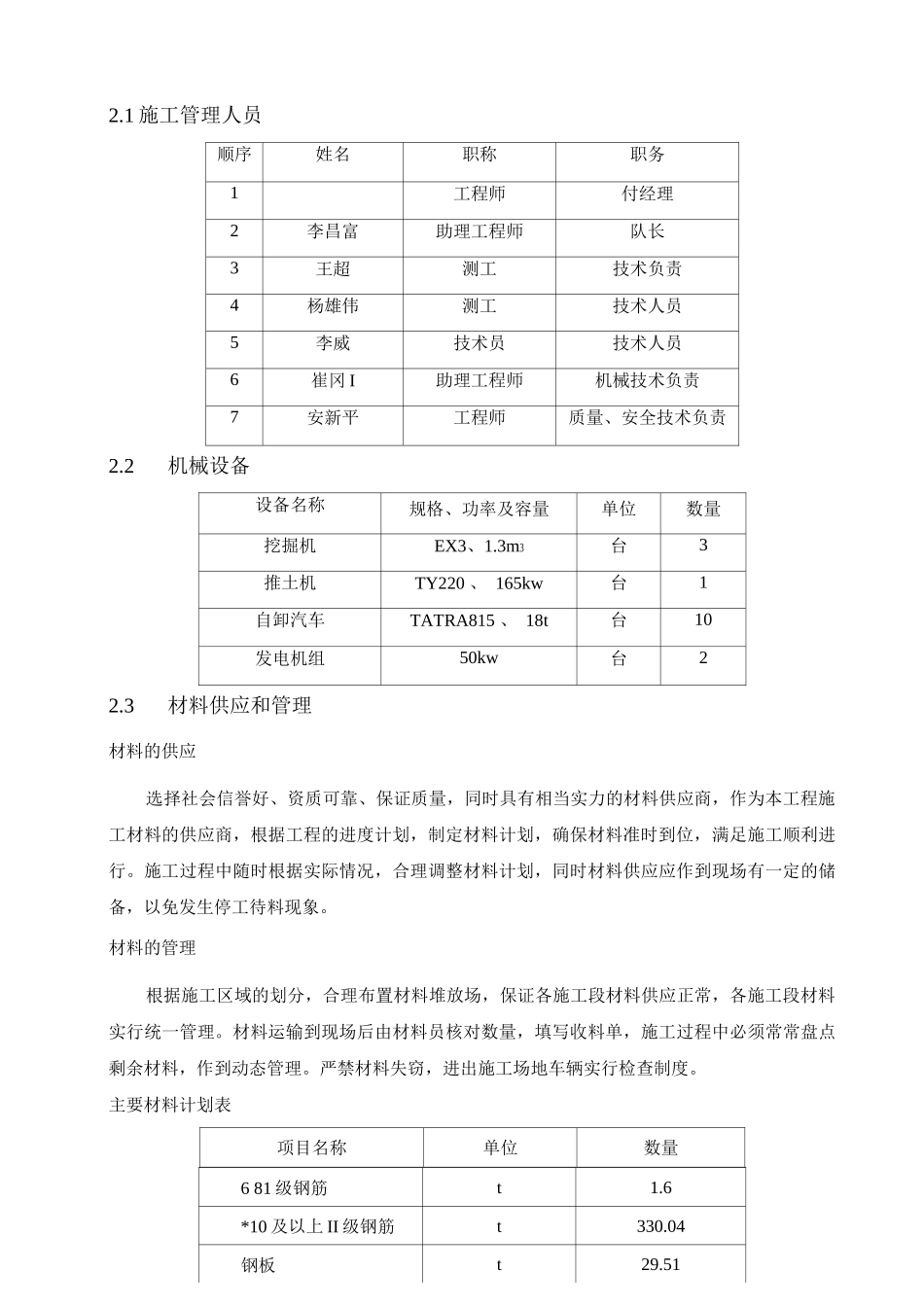

综合管沟施工技术总结1工程概况3 号路综合管沟埋设在道路的人行道下,综合管沟标准断面净空尺寸 2.5 2.8m,里程为G0+38.293〜G0+484.593,设计长 446.303 米,挖方地段约 360 米、填方地段约 86 米,板顶填土方 2〜2.5 米,平均挖深约 5.6 米,综合管沟内纳入管线为电力、电信电缆,综合管沟结构混凝土设计为 C30 防水混凝土,抗渗标号为 S6。为提高钢筋混凝土的抗裂抗渗性能,在混凝土配置中掺入 6%~8%的高效抗裂膨胀剂,要求混凝土膨胀率达到 0.03%~0.04%。综合管沟预埋件包括预埋钢板及拉环、锚筋、吊环、缆线密封件、电缆支架、爬梯。综合管沟工程防水等级为 2 级,主体结构采纳防水混凝土,迎水面采纳水泥基渗透结晶型防水涂料涂刷。施工缝嵌填钢板止水带,变形缝采纳中埋式橡胶止水带。综合管沟在 3 号路中的位置如下:2施工部署综合管沟工程量大,工期紧张,难度大,要求高,因此必须科学的运用计划、组织、指挥、控制和监督的职责,优化施组,力争达到工期短、质量好、成本低,安全文明生产的目标,确保本工程达到省优良工程标准,为此必须充分合理的利用好劳材机,采纳分段流水,各工种相互交叉作业,施工时要注重工序协调。根据实际情况,安排第三施工队两个作业分队从两侧向中央相向施工。2.1 施工管理人员顺序姓名职称职务1工程师付经理2李昌富助理工程师队长3王超测工技术负责4杨雄伟测工技术人员5李威技术员技术人员6崔冈 I助理工程师机械技术负责7安新平工程师质量、安全技术负责2.2机械设备设备名称规格、功率及容量单位数量挖掘机EX3、1.3m3台3推土机TY220 、 165kw台1自卸汽车TATRA815 、 18t台10发电机组50kw台22.3材料供应和管理材料的供应选择社会信誉好、资质可靠、保证质量,同时具有相当实力的材料供应商,作为本工程施工材料的供应商,根据工程的进度计划,制定材料计划,确保材料准时到位,满足施工顺利进行。施工过程中随时根据实际情况,合理调整材料计划,同时材料供应应作到现场有一定的储备,以免发生停工待料现象。材料的管理根据施工区域的划分,合理布置材料堆放场,保证各施工段材料供应正常,各施工段材料实行统一管理。材料运输到现场后由材料员核对数量,填写收料单,施工过程中必须常常盘点剩余材料,作到动态管理。严禁材料失窃,进出施工场地车辆实行检查制度。主要材料计划表项目名称单位数量6 81 级钢筋t1.6*10 及以上 II 级钢筋t330.04钢板t29.51C15 素砼m 3387.72...
