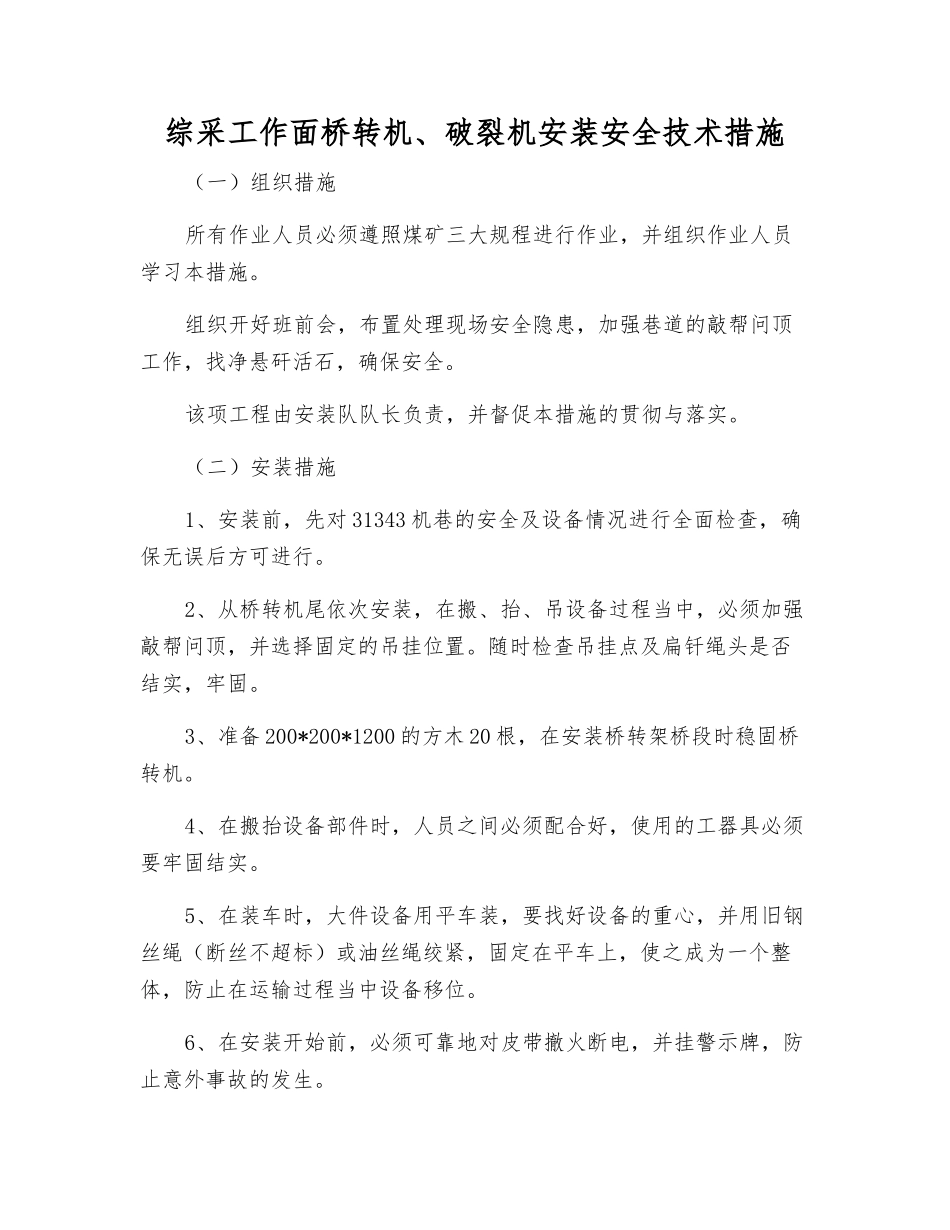

综采工作面桥转机、破裂机安装安全技术措施(一)组织措施所有作业人员必须遵照煤矿三大规程进行作业,并组织作业人员学习本措施
组织开好班前会,布置处理现场安全隐患,加强巷道的敲帮问顶工作,找净悬矸活石,确保安全
该项工程由安装队队长负责,并督促本措施的贯彻与落实
(二)安装措施1、安装前,先对 31343 机巷的安全及设备情况进行全面检查,确保无误后方可进行
2、从桥转机尾依次安装,在搬、抬、吊设备过程当中,必须加强敲帮问顶,并选择固定的吊挂位置
随时检查吊挂点及扁钎绳头是否结实,牢固
3、准备 200*200*1200 的方木 20 根,在安装桥转架桥段时稳固桥转机
4、在搬抬设备部件时,人员之间必须配合好,使用的工器具必须要牢固结实
5、在装车时,大件设备用平车装,要找好设备的重心,并用旧钢丝绳(断丝不超标)或油丝绳绞紧,固定在平车上,使之成为一个整体,防止在运输过程当中设备移位
6、在安装开始前,必须可靠地对皮带撤火断电,并挂警示牌,防止意外事故的发生

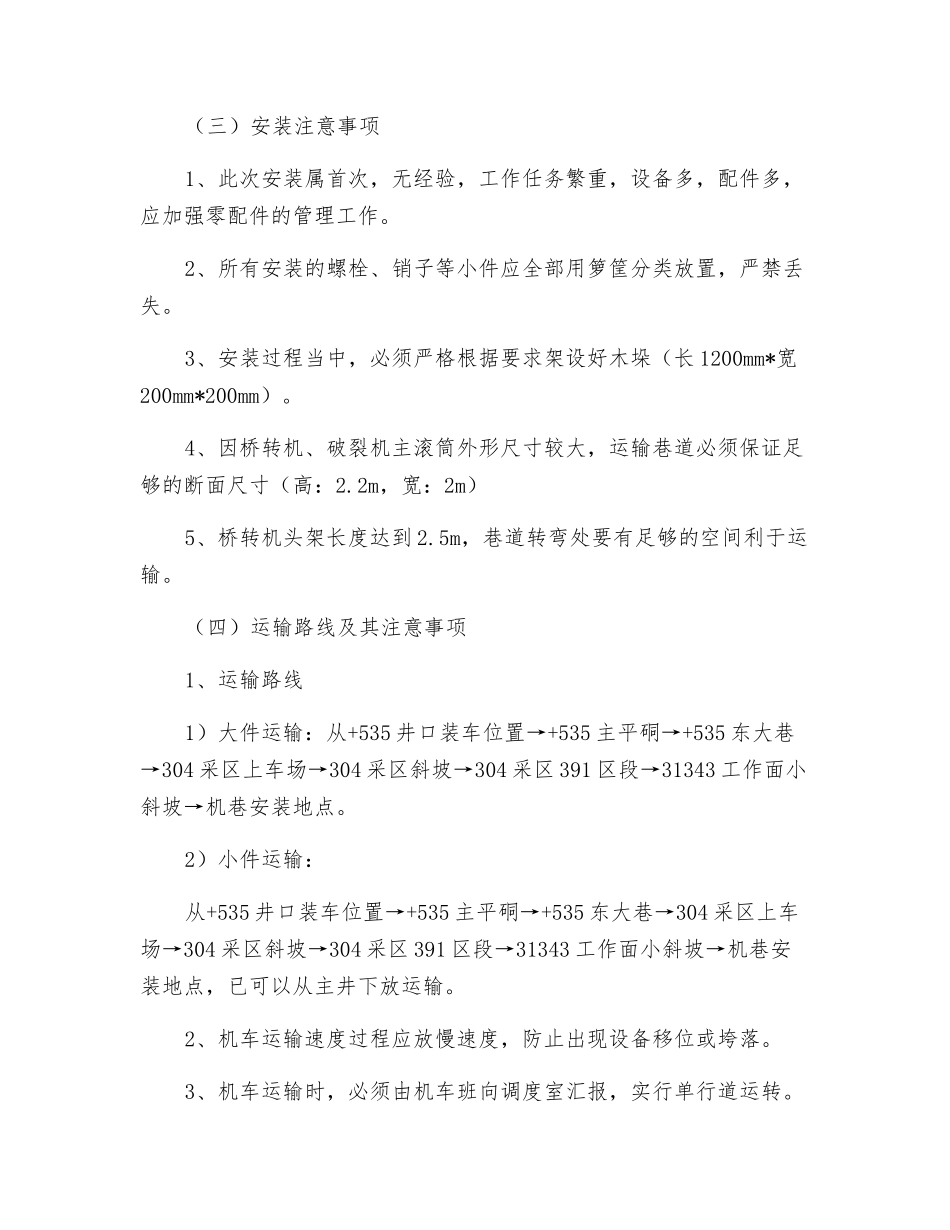

(三)安装注意事项1、此次安装属首次,无经验,工作任务繁重,设备多,配件多,应加强零配件的管理工作
2、所有安装的螺栓、销子等小件应全部用箩筐分类放置,严禁丢失
3、安装过程当中,必须严格根据要求架设好木垛(长 1200mm*宽200mm*200mm)
4、因桥转机、破裂机主滚筒外形尺寸较大,运输巷道必须保证足够的断面尺寸(高:2
2m,宽:2m)5、桥转机头架长度达到 2
5m,巷道转弯处要有足够的空间利于运输
(四)运输路线及其注意事项1、运输路线1)大件运输:从+535 井口装车位置→+535 主平硐→+535 东大巷→304 采区上车场→304 采区斜坡→304 采区 391 区段→31343 工作面小斜坡→机巷安装地点

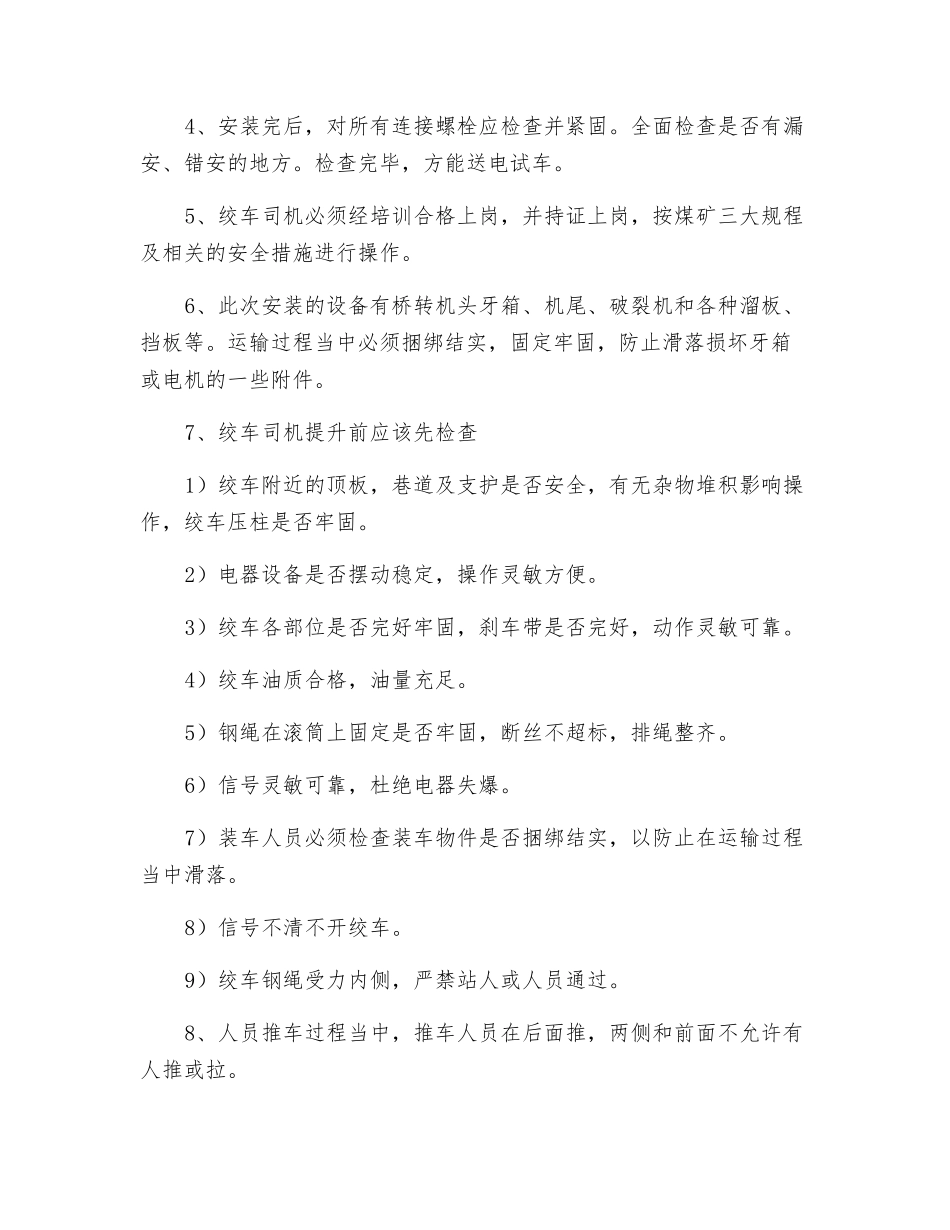

2)小件运输:从+535 井口装车位置→+535 主平硐→+535 东大巷→304 采区上车场
