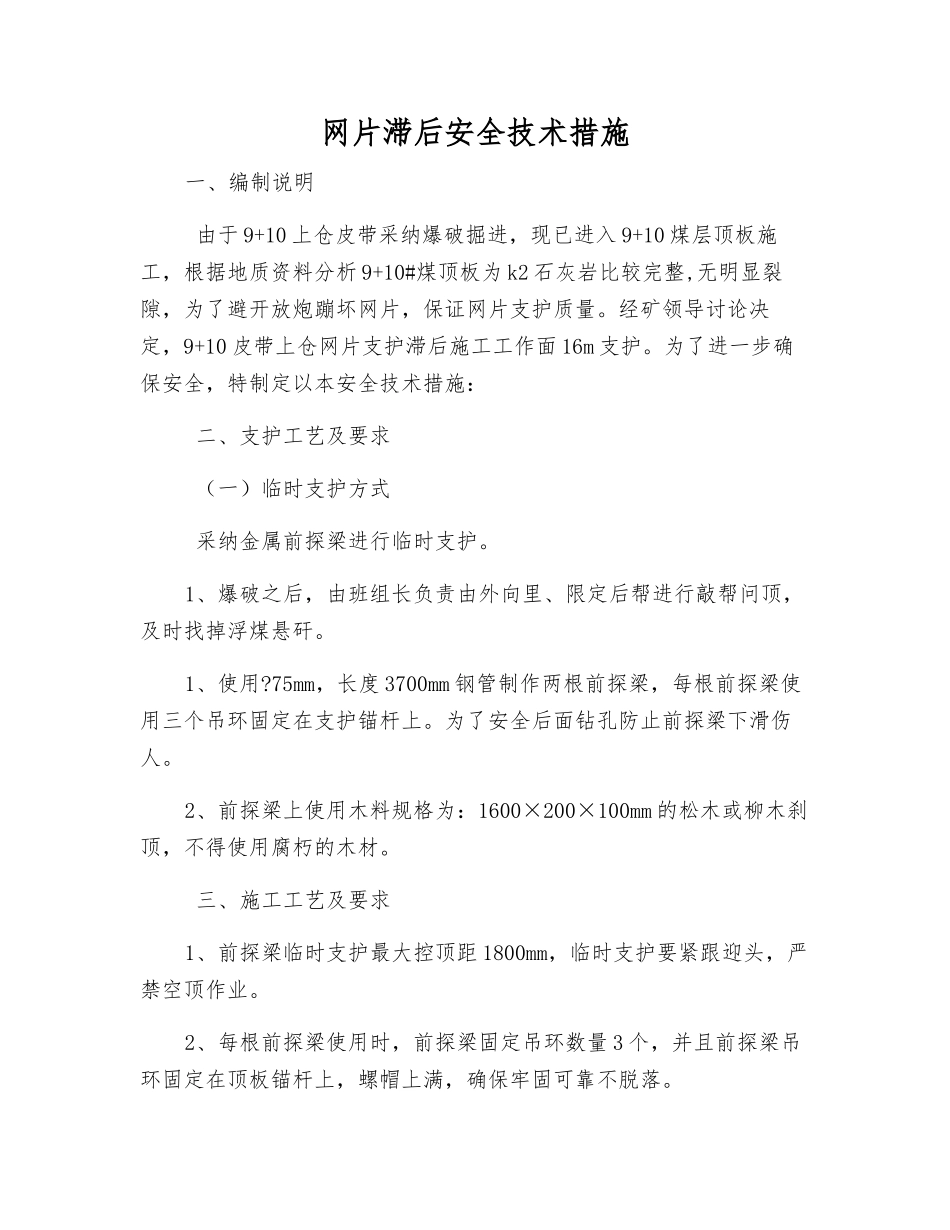

网片滞后安全技术措施一、编制说明 由于 9+10 上仓皮带采纳爆破掘进,现已进入 9+10 煤层顶板施工,根据地质资料分析 9+10#煤顶板为 k2 石灰岩比较完整,无明显裂隙,为了避开放炮蹦坏网片,保证网片支护质量。经矿领导讨论决定,9+10 皮带上仓网片支护滞后施工工作面 16m 支护。为了进一步确保安全,特制定以本安全技术措施: 二、支护工艺及要求 (一)临时支护方式 采纳金属前探梁进行临时支护。1、爆破之后,由班组长负责由外向里、限定后帮进行敲帮问顶,及时找掉浮煤悬矸。1、使用?75mm,长度 3700mm 钢管制作两根前探梁,每根前探梁使用三个吊环固定在支护锚杆上。为了安全后面钻孔防止前探梁下滑伤人。2、前探梁上使用木料规格为:1600×200×100mm 的松木或柳木刹顶,不得使用腐朽的木材。 三、施工工艺及要求1、前探梁临时支护最大控顶距 1800mm,临时支护要紧跟迎头,严禁空顶作业。2、每根前探梁使用时,前探梁固定吊环数量 3 个,并且前探梁吊环固定在顶板锚杆上,螺帽上满,确保牢固可靠不脱落。3、掘够距离后,班长负责由外向里、先顶后帮的顺序进行敲帮问顶工作,将顶、帮松动的活矸、煤块及时找下。4、把探梁移至迎头,每根前探梁必须采纳两个 4 寸吊环固定,上吊环的锚杆必须留用足够的丝扣,达到 40-80mm,以保证吊环的牢固。探梁之上,采纳方木、木楔充分接顶刹实,支护牢固后方可准许人员进入迎头作业。前探梁至迎头的端面距不大于 0.5m。5、永久支护结束后,将每根前探梁的最后一个卡子移到最前面一排锚杆上。 (二)永久支护1、每排布置 14 根,规格为 Φ20×2200mm 的全螺纹钢等强锚杆配规格为 150×150×10mm 的拱形高强度托盘进行支护;锚杆间排距为800×1000mm;每根锚杆采纳一支规格 k2360 和一支规格 ck2340 树脂锚固剂进行锚固。2、钢筋网采纳 6#钢筋制成,孔规格为 100mm×100mm;钢筋网搭接长度 100mm,联网距离不大于 200mm。3、锚杆要求紧跟掘进头及时支护,安设角度垂直于顶帮,锚杆预紧力距达到 100KN 即为合格标准;钢筋网必须铺平拽紧且紧靠顶板铺设。锚杆必须紧跟施工迎头支护,网片可滞后 16m 铺设。4、锚杆间距均匀,孔位、孔深、角度符合规定。 三、安全措施 (一)一般安全技术措施1、必须严格根据有关技术要求进行锚杆支护,遇到顶板破裂段时不得滞后网片支护。2、网片支护滞后施工工作面,不得大于 16m。3、工作面成巷后,应加强敲帮问顶制度,有当班安...
