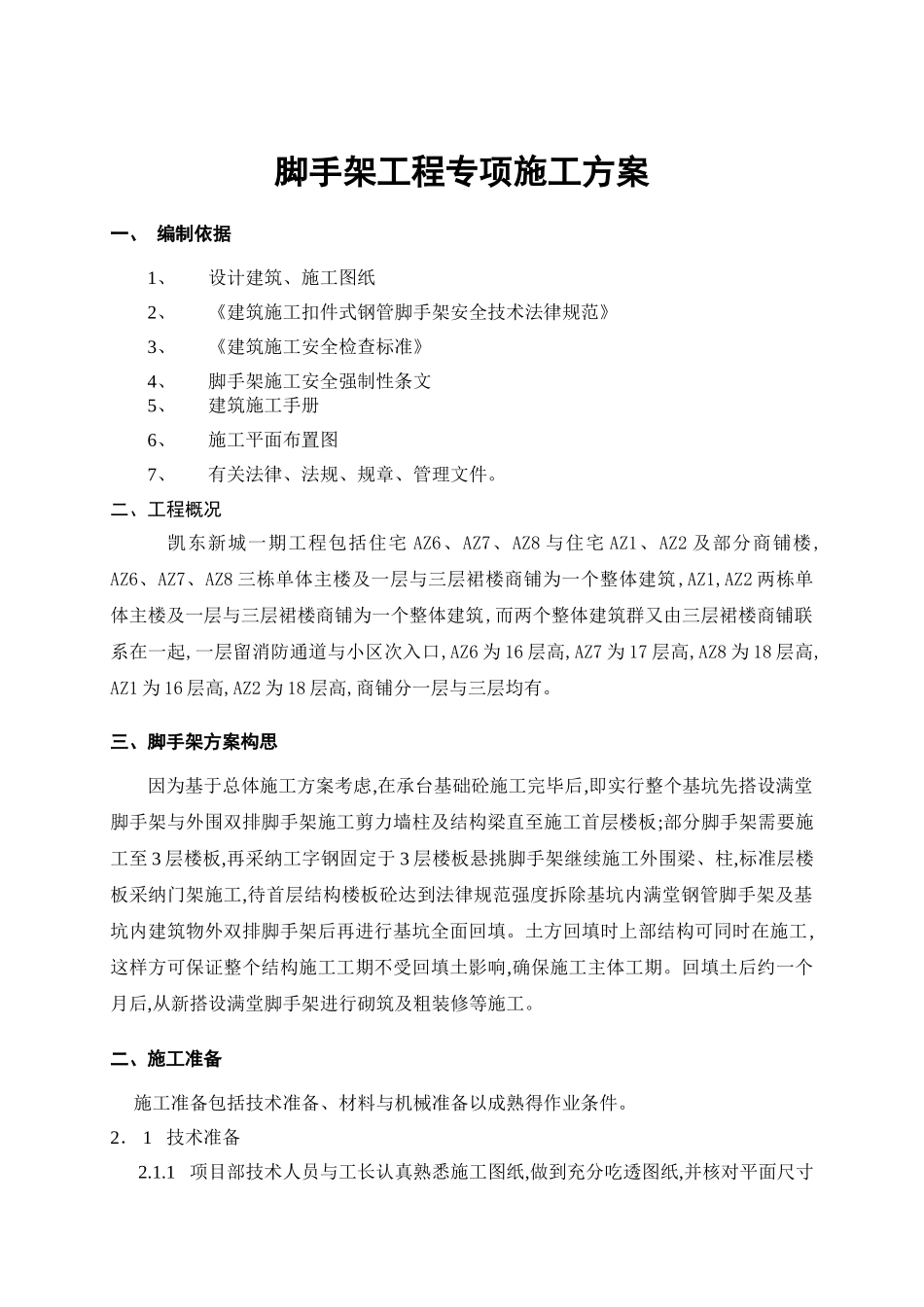

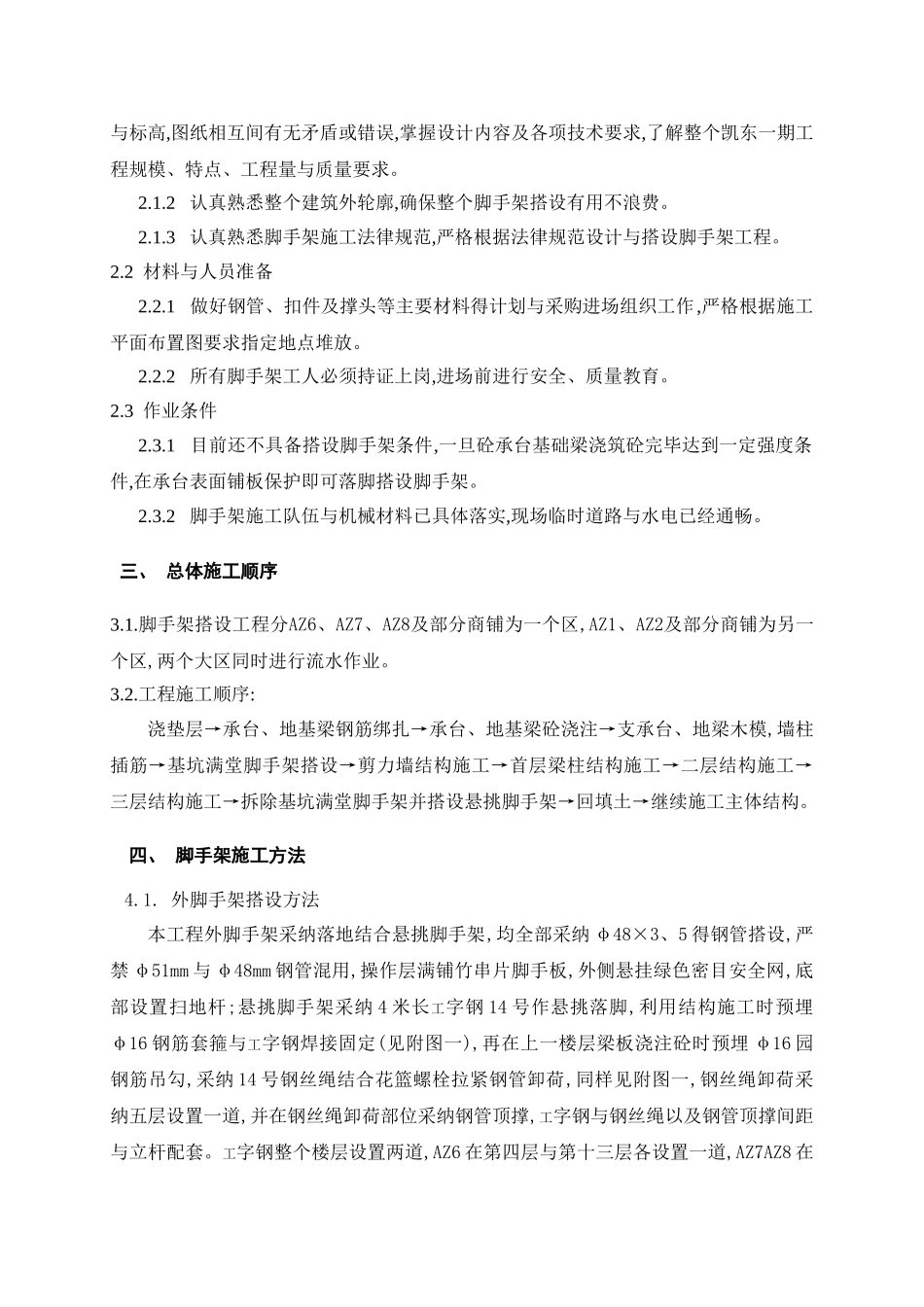

脚手架工程专项施工方案一、 编制依据1、设计建筑、施工图纸2、《建筑施工扣件式钢管脚手架安全技术法律规范》3、《建筑施工安全检查标准》4、脚手架施工安全强制性条文5、建筑施工手册6、施工平面布置图7、有关法律、法规、规章、管理文件
二、工程概况 凯东新城一期工程包括住宅 AZ6、AZ7、AZ8 与住宅 AZ1、AZ2 及部分商铺楼,AZ6、AZ7、AZ8 三栋单体主楼及一层与三层裙楼商铺为一个整体建筑,AZ1,AZ2 两栋单体主楼及一层与三层裙楼商铺为一个整体建筑,而两个整体建筑群又由三层裙楼商铺联系在一起,一层留消防通道与小区次入口,AZ6 为 16 层高,AZ7 为 17 层高,AZ8 为 18 层高,AZ1 为 16 层高,AZ2 为 18 层高,商铺分一层与三层均有
三、脚手架方案构思因为基于总体施工方案考虑,在承台基础砼施工完毕后,即实行整个基坑先搭设满堂脚手架与外围双排脚手架施工剪力墙柱及结构梁直至施工首层楼板;部分脚手架需要施工至 3 层楼板,再采纳工字钢固定于 3 层楼板悬挑脚手架继续施工外围梁、柱,标准层楼板采纳门架施工,待首层结构楼板砼达到法律规范强度拆除基坑内满堂钢管脚手架及基坑内建筑物外双排脚手架后再进行基坑全面回填
土方回填时上部结构可同时在施工,这样方可保证整个结构施工工期不受回填土影响,确保施工主体工期
回填土后约一个月后,从新搭设满堂脚手架进行砌筑及粗装修等施工
二、施工准备 施工准备包括技术准备、材料与机械准备以成熟得作业条件
2. 1 技术准备2
1 项目部技术人员与工长认真熟悉施工图纸,做到充分吃透图纸,并核对平面尺寸与标高,图纸相互间有无矛盾或错误,掌握设计内容及各项技术要求,了解整个凯东一期工程规模、特点、工程量与质量要求
2 认真熟悉整个建筑外轮廓,确保整个脚手架搭设有用不浪费
3 认真熟悉脚手架施工法律规范
