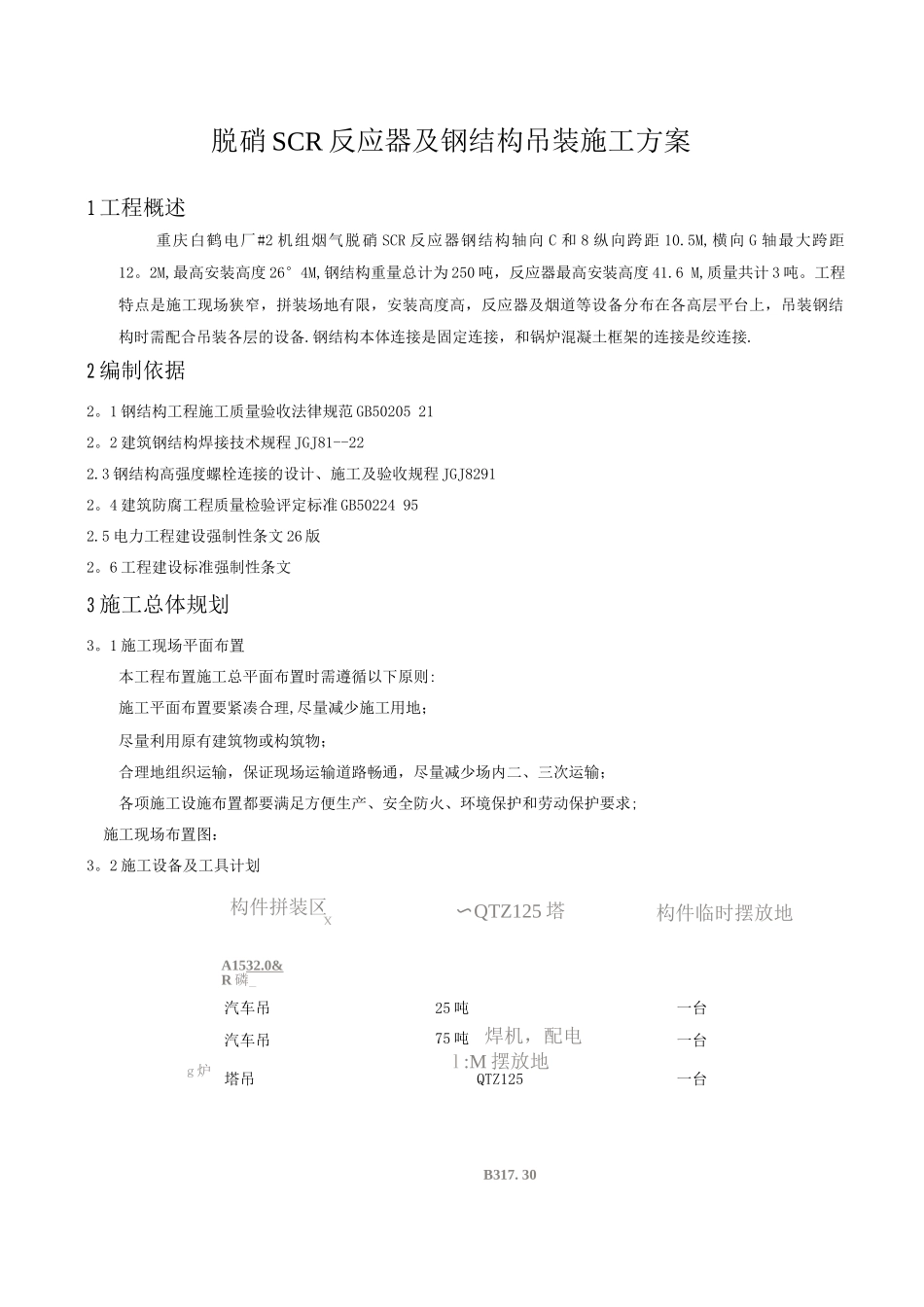

脱硝 SCR 反应器及钢结构吊装施工方案1 工程概述重庆白鹤电厂#2 机组烟气脱硝 SCR 反应器钢结构轴向 C 和 8 纵向跨距 10
5M,横向 G 轴最大跨距12
2M,最高安装高度 26°4M,钢结构重量总计为 250 吨,反应器最高安装高度 41
6 M,质量共计 3 吨
工程特点是施工现场狭窄,拼装场地有限,安装高度高,反应器及烟道等设备分布在各高层平台上,吊装钢结构时需配合吊装各层的设备
钢结构本体连接是固定连接,和锅炉混凝土框架的连接是绞连接
2 编制依据2
1 钢结构工程施工质量验收法律规范 GB50205 212
2 建筑钢结构焊接技术规程 JGJ81--222
3 钢结构高强度螺栓连接的设计、施工及验收规程 JGJ82912
4 建筑防腐工程质量检验评定标准 GB50224 952
5 电力工程建设强制性条文 26 版2
6 工程建设标准强制性条文3 施工总体规划3
1 施工现场平面布置本工程布置施工总平面布置时需遵循以下原则:施工平面布置要紧凑合理,尽量减少施工用地;尽量利用原有建筑物或构筑物;合理地组织运输,保证现场运输道路畅通,尽量减少场内二、三次运输;各项施工设施布置都要满足方便生产、安全防火、环境保护和劳动保护要求;施工现场布置图:3

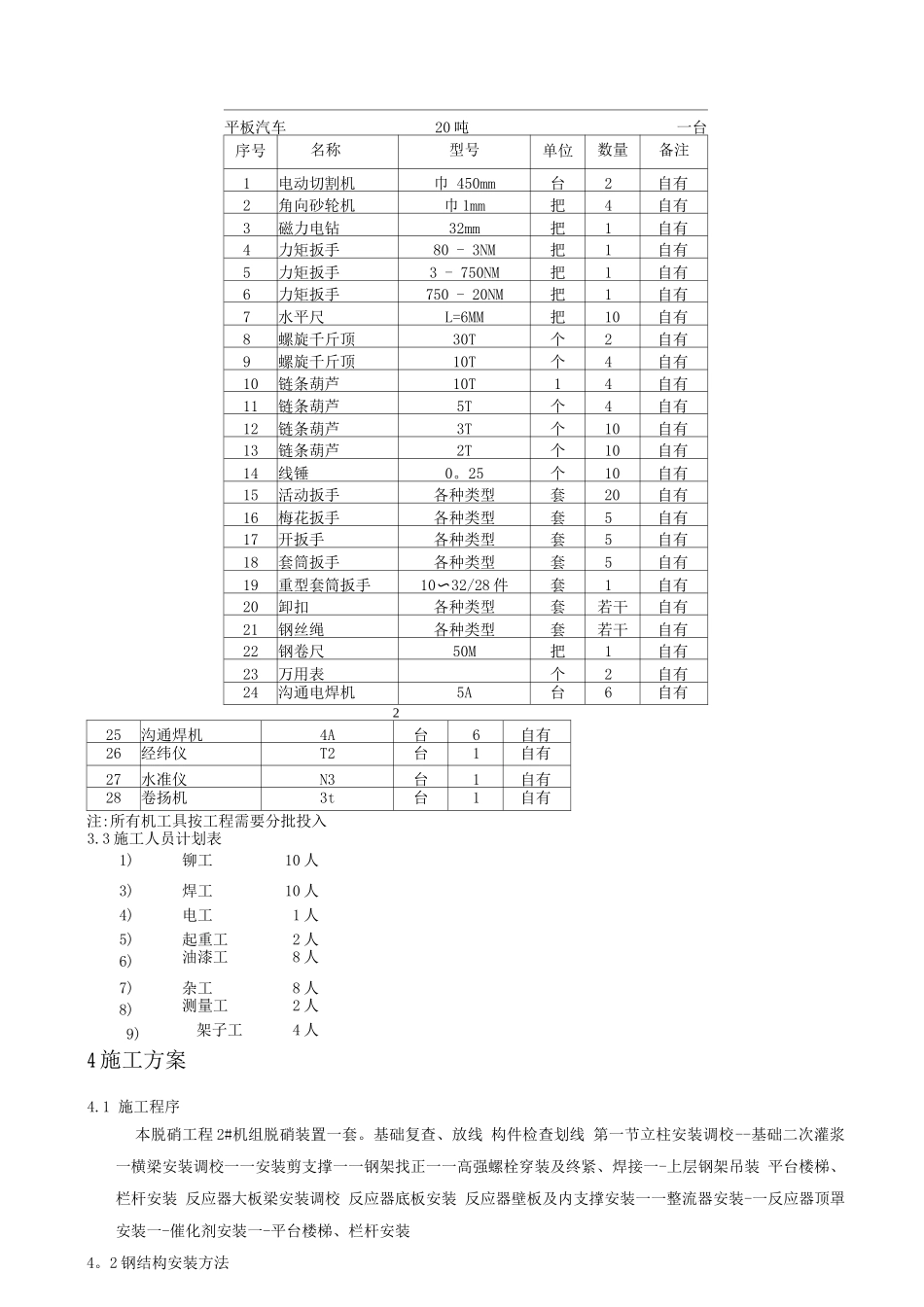

2 施工设备及工具计划汽车吊25 吨一台汽车吊75 吨一台塔吊QTZ125一台构件临时摆放地构件拼装区X〜QTZ125 塔吊A1532
0&R 磷_g 炉焊机,配电l :M 摆放地B317
30平板汽车20 吨一台序号名称型号单位数量备注1电动切割机巾 450mm台2自有2角向砂轮机巾 1mm把4自有3磁力电钻32mm把1自有4力矩扳手80 - 3NM把1自有5力矩扳手3 - 750NM把1自有6力矩扳手750 - 20NM把1自有7水平尺L=6MM把10自有8螺旋千斤顶30T个2自有9螺旋千斤顶10T个4自
