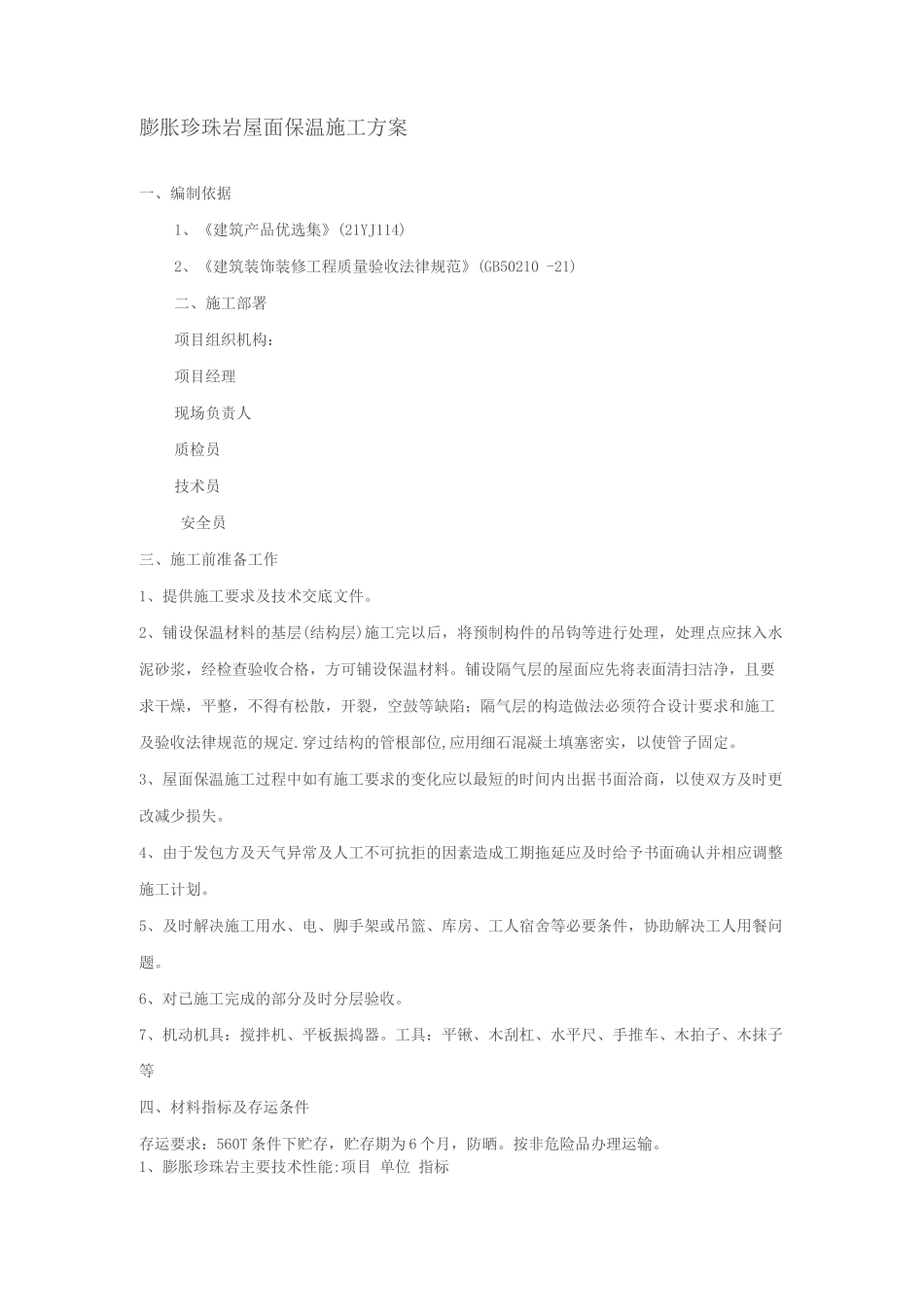

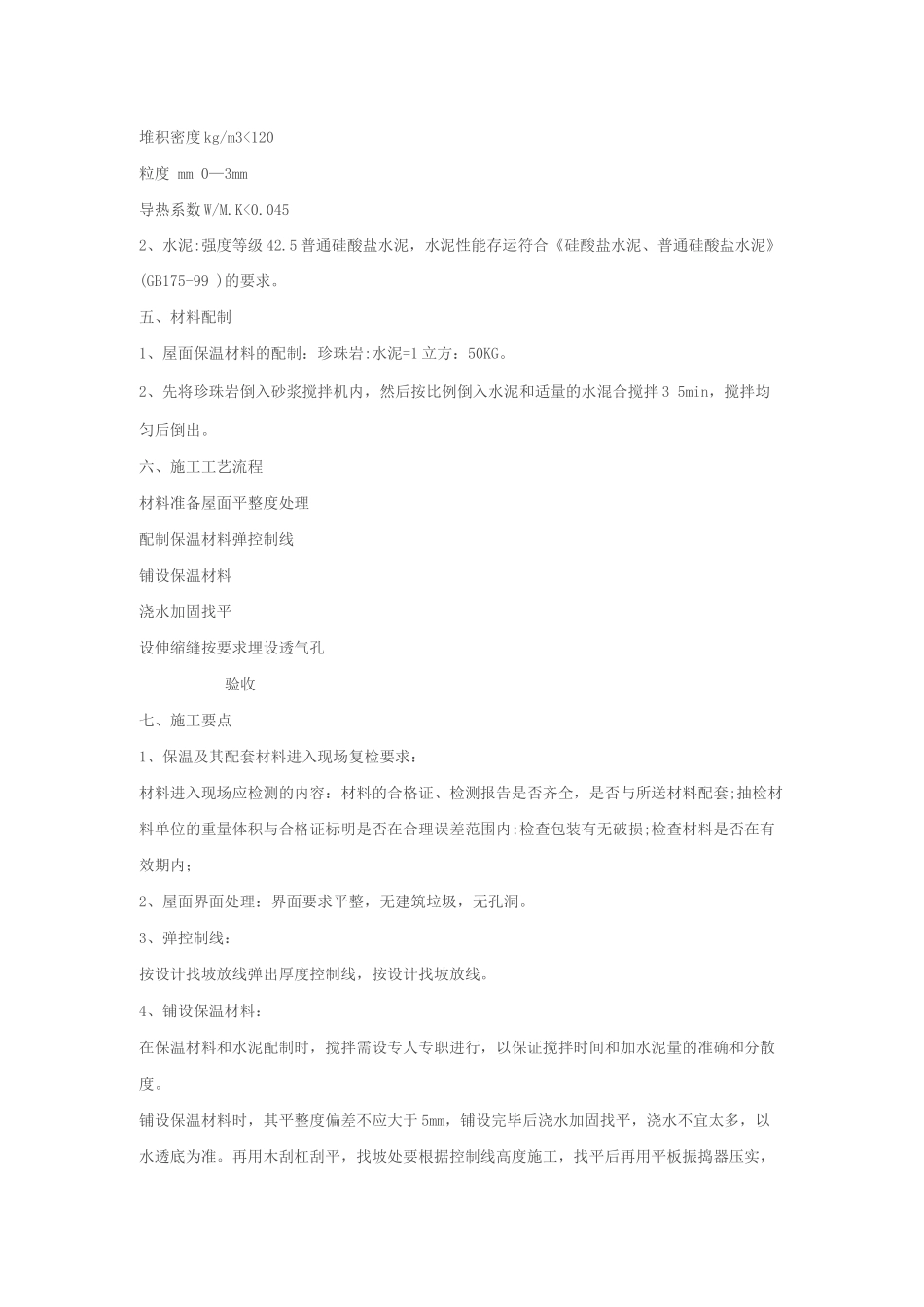

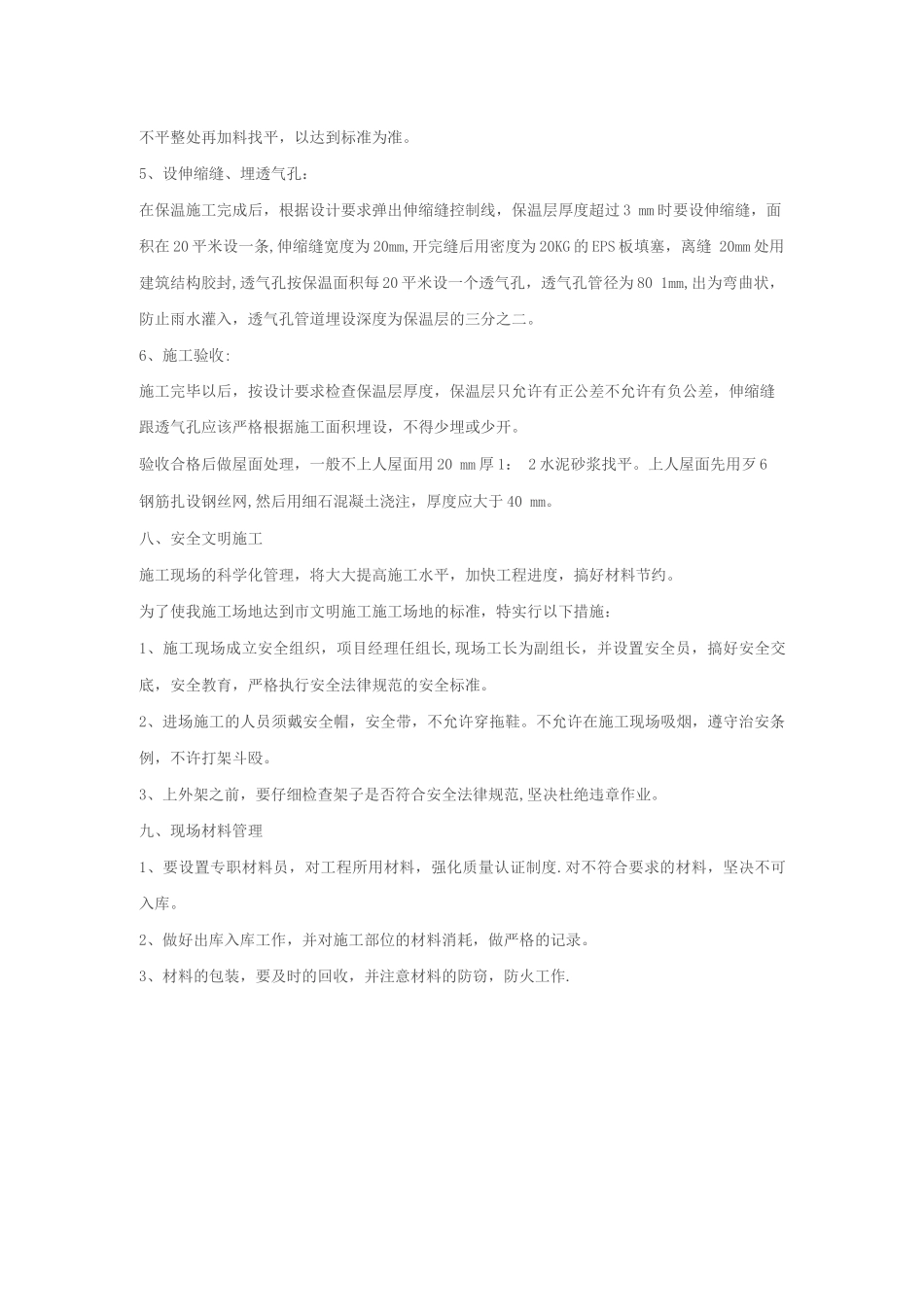

膨胀珍珠岩屋面保温施工方案一、编制依据1、《建筑产品优选集》(21YJ114)2、《建筑装饰装修工程质量验收法律规范》(GB50210 -21)二、施工部署项目组织机构:项目经理现场负责人质检员技术员安全员三、施工前准备工作1、提供施工要求及技术交底文件。2、铺设保温材料的基层(结构层)施工完以后,将预制构件的吊钩等进行处理,处理点应抹入水泥砂浆,经检查验收合格,方可铺设保温材料。铺设隔气层的屋面应先将表面清扫洁净,且要求干燥,平整,不得有松散,开裂,空鼓等缺陷;隔气层的构造做法必须符合设计要求和施工及验收法律规范的规定.穿过结构的管根部位,应用细石混凝土填塞密实,以使管子固定。3、屋面保温施工过程中如有施工要求的变化应以最短的时间内出据书面洽商,以使双方及时更改减少损失。4、由于发包方及天气异常及人工不可抗拒的因素造成工期拖延应及时给予书面确认并相应调整施工计划。5、及时解决施工用水、电、脚手架或吊篮、库房、工人宿舍等必要条件,协助解决工人用餐问题。6、对已施工完成的部分及时分层验收。7、机动机具:搅拌机、平板振捣器。工具:平锹、木刮杠、水平尺、手推车、木拍子、木抹子等四、材料指标及存运条件存运要求:560T 条件下贮存,贮存期为 6 个月,防晒。按非危险品办理运输。1、膨胀珍珠岩主要技术性能:项目 单位 指标堆积密度 kg/m3<120粒度 mm 0—3mm导热系数 W/M.K<0.0452、水泥:强度等级 42.5 普通硅酸盐水泥,水泥性能存运符合《硅酸盐水泥、普通硅酸盐水泥》(GB175-99 )的要求。五、材料配制1、屋面保温材料的配制:珍珠岩:水泥=1 立方:50KG。2、先将珍珠岩倒入砂浆搅拌机内,然后按比例倒入水泥和适量的水混合搅拌 3 5min,搅拌均匀后倒出。六、施工工艺流程材料准备屋面平整度处理配制保温材料弹控制线铺设保温材料浇水加固找平设伸缩缝按要求埋设透气孔验收七、施工要点1、保温及其配套材料进入现场复检要求:材料进入现场应检测的内容:材料的合格证、检测报告是否齐全,是否与所送材料配套;抽检材料单位的重量体积与合格证标明是否在合理误差范围内;检查包装有无破损;检查材料是否在有效期内;2、屋面界面处理:界面要求平整,无建筑垃圾,无孔洞。3、弹控制线:按设计找坡放线弹出厚度控制线,按设计找坡放线。4、铺设保温材料:在保温材料和水泥配制时,搅拌需设专人专职进行,以保证搅拌时间和加水泥量的准确和分散度。铺设保温材料时,其平整度偏差不应大于 5mm,铺...
