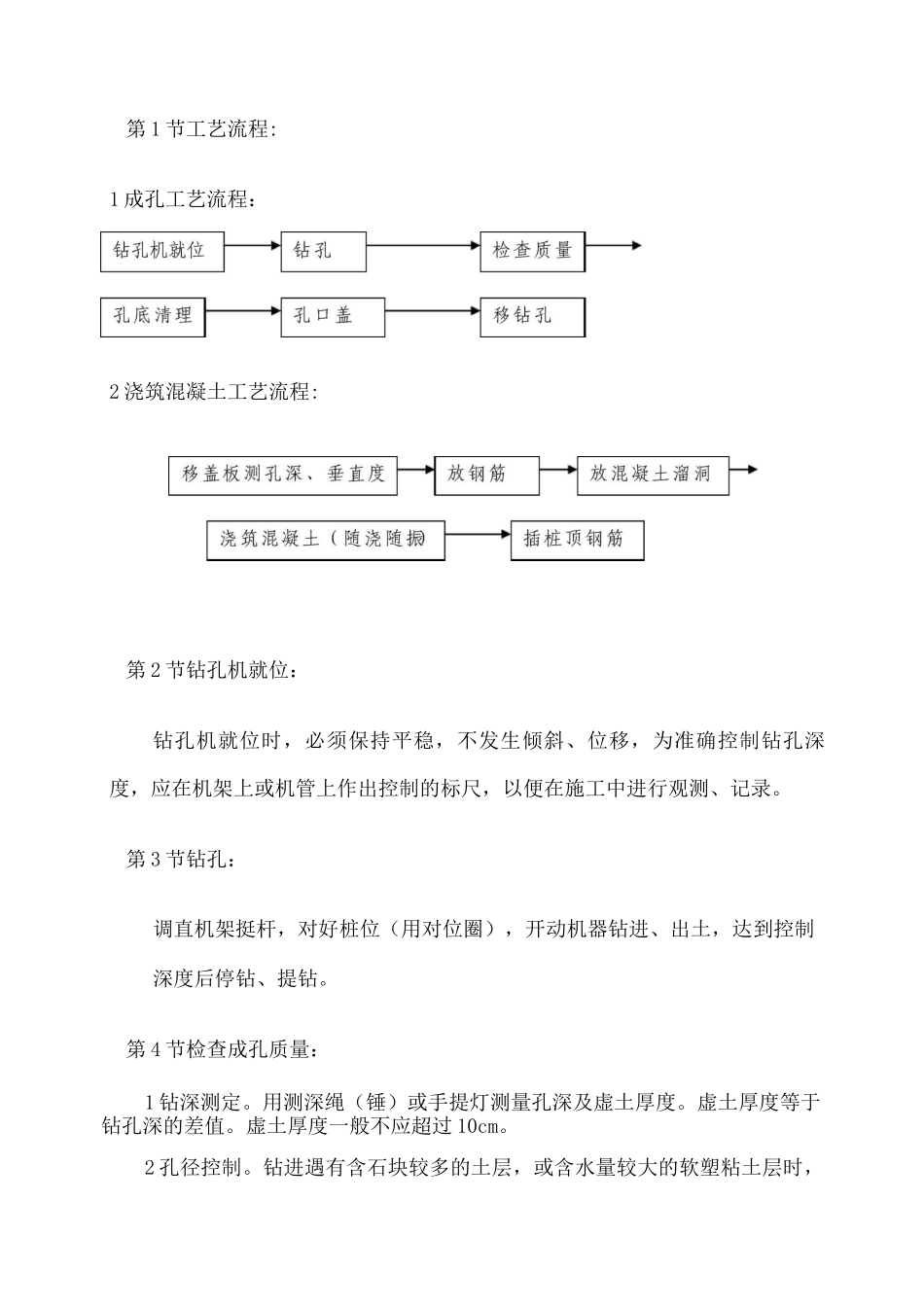

螺旋钻孔灌注桩施工第 1 章范围本工艺标准适用于工业及民用建筑中地下水以上的一般粘土、砂土及人工填土地基螺旋成孔的灌注桩。第 2 章施工准备第 1 节说明1 水泥:宜用 425 号矿渣硅酸盐水泥。2 砂:中砂或粗砂,含泥量不大于 5%。3 石子:卵石或碎石,粒径 5〜32mm,含泥量不大于 2%。4 钢筋:钢筋的级别、直径必须符合设计要求,有出厂证明书及复试报告,表面应无老锈和油污。5 垫块:用 1: 3 水泥砂浆埋 22 号火烧丝提前预制成或用塑料卡。6 火烧丝:规格 18〜20 号铁丝烧成。7 外加剂:掺合料;根据施工需要通过试验确定。8 主要机具:8.1 螺旋钻孔机:常用的主要技术参数见表 2-7。8.2 机动小翻斗车或手推车,装卸运土或运送混凝土。常用螺旋钻孔机的主要技术参数表 2-7机械名称电机功率(kw)回转速度回转扭矩(N.m)钻进下压力(N)钻进速度外形尺寸长*宽(r/min)(m/min)*高(山)履带式LZ 型30813428028.0*3.21*21.78汽车式QZ〜4型1712014-17.3*2.658.3 长、短棒式振捣器。部分加长软轴、混凝土搅拌机、平尖头铁锹、胶皮管等。8.4 溜筒、盖板、测绳、手把灯、低压变压器及线坠等。第 2 节作业条件:1 地上、地下障碍物都处理完毕,达到“三通一平”。施工用的临时设施准备就绪。2 场地标高一般应为承台梁的上皮标高,并经过夯实或碾压。3 分段制作好钢筋笼,其长度以 5〜8m 为宜。4 根据图纸放出轴线及桩位点,抄上水平标高木橛,并经过预检签证O5 施工前应作成孔试验,数量不少于两根。6 要选择和确定钻孔机的进出路线和钻孔顺序,制定施工方案,做好技术交底。第 3 章操作工艺第 1 节工艺流程:1 成孔工艺流程:2 浇筑混凝土工艺流程:第 2 节钻孔机就位:钻孔机就位时,必须保持平稳,不发生倾斜、位移,为准确控制钻孔深度,应在机架上或机管上作出控制的标尺,以便在施工中进行观测、记录。第 3 节钻孔:调直机架挺杆,对好桩位(用对位圈),开动机器钻进、出土,达到控制深度后停钻、提钻。第 4 节检查成孔质量:1 钻深测定。用测深绳(锤)或手提灯测量孔深及虚土厚度。虚土厚度等于钻孔深的差值。虚土厚度一般不应超过 10cm。2 孔径控制。钻进遇有含石块较多的土层,或含水量较大的软塑粘土层时,必须防止钻杆晃动引起孔径扩大,致使孔壁附着扰动土和孔底增加回落土。第 5 节孔底土清理钻到预定的深度后,必须在孔底处进行空转清土,然后停止转动;提钻杆,不得曲转钻杆。...
