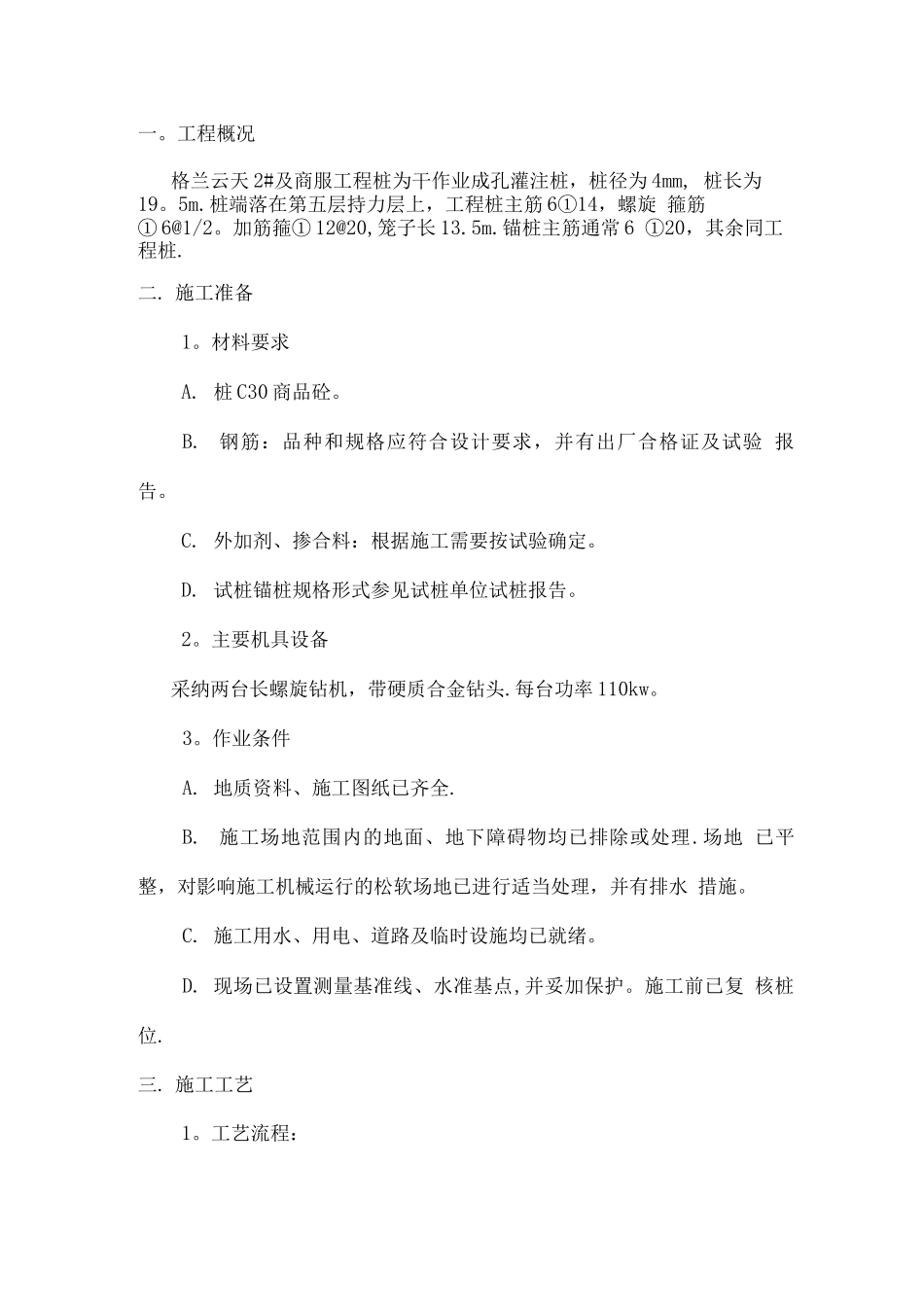

工程概况格兰云天 2#及商服工程桩为干作业成孔灌注桩,桩径为 4mm, 桩长为19
桩端落在第五层持力层上,工程桩主筋 6①14,螺旋 箍筋① 6@1/2
加筋箍① 12@20,笼子长 13
锚桩主筋通常 6 ①20,其余同工程桩
桩 C30 商品砼
钢筋:品种和规格应符合设计要求,并有出厂合格证及试验 报告
外加剂、掺合料:根据施工需要按试验确定

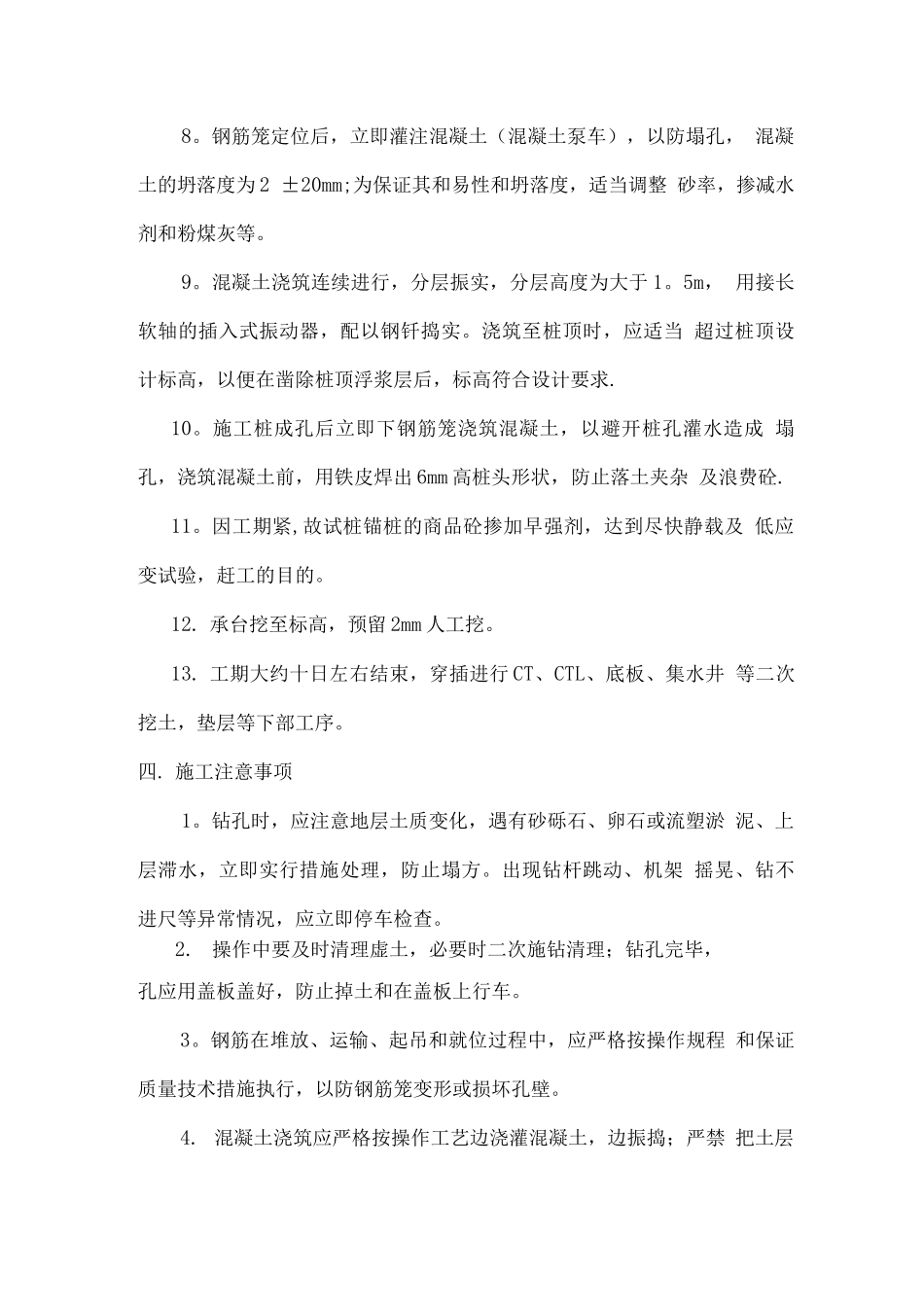

试桩锚桩规格形式参见试桩单位试桩报告
主要机具设备采纳两台长螺旋钻机,带硬质合金钻头
每台功率 110kw
地质资料、施工图纸已齐全
施工场地范围内的地面、地下障碍物均已排除或处理
场地 已平整,对影响施工机械运行的松软场地已进行适当处理,并有排水 措施
施工用水、用电、道路及临时设施均已就绪
现场已设置测量基准线、水准基点,并妥加保护
施工前已复 核桩位

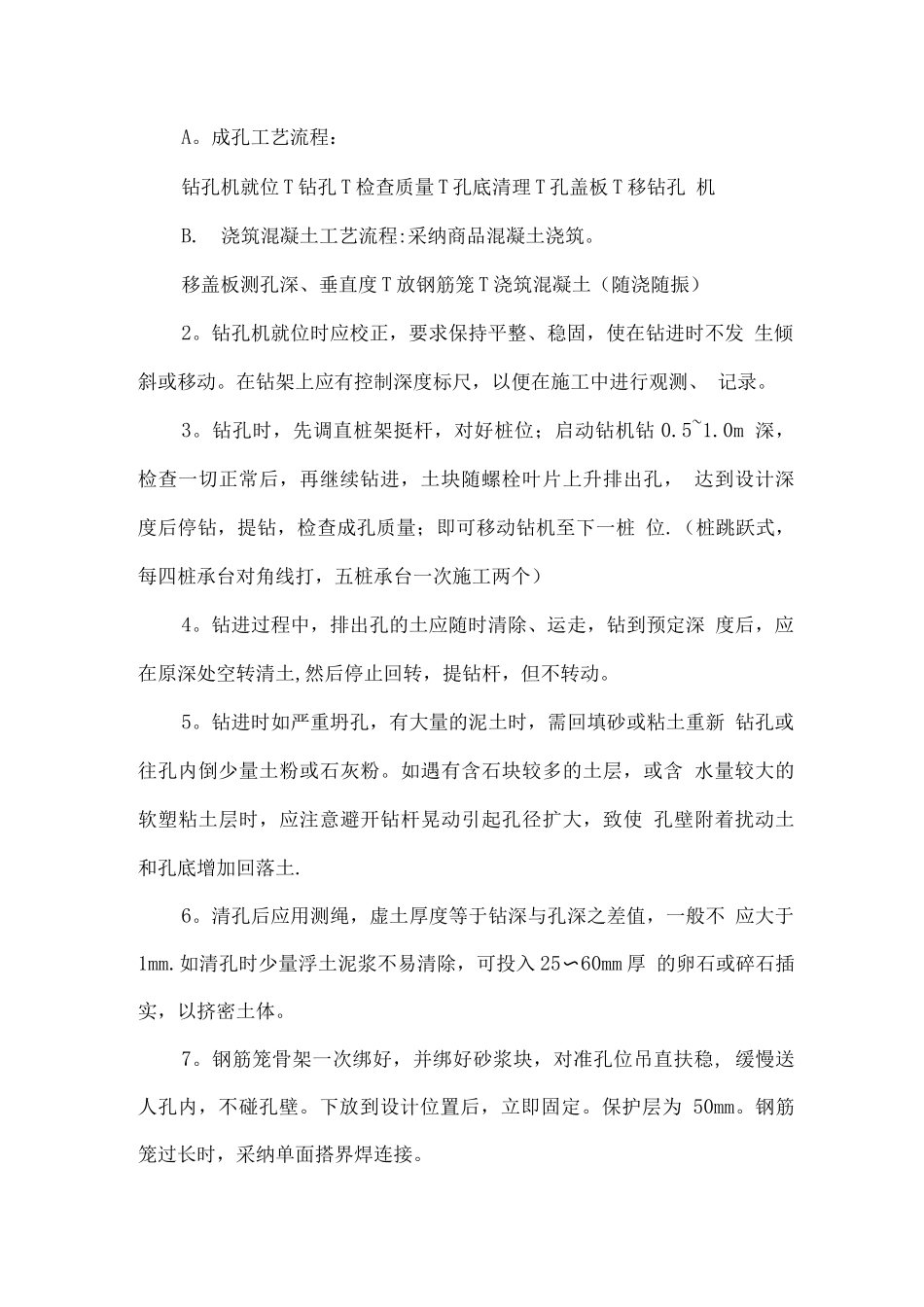

工艺流程:A
成孔工艺流程:钻孔机就位 T 钻孔 T 检查质量 T 孔底清理 T 孔盖板 T 移钻孔 机B
浇筑混凝土工艺流程:采纳商品混凝土浇筑
移盖板测孔深、垂直度 T 放钢筋笼 T 浇筑混凝土(随浇随振)2
钻孔机就位时应校正,要求保持平整、稳固,使在钻进时不发 生倾斜或移动
在钻架上应有控制深度标尺,以便在施工中进行观测、 记录
钻孔时,先调直桩架挺杆,对好桩位;启动钻机钻 0
0m 深,检查一切正常后,再继续钻进,土块随螺栓叶片上升排出孔, 达到设计深度后停钻,提钻,检查成孔质量;即可移动钻机至下一桩 位
(桩跳跃式,每四桩承台对角线打,五桩承台一次施工两个)4
钻进过程中,排出孔的土应随时清除、运走,钻到预定深 度后,应在原深处空转清土,然后停止回转,提钻杆,但不转动
钻进时如严重坍孔,有大量的泥土时,需回填砂或粘土重新 钻孔或往
