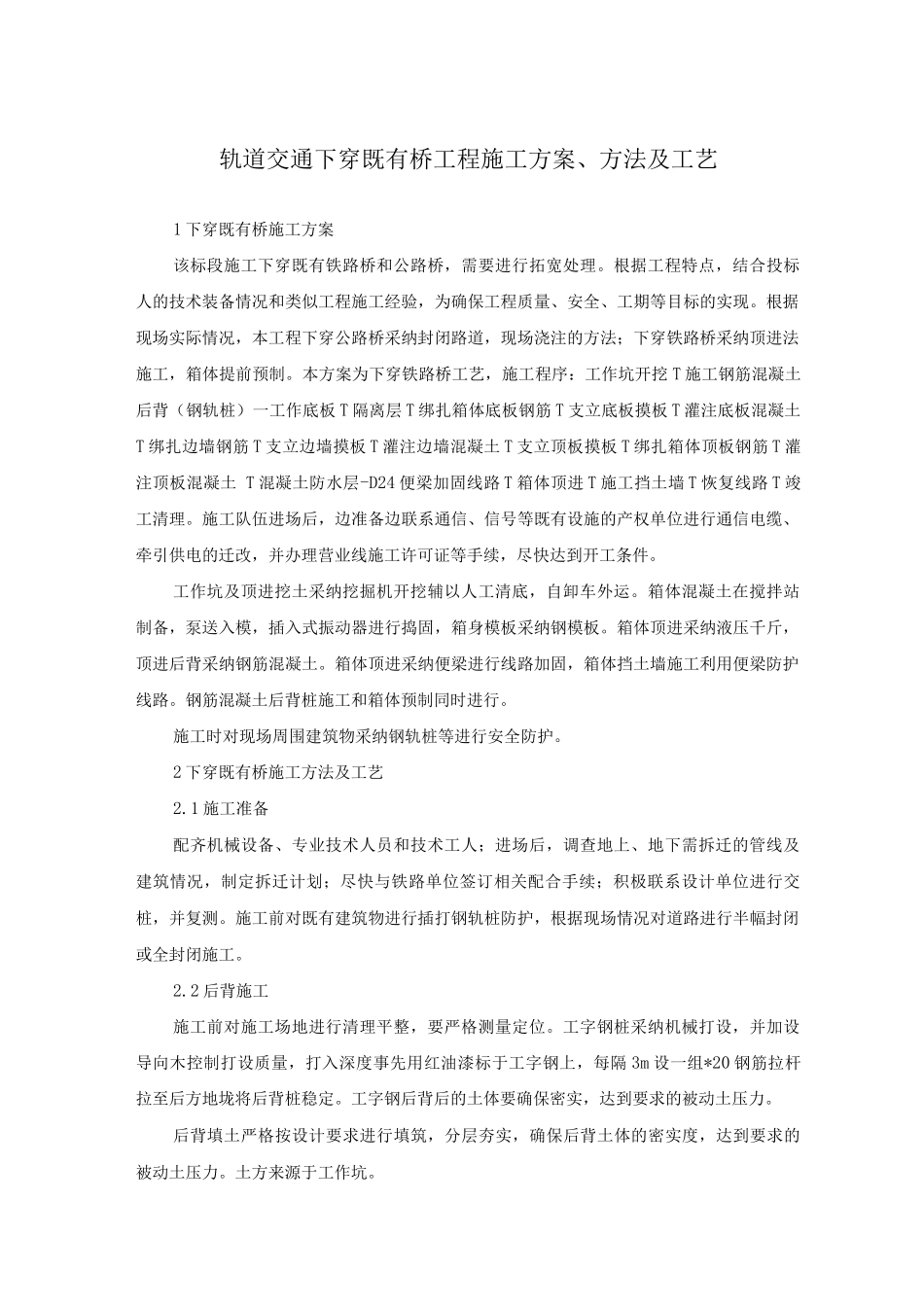

轨道交通下穿既有桥工程施工方案、方法及工艺1 下穿既有桥施工方案该标段施工下穿既有铁路桥和公路桥,需要进行拓宽处理
根据工程特点,结合投标人的技术装备情况和类似工程施工经验,为确保工程质量、安全、工期等目标的实现
根据现场实际情况,本工程下穿公路桥采纳封闭路道,现场浇注的方法;下穿铁路桥采纳顶进法施工,箱体提前预制
本方案为下穿铁路桥工艺,施工程序:工作坑开挖 T 施工钢筋混凝土后背(钢轨桩)一工作底板 T 隔离层 T 绑扎箱体底板钢筋 T 支立底板摸板 T 灌注底板混凝土T 绑扎边墙钢筋 T 支立边墙摸板 T 灌注边墙混凝土 T 支立顶板摸板 T 绑扎箱体顶板钢筋 T 灌注顶板混凝土 T 混凝土防水层-D24 便梁加固线路 T 箱体顶进 T 施工挡土墙 T 恢复线路 T 竣工清理
施工队伍进场后,边准备边联系通信、信号等既有设施的产权单位进行通信电缆、牵引供电的迁改,并办理营业线施工许可证等手续,尽快达到开工条件
工作坑及顶进挖土采纳挖掘机开挖辅以人工清底,自卸车外运
箱体混凝土在搅拌站制备,泵送入模,插入式振动器进行捣固,箱身模板采纳钢模板
箱体顶进采纳液压千斤,顶进后背采纳钢筋混凝土
箱体顶进采纳便梁进行线路加固,箱体挡土墙施工利用便梁防护线路
钢筋混凝土后背桩施工和箱体预制同时进行
施工时对现场周围建筑物采纳钢轨桩等进行安全防护
2 下穿既有桥施工方法及工艺2

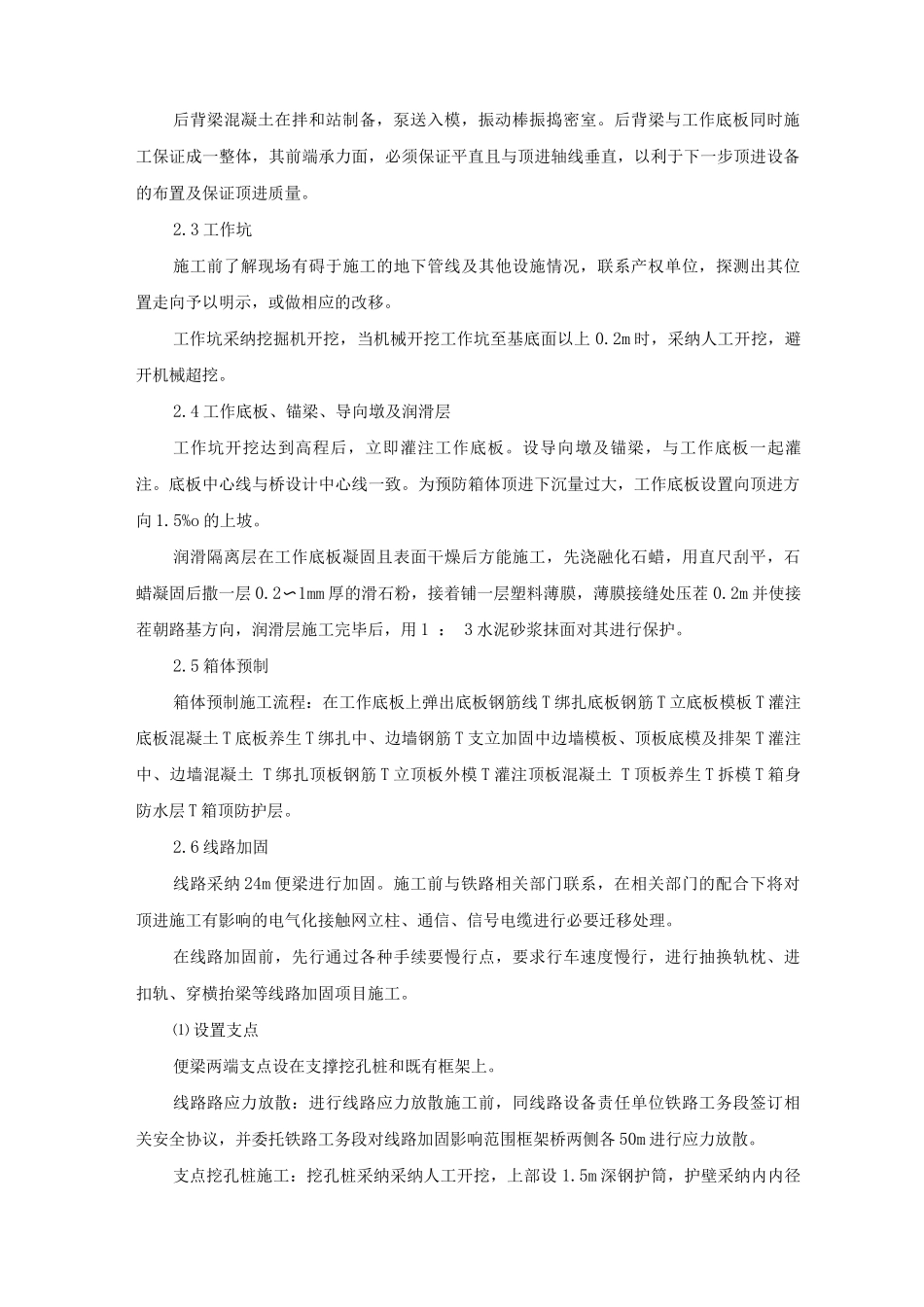

1 施工准备配齐机械设备、专业技术人员和技术工人;进场后,调查地上、地下需拆迁的管线及建筑情况,制定拆迁计划;尽快与铁路单位签订相关配合手续;积极联系设计单位进行交桩,并复测
施工前对既有建筑物进行插打钢轨桩防护,根据现场情况对道路进行半幅封闭或全封闭施工

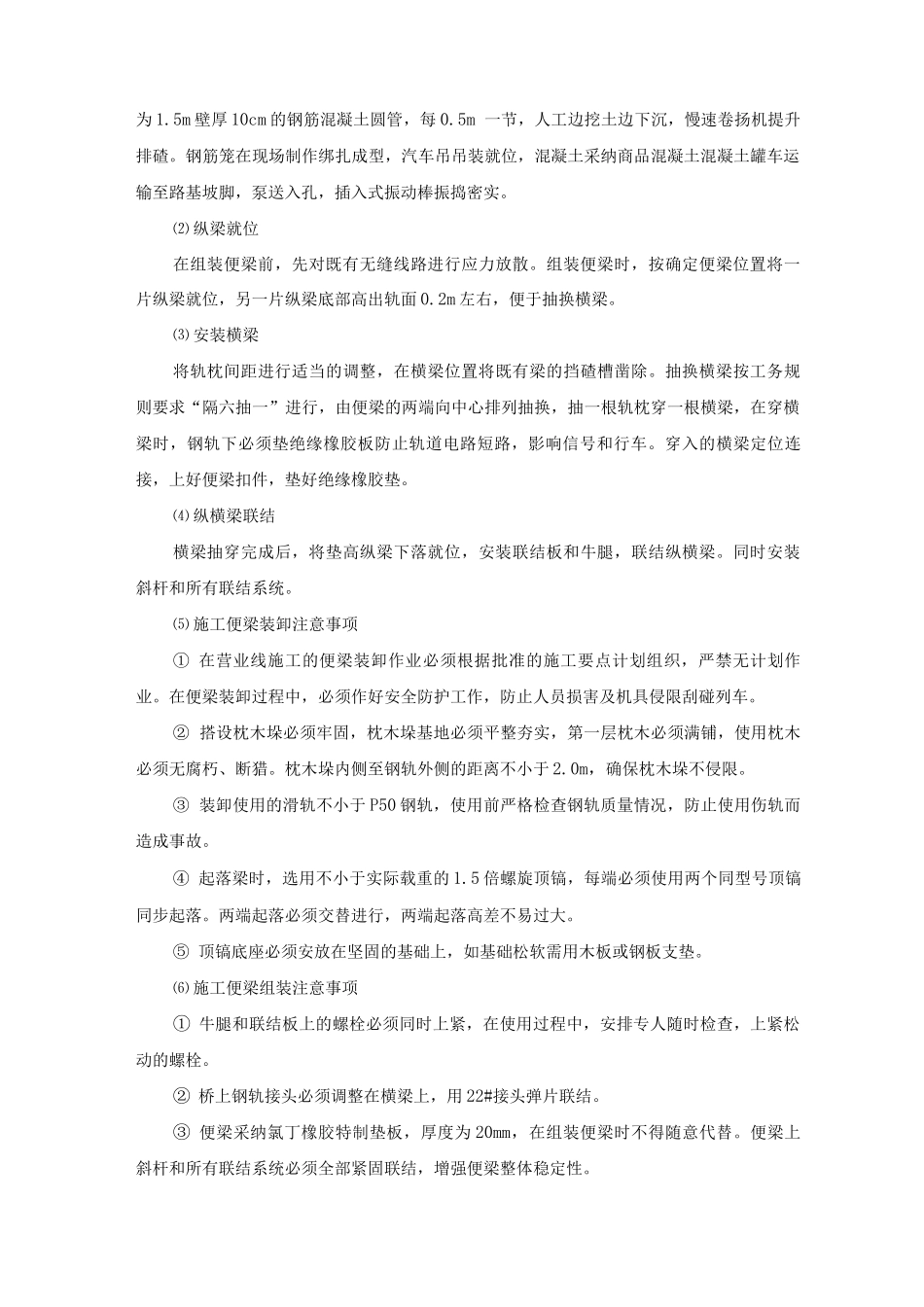

2 后背施工施工前对施工场地进行清理平整,要严格测量定位
工字钢桩采纳机械打设,并加设导向木控制打设质量,打入深度事先用红油漆标于工字钢上,每隔 3m
