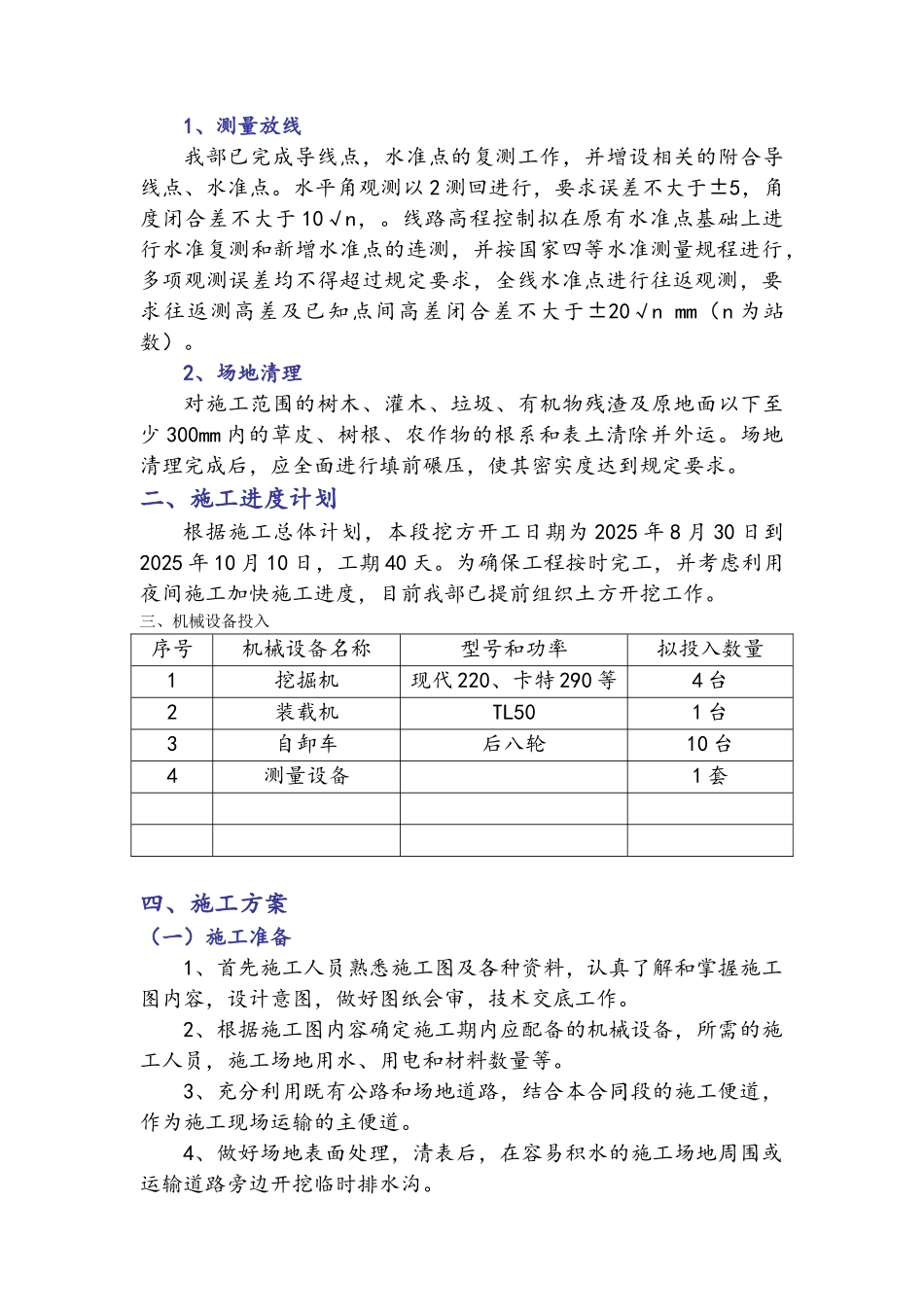

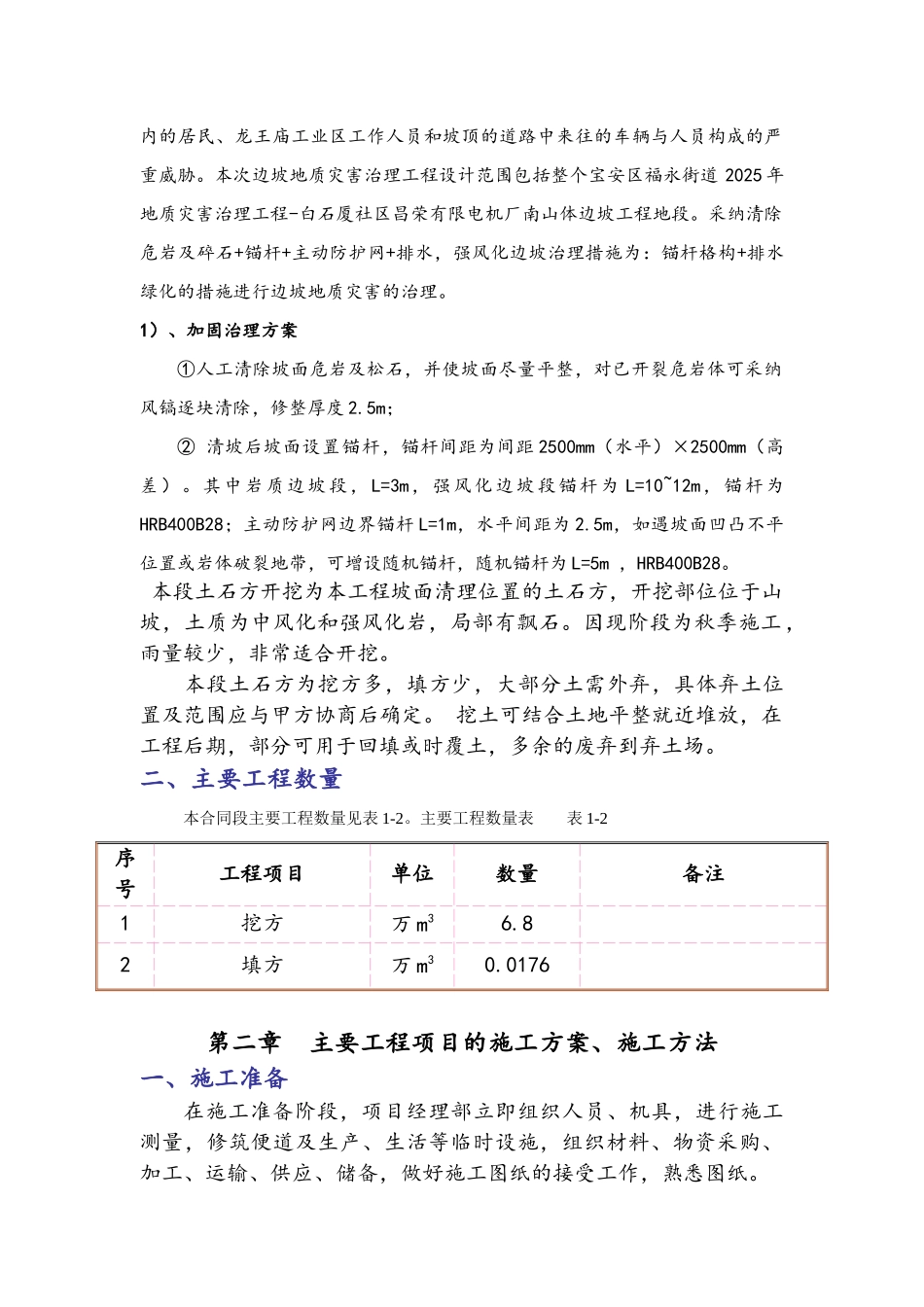

福永街道 2025 年地质灾害治理工程-白石厦社区昌荣有限电机厂南山体边坡工程边 坡 土 石 方 清 运施 工 方 案编 制 人: 审 核 人: 审 批 人: 编制单位:化工部郑州地质工程 勘察院 审批日期:二 O 一七年七月二十日 第一章 工程概况一、概况 本项目是宝安区政府 2025 年重点民生工程,主要是解决对坡脚住房内的居民、龙王庙工业区工作人员和坡顶的道路中来往的车辆与人员构成的严重威胁。本次边坡地质灾害治理工程设计范围包括整个宝安区福永街道 2025 年地质灾害治理工程-白石厦社区昌荣有限电机厂南山体边坡工程地段。采纳清除危岩及碎石+锚杆+主动防护网+排水,强风化边坡治理措施为:锚杆格构+排水绿化的措施进行边坡地质灾害的治理。1)、加固治理方案①人工清除坡面危岩及松石,并使坡面尽量平整,对已开裂危岩体可采纳风镐逐块清除,修整厚度 2.5m;② 清坡后坡面设置锚杆,锚杆间距为间距 2500mm(水平)×2500mm(高差)。其中岩质边坡段, L=3m,强风化边坡段锚杆为 L=10~12m,锚杆为HRB400B28;主动防护网边界锚杆 L=1m,水平间距为 2.5m,如遇坡面凹凸不平位置或岩体破裂地带,可增设随机锚杆,随机锚杆为 L=5m ,HRB400B28。 本段土石方开挖为本工程坡面清理位置的土石方,开挖部位位于山坡,土质为中风化和强风化岩,局部有飘石。因现阶段为秋季施工,雨量较少,非常适合开挖。本段土石方为挖方多,填方少,大部分土需外弃,具体弃土位置及范围应与甲方协商后确定。 挖土可结合土地平整就近堆放,在工程后期,部分可用于回填或时覆土,多余的废弃到弃土场。二、主要工程数量本合同段主要工程数量见表 1-2。主要工程数量表 表 1-2序号工程项目单位数量备注1挖方万 m36.82填方万 m30.0176第二章 主要工程项目的施工方案、施工方法一、施工准备在施工准备阶段,项目经理部立即组织人员、机具,进行施工测量,修筑便道及生产、生活等临时设施,组织材料、物资采购、加工、运输、供应、储备,做好施工图纸的接受工作,熟悉图纸。1、测量放线我部已完成导线点,水准点的复测工作,并增设相关的附合导线点、水准点。水平角观测以 2 测回进行,要求误差不大于±5,角度闭合差不大于 10√n,。线路高程控制拟在原有水准点基础上进行水准复测和新增水准点的连测,并按国家四等水准测量规程进行,多项观测误差均不得超过规定要求,全线水准点进行往返观测,要求往返测高差及已知点间高差...
