运输石门安装胶带输送机设备安全技术措施慨况:11 运输石门已掘至里程 63m,需在里程 10m~55m 段安装一部输送机设备,为了进一步确保转运及安装期间施工安全,特拟本措施
一、施工准备1、施工之前,由施工单位将运输机安装所需材料下运到 11 集中回风巷待用
2、施工之前,测量部门必须先将胶带输送机中心线画出,施工单位严格根据输送机中心线安装
3、转运路线:地面-副井-副井底车场-1550 主石门-剃头上车场-1350 副斜井-剃头下车场-1460 回风石门-11 回风联络巷上平台-11 集中回风巷-11 运输石门
二、转运及安装要求1、施工之前,当班施工负责人必须对施工范围以内的顶板、支护情况进行全面检查维护,将顶、帮浮矸找净,确保施工安全
2、需抬运的设备必须捆绑牢固,并经现场管理人员检查,确认安全无误后方可抬运
3、抬运物件时,必须稳起稳放,抬运过程当中,必须脚踩实地,口号一致
抬运过程当中,人员必须精力集中,掌握好设备运转方向,转弯运转时,必须放慢脚步、脚踩实地并相互喊话警示
4、抬运物件时,必须先检查捆绑牢固情况,抬运所使用的杠子强度,必须确保施工安全
5、抬运中途需要休息或体力不支时必须喊话警示,严禁随意扔杠子
6、在 1350 副斜井及 11 回风联络巷返坡提升时严格根据以下斜坡提升管理规定执行: (1)、把钩信号工,绞车司机必须是经过专业知识培训、考试合格、取得合格证的人员担任且持证上岗
(2)、绞车司机必须严格根据信号开车,斜坡提升必须要严格执行“行车不行人”、“行人不行车”制度
(3)、挂车前由施工负责人持本措施与斜坡专职把钩信号工、绞车司机联系好,挂车前,必须认真检查钩头,防跳销装置、插销、保险绳等齐全与否可靠,挡车装置齐全与否灵敏可靠,只有确认一切安全可靠后,方可由斜坡专职把钩工进行挂车

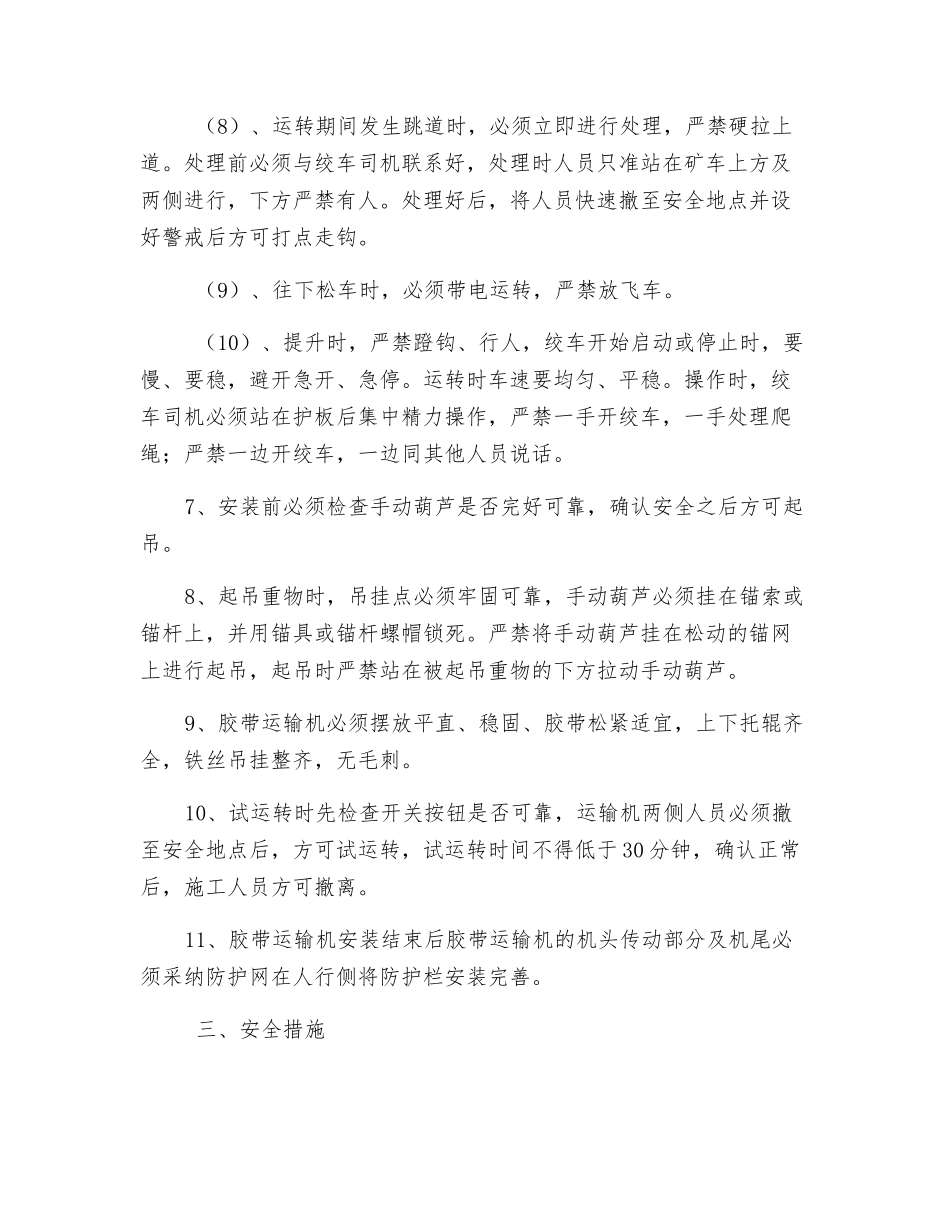

(4)、进入斜坡提升时,必须对捆绑情况进行检查,确
