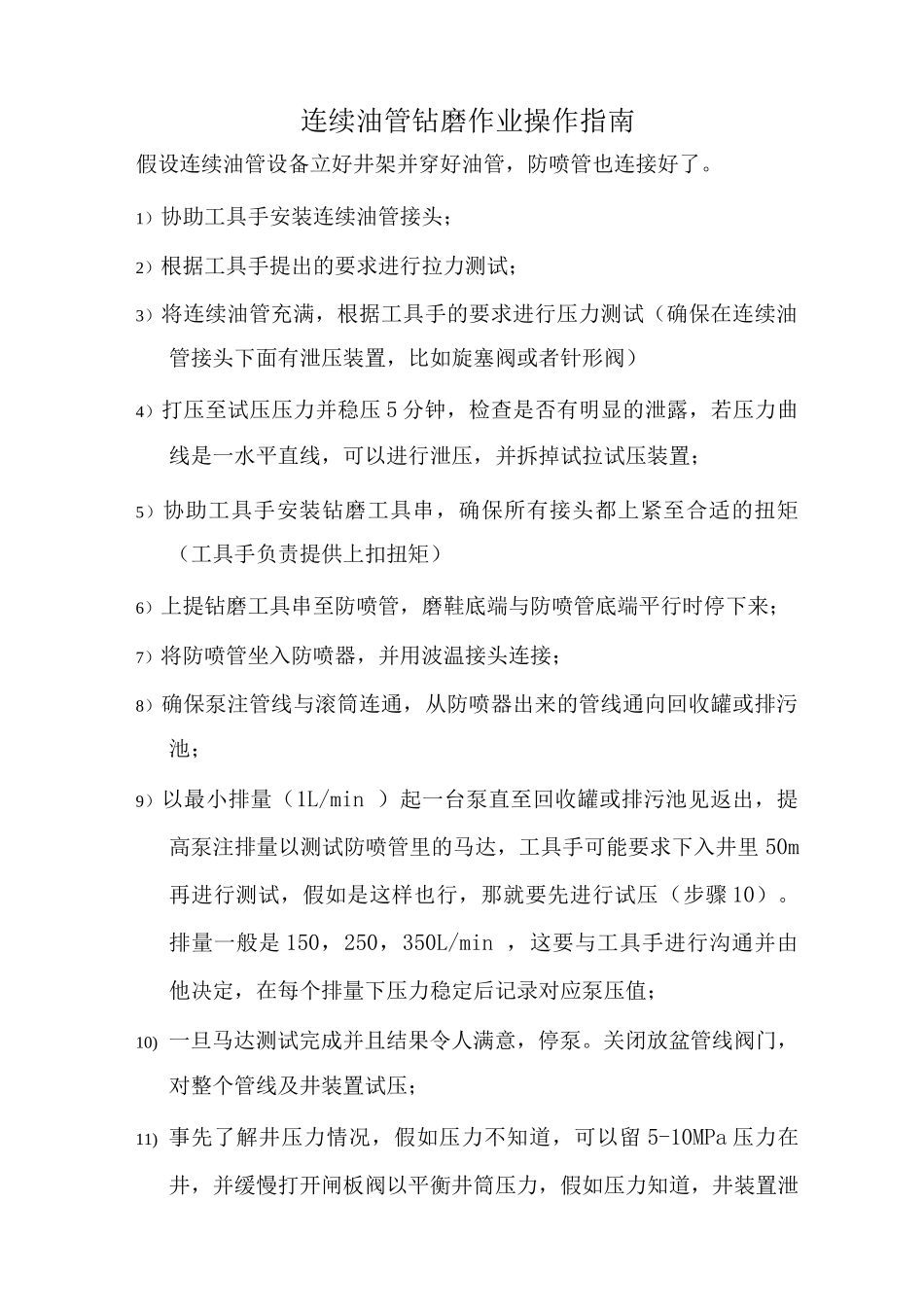

连续油管钻磨作业操作指南假设连续油管设备立好井架并穿好油管,防喷管也连接好了
1)协助工具手安装连续油管接头;2)根据工具手提出的要求进行拉力测试;3)将连续油管充满,根据工具手的要求进行压力测试(确保在连续油管接头下面有泄压装置,比如旋塞阀或者针形阀)4)打压至试压压力并稳压 5 分钟,检查是否有明显的泄露,若压力曲线是一水平直线,可以进行泄压,并拆掉试拉试压装置;5)协助工具手安装钻磨工具串,确保所有接头都上紧至合适的扭矩(工具手负责提供上扣扭矩)6)上提钻磨工具串至防喷管,磨鞋底端与防喷管底端平行时停下来;7)将防喷管坐入防喷器,并用波温接头连接;8)确保泵注管线与滚筒连通,从防喷器出来的管线通向回收罐或排污池;9)以最小排量(1L/min )起一台泵直至回收罐或排污池见返出,提高泵注排量以测试防喷管里的马达,工具手可能要求下入井里 50m再进行测试,假如是这样也行,那就要先进行试压(步骤 10)
排量一般是 150,250,350L/min ,这要与工具手进行沟通并由他决定,在每个排量下压力稳定后记录对应泵压值;10) 一旦马达测试完成并且结果令人满意,停泵
关闭放盆管线阀门,对整个管线及井装置试压;11) 事先了解井压力情况,假如压力不知道,可以留 5-10MPa 压力在井,并缓慢打开闸板阀以平衡井筒压力,假如压力知道,井装置泄压至井压力,并缓慢打开井,并数好打开闸板阀的圈数,关闭返出管线,防止地层砂子返出到井里;12) 下入 50m 时,以最小排量起泵(1L/min ),这时工具手也可能想要测试马达,假如是这样的话,确保返出管线阀门是开着的,假如测试已经完成,继续下入,在 1m 处及之后的每 5m 进行拉力测试,记录悬重
这些测试需要在一定的速度与距离下进行,比如 6-7m/min 移动 10m,每次拉力测试过程要做到尽量相同,以得到合理的悬重数值
确保在造斜点
