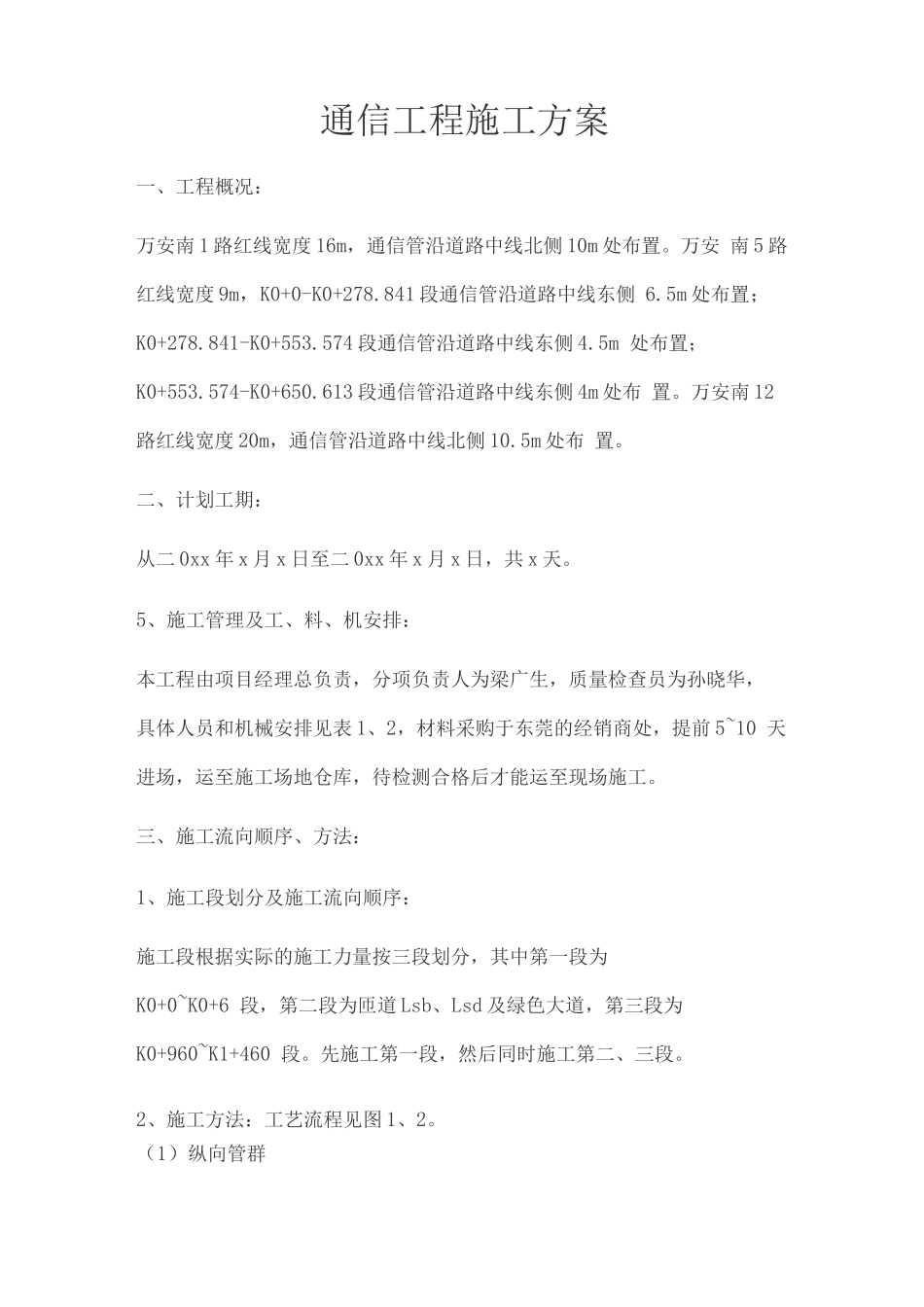

通信工程施工方案一、工程概况:万安南 1 路红线宽度 16m,通信管沿道路中线北侧 10m 处布置
万安 南 5 路红线宽度 9m,K0+0-K0+278
841 段通信管沿道路中线东侧 6
5m 处布置;K0+278
841-K0+553
574 段通信管沿道路中线东侧 4
5m 处布置;K0+553
574-K0+650
613 段通信管沿道路中线东侧 4m 处布 置
万安南 12路红线宽度 20m,通信管沿道路中线北侧 10
5m 处布 置
二、计划工期:从二 0xx 年 x 月 x 日至二 0xx 年 x 月 x 日,共 x 天
5、施工管理及工、料、机安排:本工程由项目经理总负责,分项负责人为梁广生,质量检查员为孙晓华, 具体人员和机械安排见表 1、2,材料采购于东莞的经销商处,提前 5~10 天进场,运至施工场地仓库,待检测合格后才能运至现场施工
三、施工流向顺序、方法:1、施工段划分及施工流向顺序:施工段根据实际的施工力量按三段划分,其中第一段为K0+0~K0+6 段,第二段为匝道 Lsb、Lsd 及绿色大道,第三段为 K0+960~K1+460 段
先施工第一段,然后同时施工第二、三段
2、施工方法:工艺流程见图 1、2

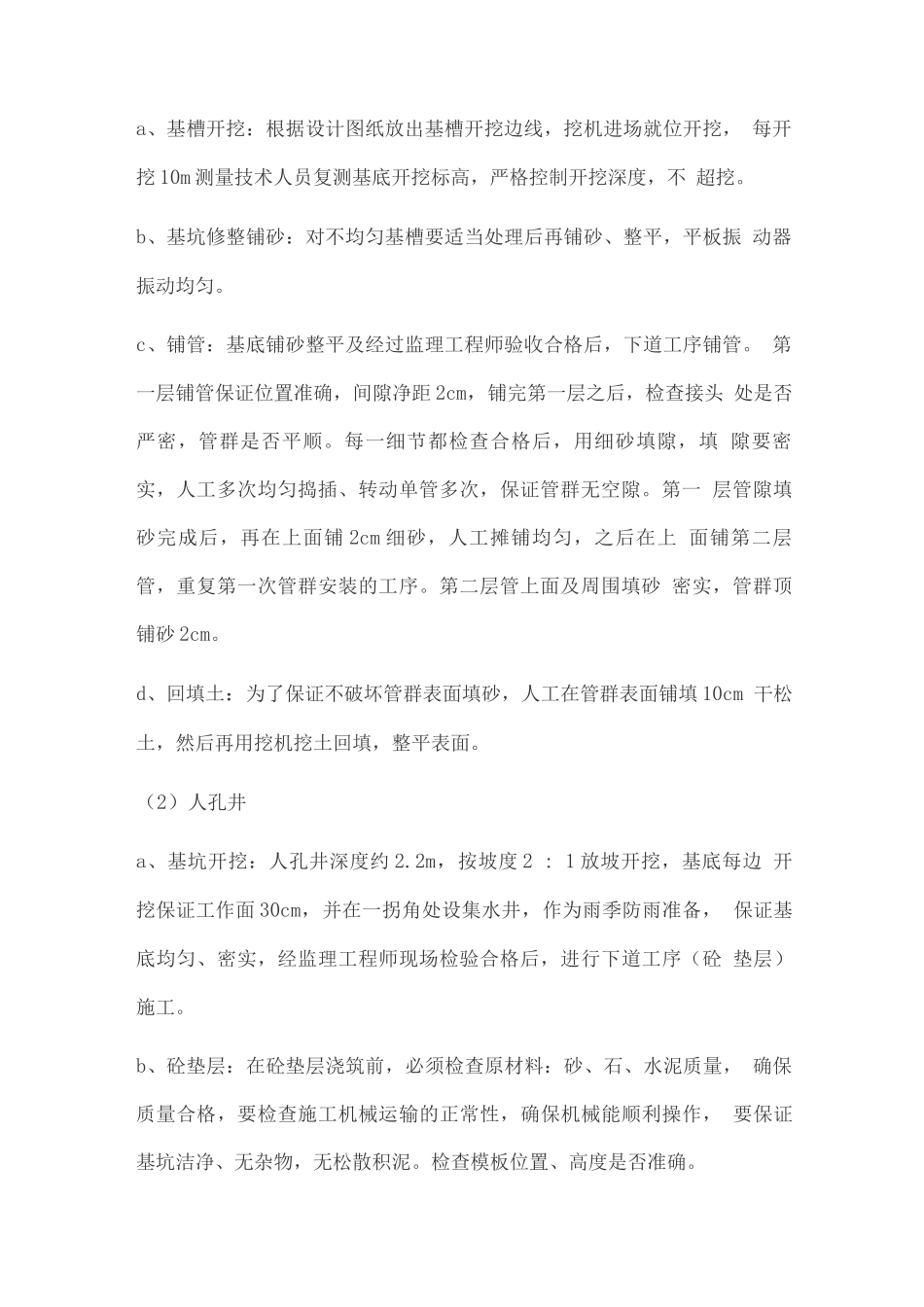

(1)纵向管群a、基槽开挖:根据设计图纸放出基槽开挖边线,挖机进场就位开挖, 每开挖 10m 测量技术人员复测基底开挖标高,严格控制开挖深度,不 超挖
b、基坑修整铺砂:对不均匀基槽要适当处理后再铺砂、整平,平板振 动器振动均匀
c、铺管:基底铺砂整平及经过监理工程师验收合格后,下道工序铺管
第一层铺管保证位置准确,间隙净距 2cm,铺完第一层之后,检查接头 处是否严密,管群是否平顺
每一细节都检查合格后,用细砂填隙,填 隙要密实,人工多次均匀捣插、转动单管多次,保证管群无空隙
第一 层管隙填砂完成后,再在上面铺 2cm 细砂,人工摊铺均
