通信专业评定报告4、6通信专业评定报告4
6.1 实体评定通信专业主要评定范围及内容包括全线光缆通信线路外观检查,通信电缆与电力电缆分设、进通信机房光缆得分设、通信机房至其她专业机房得缆线分设;车站、基站、亭所内传输、电源、动环、视频、数据网等施工情况进行评定;检查铁塔、隧道内直放站 、漏缆安装、视频箱得安装
对通信信号与站前、电力、房建等专业得结合部问题进行了重点检查

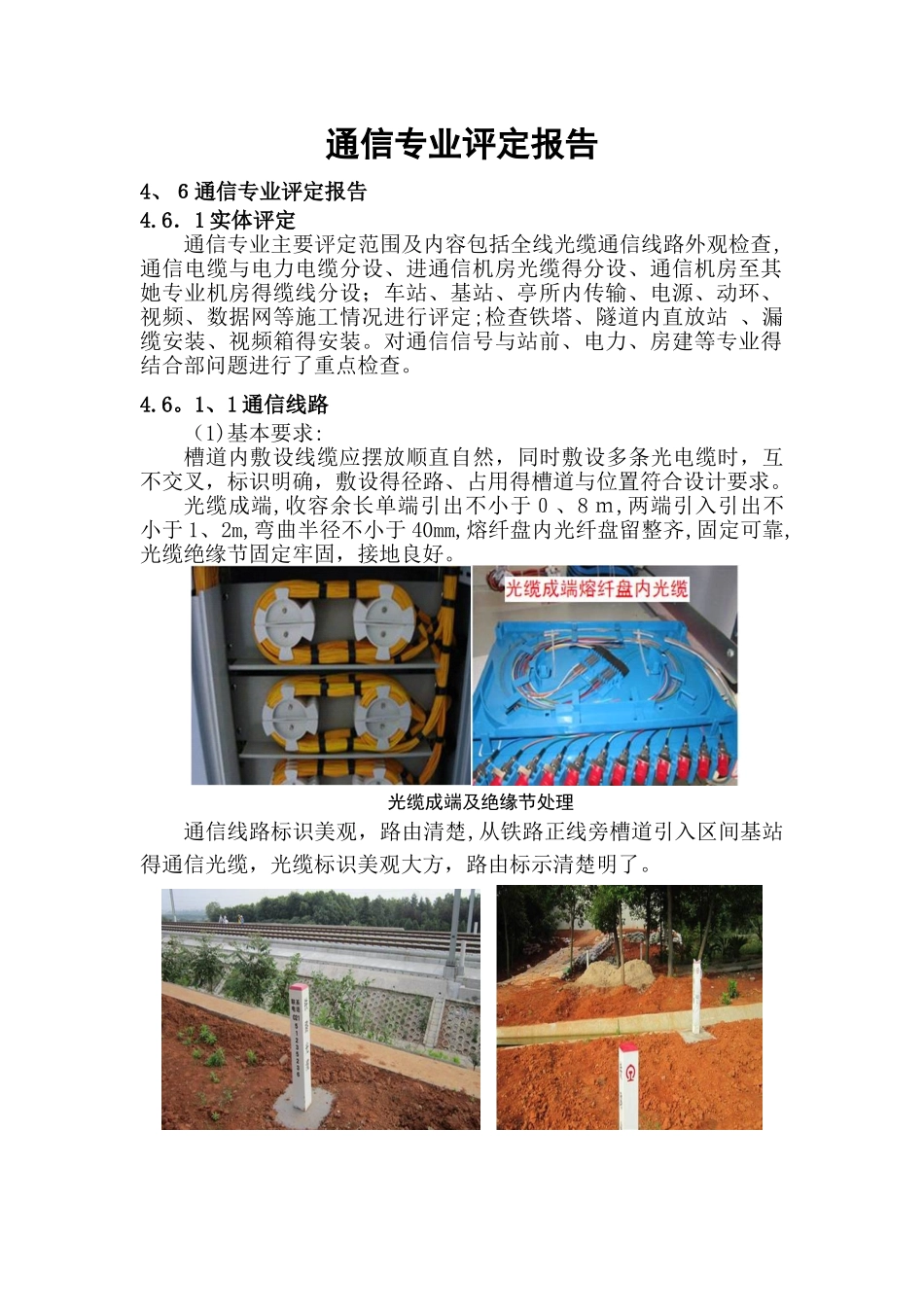

1、1 通信线路(1)基本要求:槽道内敷设线缆应摆放顺直自然,同时敷设多条光电缆时,互不交叉,标识明确,敷设得径路、占用得槽道与位置符合设计要求
光缆成端,收容余长单端引出不小于0、8 m,两端引入引出不小于 1、2m,弯曲半径不小于 40mm,熔纤盘内光纤盘留整齐,固定可靠,光缆绝缘节固定牢固,接地良好

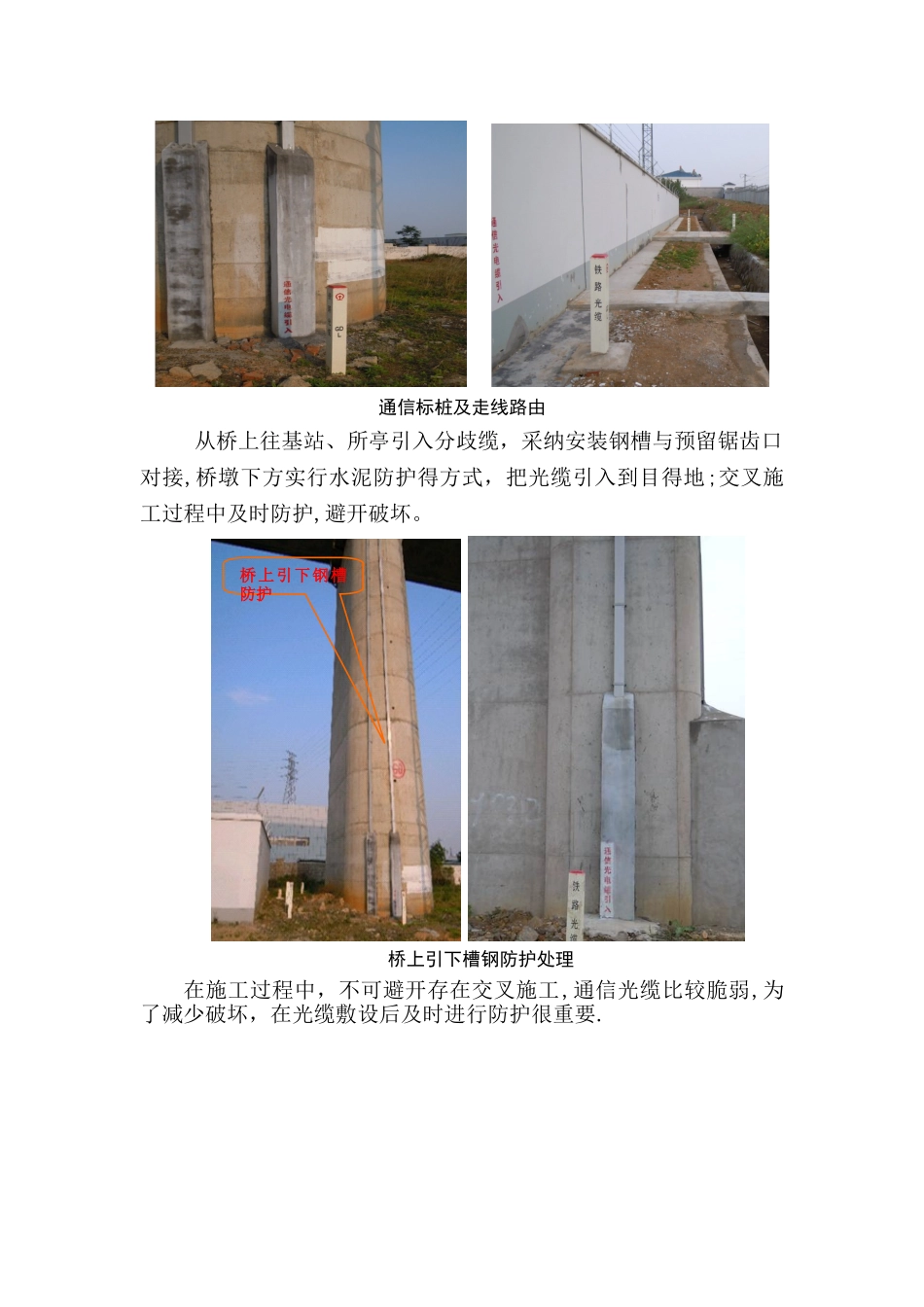

光缆成端及绝缘节处理通信线路标识美观,路由清楚,从铁路正线旁槽道引入区间基站得通信光缆,光缆标识美观大方,路由标示清楚明了
通信标桩及走线路由从桥上往基站、所亭引入分歧缆,采纳安装钢槽与预留锯齿口对接,桥墩下方实行水泥防护得方式,把光缆引入到目得地;交叉施工过程中及时防护,避开破坏
桥上引下槽钢防护处理在施工过程中,不可避开存在交叉施工,通信光缆比较脆弱,为了减少破坏,在光缆敷设后及时进行防护很重要

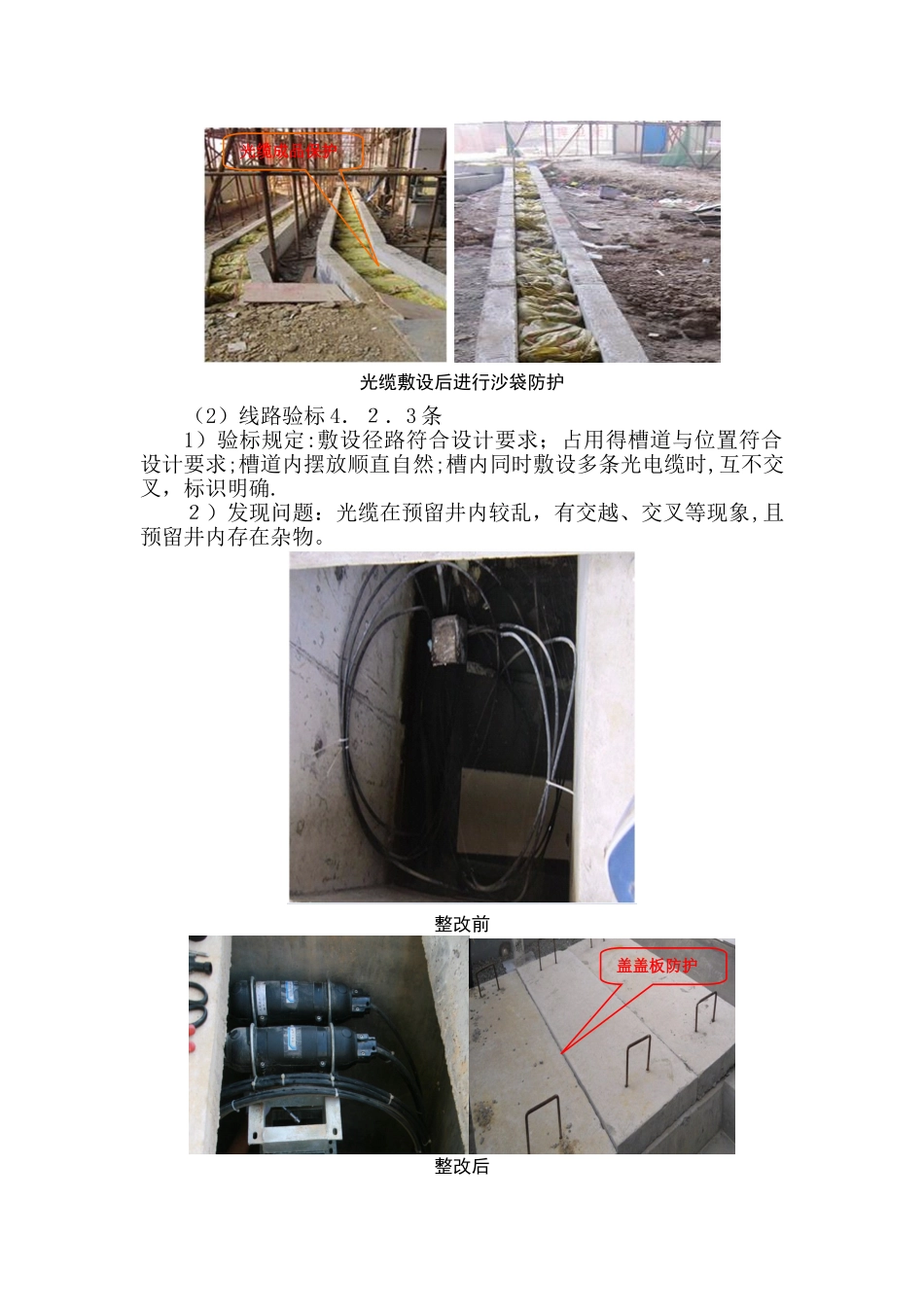

桥上引下钢槽防护 光缆敷设后进行沙袋防护(2)线路验标 4.2.3 条1)验标规定:敷设径路符合设计要求;占用得槽道与位置符合设计要求;槽道内摆放顺直自然;槽内同时敷设多条光电缆时,互不交叉,标识明确
2)发现问题:光缆在预留井内较乱,有交越、交叉等现象,且预留井内存在杂物
整改前整改后盖盖板防护光缆成品保护3) 原因分析:缆线敷设后没有及时安装支架,不便线缆整理
4)整改措施:及时安装支架,捋顺、固定缆线,互不交叉,及时加装盖板
(3)线路验标4
3.2 条1)验标规定:光缆引入室内时,应在引
