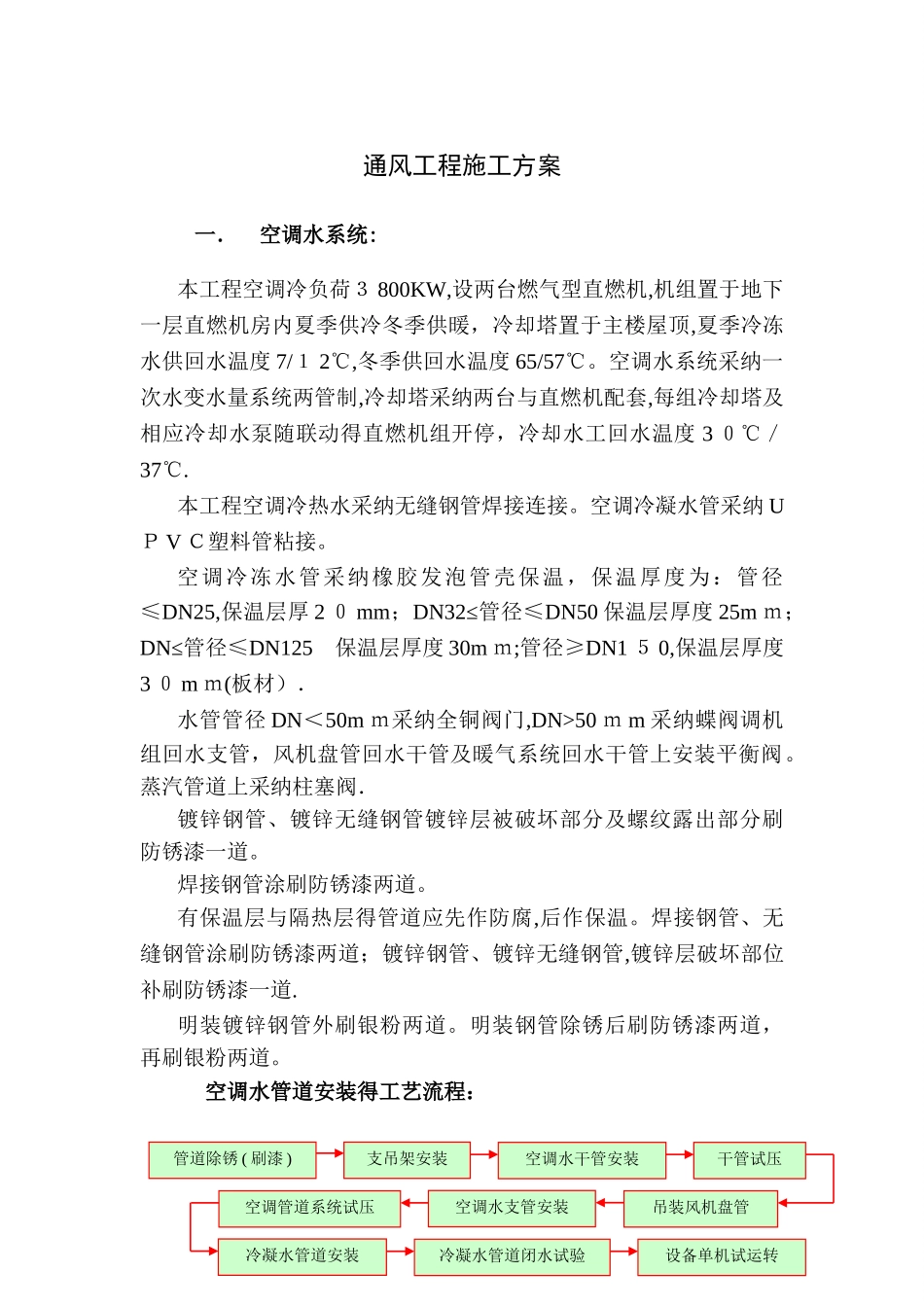

通风工程施工方案 一. 空调水系统:本工程空调冷负荷3 800KW,设两台燃气型直燃机,机组置于地下一层直燃机房内夏季供冷冬季供暖,冷却塔置于主楼屋顶,夏季冷冻水供回水温度 7/1 2℃,冬季供回水温度 65/57℃
空调水系统采纳一次水变水量系统两管制,冷却塔采纳两台与直燃机配套,每组冷却塔及相应冷却水泵随联动得直燃机组开停,冷却水工回水温度 3 0℃/37℃
本工程空调冷热水采纳无缝钢管焊接连接
空调冷凝水管采纳 UP V C塑料管粘接
空调冷冻水管采纳橡胶发泡管壳保温,保温厚度为:管径≤DN25,保温层厚 2 0 mm;DN32≤管径≤DN50 保温层厚度 25m m;DN≤管径≤DN125 保温层厚度 30m m;管径≥DN1 5 0,保温层厚度3 0 m m(板材).水管管径 DN<50m m采纳全铜阀门,DN>50 m m 采纳蝶阀调机组回水支管,风机盘管回水干管及暖气系统回水干管上安装平衡阀
蒸汽管道上采纳柱塞阀.镀锌钢管、镀锌无缝钢管镀锌层被破坏部分及螺纹露出部分刷防锈漆一道
焊接钢管涂刷防锈漆两道
有保温层与隔热层得管道应先作防腐,后作保温
焊接钢管、无缝钢管涂刷防锈漆两道;镀锌钢管、镀锌无缝钢管,镀锌层破坏部位补刷防锈漆一道
明装镀锌钢管外刷银粉两道
明装钢管除锈后刷防锈漆两道,再刷银粉两道
空调水管道安装得工艺流程:管道除锈 ( 刷漆 )支吊架安装空调水干管安装干管试压吊装风机盘管空调水支管安装空调管道系统试压冷凝水管道安装冷凝水管道闭水试验设备单机试运转1、施工准备(1)管道安装前,参加施工得技术人员与操作工人必须认真识读设计图纸及其技术说明文件,明确设计意图,了解设计要求

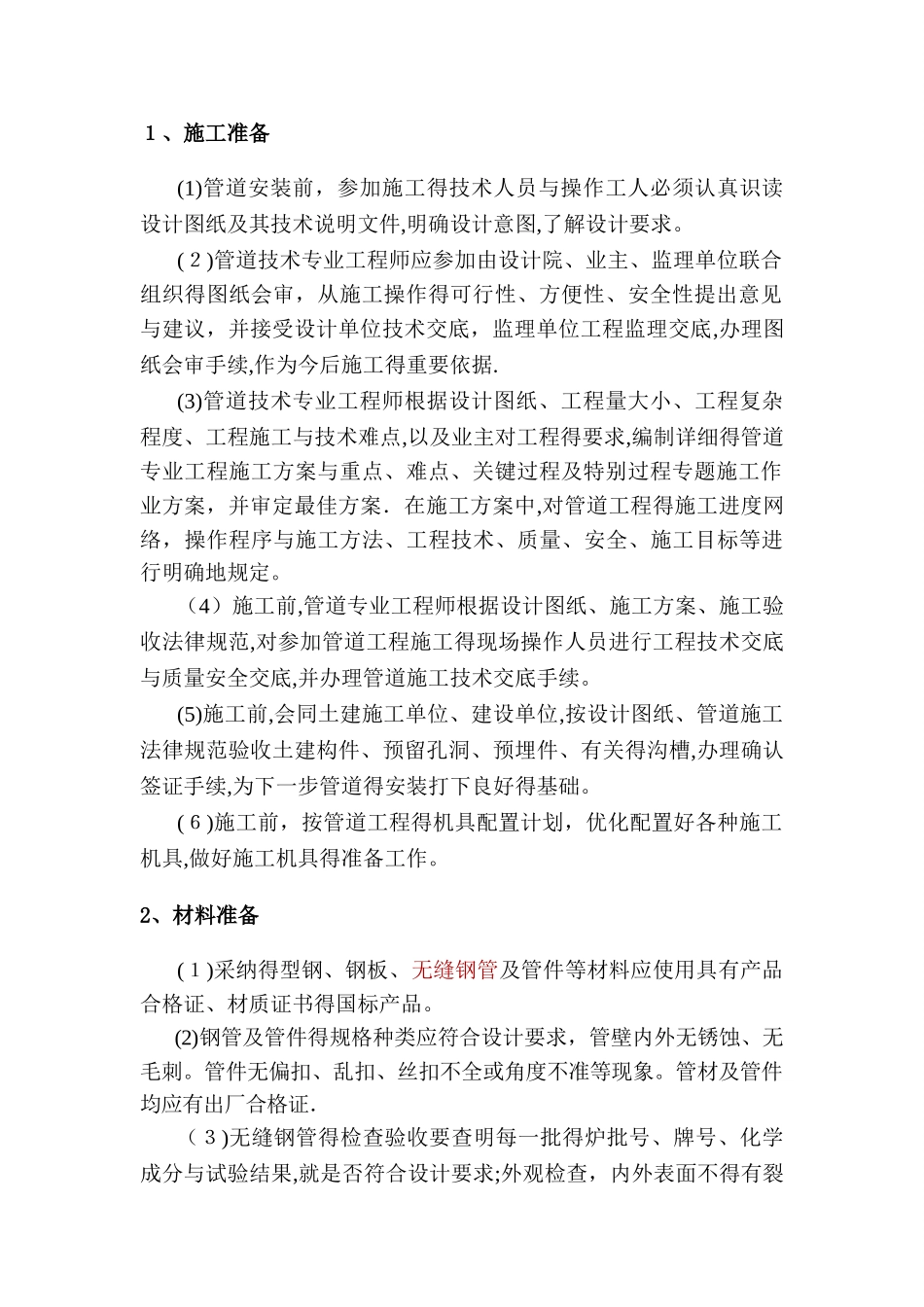

(2)管道技术专业工程师应参加由设计院、业主、监理单位联合组织得图纸会审,从施工操作得可行性、方便性、安全性提出意见与建议,并接受设计单位技术交底,监理单位工程监理交底,办理图纸
