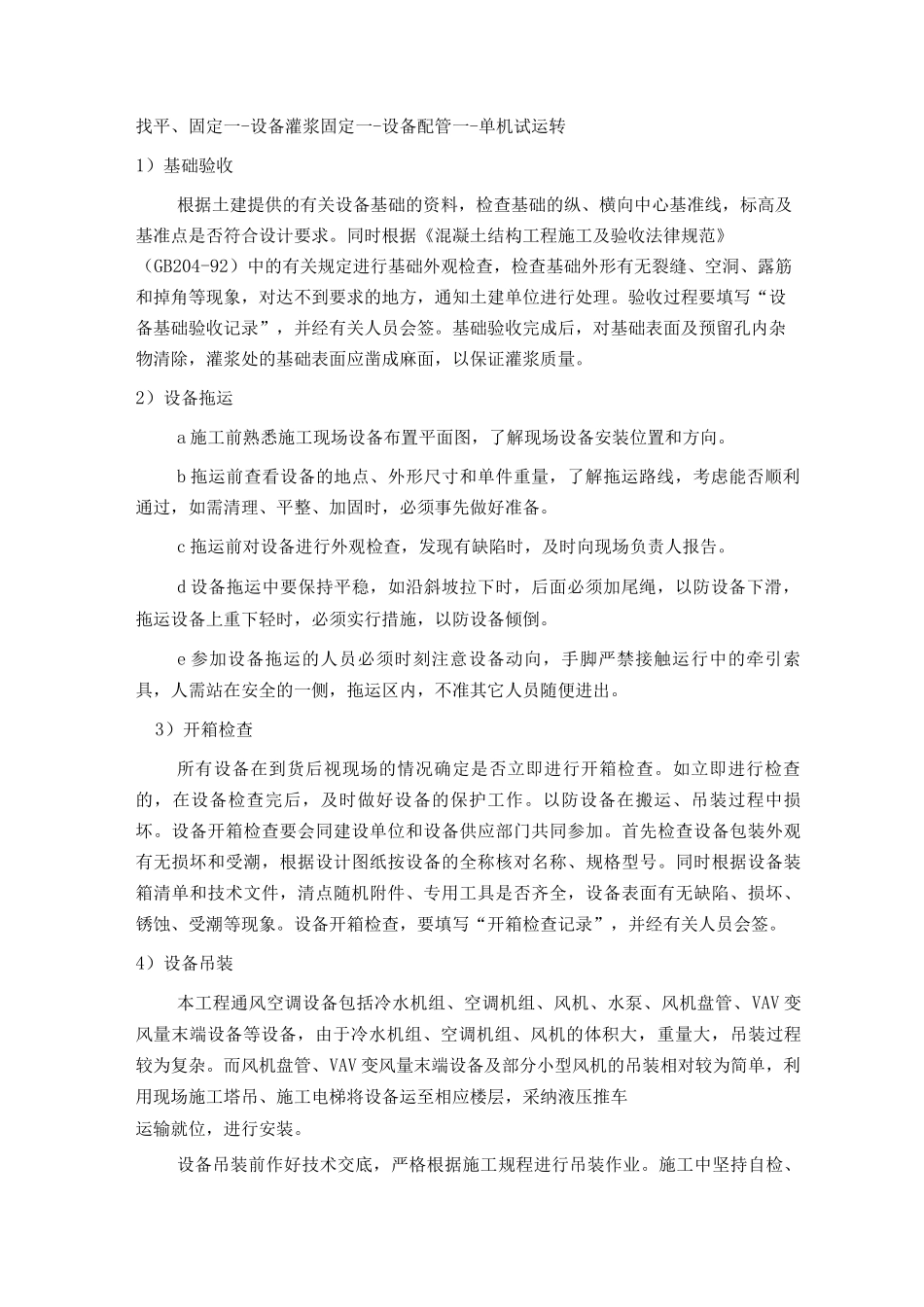

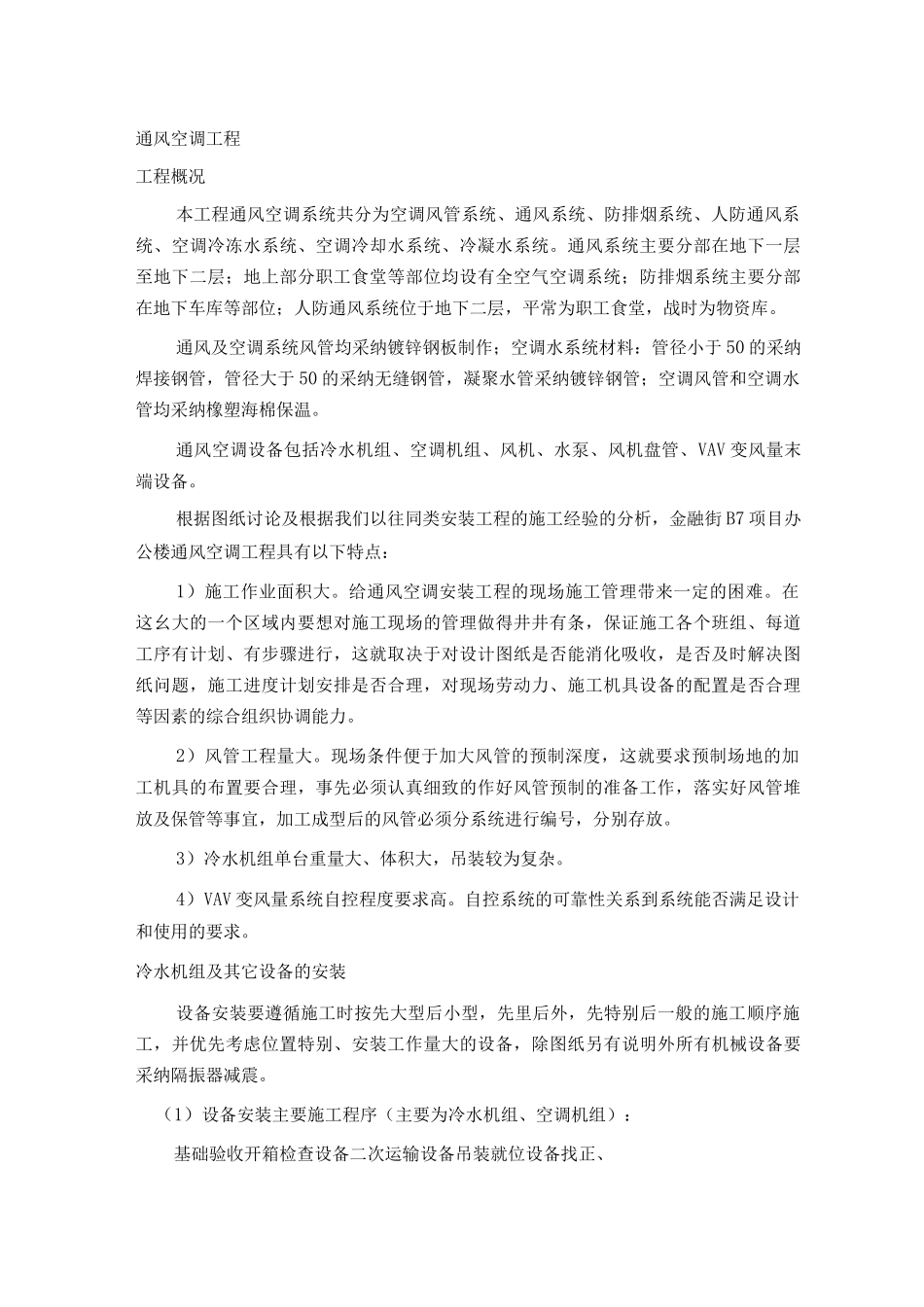

通风空调工程工程概况本工程通风空调系统共分为空调风管系统、通风系统、防排烟系统、人防通风系统、空调冷冻水系统、空调冷却水系统、冷凝水系统
通风系统主要分部在地下一层至地下二层;地上部分职工食堂等部位均设有全空气空调系统;防排烟系统主要分部在地下车库等部位;人防通风系统位于地下二层,平常为职工食堂,战时为物资库
通风及空调系统风管均采纳镀锌钢板制作;空调水系统材料:管径小于 50 的采纳焊接钢管,管径大于 50 的采纳无缝钢管,凝聚水管采纳镀锌钢管;空调风管和空调水管均采纳橡塑海棉保温
通风空调设备包括冷水机组、空调机组、风机、水泵、风机盘管、VAV 变风量末端设备
根据图纸讨论及根据我们以往同类安装工程的施工经验的分析,金融街 B7 项目办公楼通风空调工程具有以下特点:1)施工作业面积大
给通风空调安装工程的现场施工管理带来一定的困难
在这幺大的一个区域内要想对施工现场的管理做得井井有条,保证施工各个班组、每道工序有计划、有步骤进行,这就取决于对设计图纸是否能消化吸收,是否及时解决图纸问题,施工进度计划安排是否合理,对现场劳动力、施工机具设备的配置是否合理等因素的综合组织协调能力
2)风管工程量大
现场条件便于加大风管的预制深度,这就要求预制场地的加工机具的布置要合理,事先必须认真细致的作好风管预制的准备工作,落实好风管堆放及保管等事宜,加工成型后的风管必须分系统进行编号,分别存放
3)冷水机组单台重量大、体积大,吊装较为复杂
4)VAV 变风量系统自控程度要求高
自控系统的可靠性关系到系统能否满足设计和使用的要求
冷水机组及其它设备的安装设备安装要遵循施工时按先大型后小型,先里后外,先特别后一般的施工顺序施工,并优先考虑位置特别、安装工作量大的设备,除图纸另有说明外所有机械设备要采纳隔振器减震
(1)设备安装主要施工程序(主要为冷水机组、空调机组):基础验收开箱检查设备二
