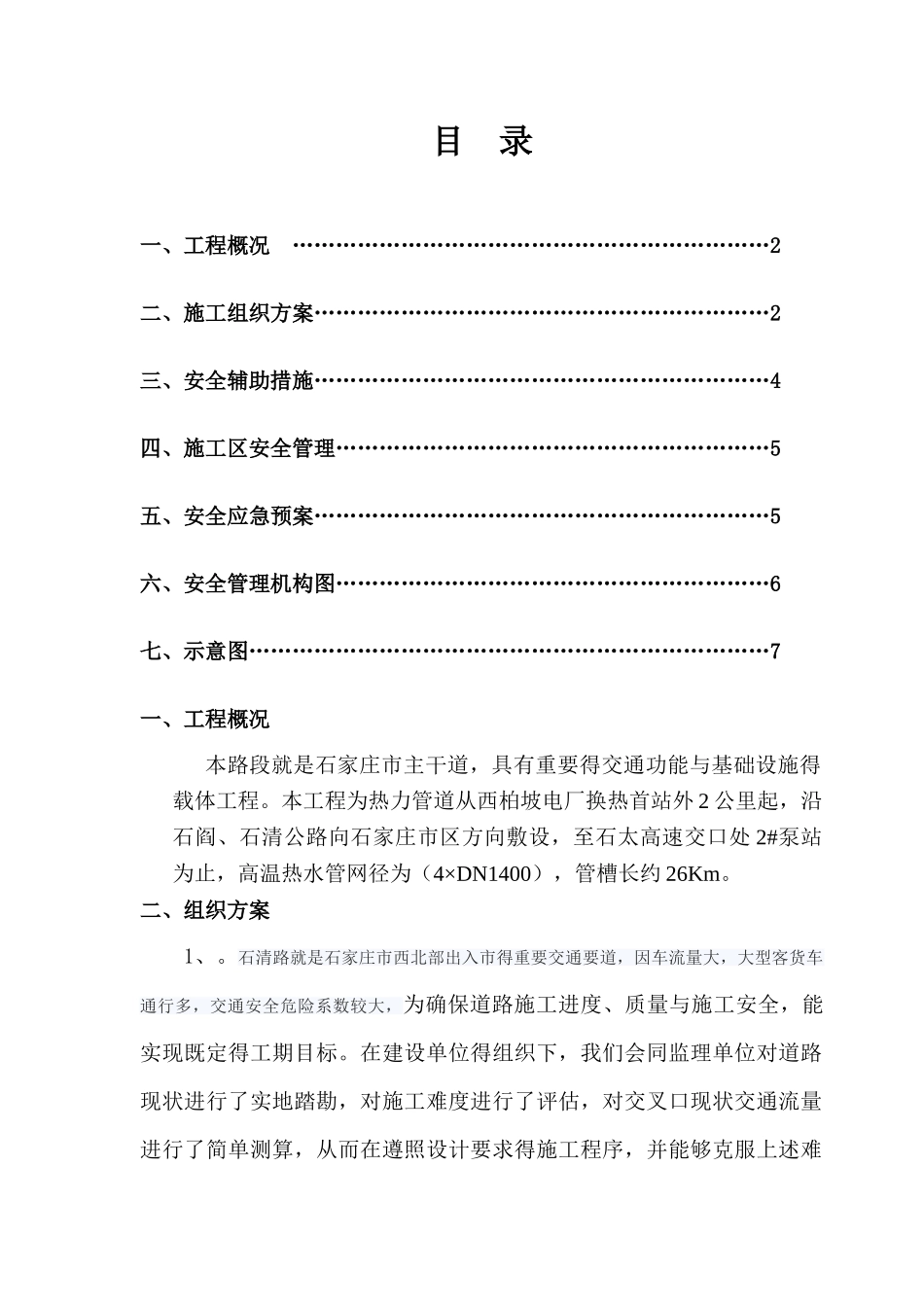

西柏坡电厂废热利用工程一期工程道路断交施工方案编制人 审核人 审批人 河北建太汇行三工区2015 年 07 月 09 日目 录一、工程概况 …………………………………………………………2 二、施工组织方案………………………………………………………2三、安全辅助措施………………………………………………………4四、施工区安全管理……………………………………………………5五、安全应急预案………………………………………………………5六、安全管理机构图……………………………………………………6七、示意图………………………………………………………………7一、工程概况本路段就是石家庄市主干道,具有重要得交通功能与基础设施得载体工程
本工程为热力管道从西柏坡电厂换热首站外 2 公里起,沿石阎、石清公路向石家庄市区方向敷设,至石太高速交口处 2#泵站为止,高温热水管网径为(4×DN1400),管槽长约 26Km
二、组织方案1、
石清路就是石家庄市西北部出入市得重要交通要道,因车流量大,大型客货车通行多,交通安全危险系数较大,为确保道路施工进度、质量与施工安全,能实现既定得工期目标
在建设单位得组织下,我们会同监理单位对道路现状进行了实地踏勘,对施工难度进行了评估,对交叉口现状交通流量进行了简单测算,从而在遵照设计要求得施工程序,并能够克服上述难点问题得前提下,我们参照国家相关规定要求编制了本方案,根据施工现场实际情况,对道路进行全断交施工
2、在公安交警等相关部门得配合下,按要求封闭------------------配合工期: 天,2025年 月 日-2025年 00 月 00 日
此次封闭为全车道断交施工,估计会对至石清路沿线得过往车辆造成较大影响;受总工期影响,此阶段计划得施工工期特别紧,施工前要合理安排好人工、机械及材料,施工时要合理组织、昼夜交替施工,确保按期完成

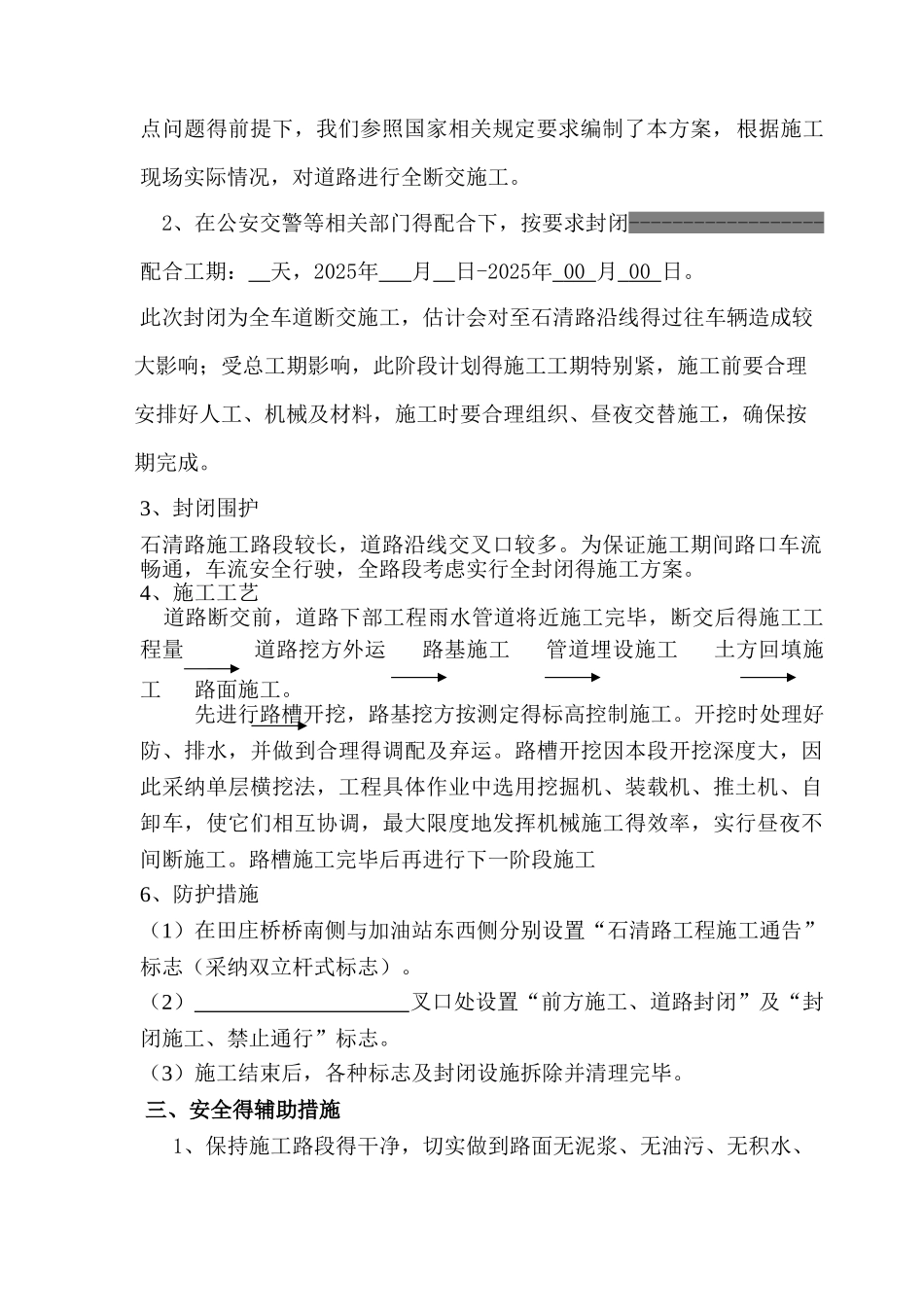

3、封闭围护石
