道路施工水泥混凝土面层工方案

道路施工水泥混凝土面层工方案_第1页
1/6
道路施工水泥混凝土面层工方案_第2页
2/6
道路施工水泥混凝土面层工方案_第3页
3/6

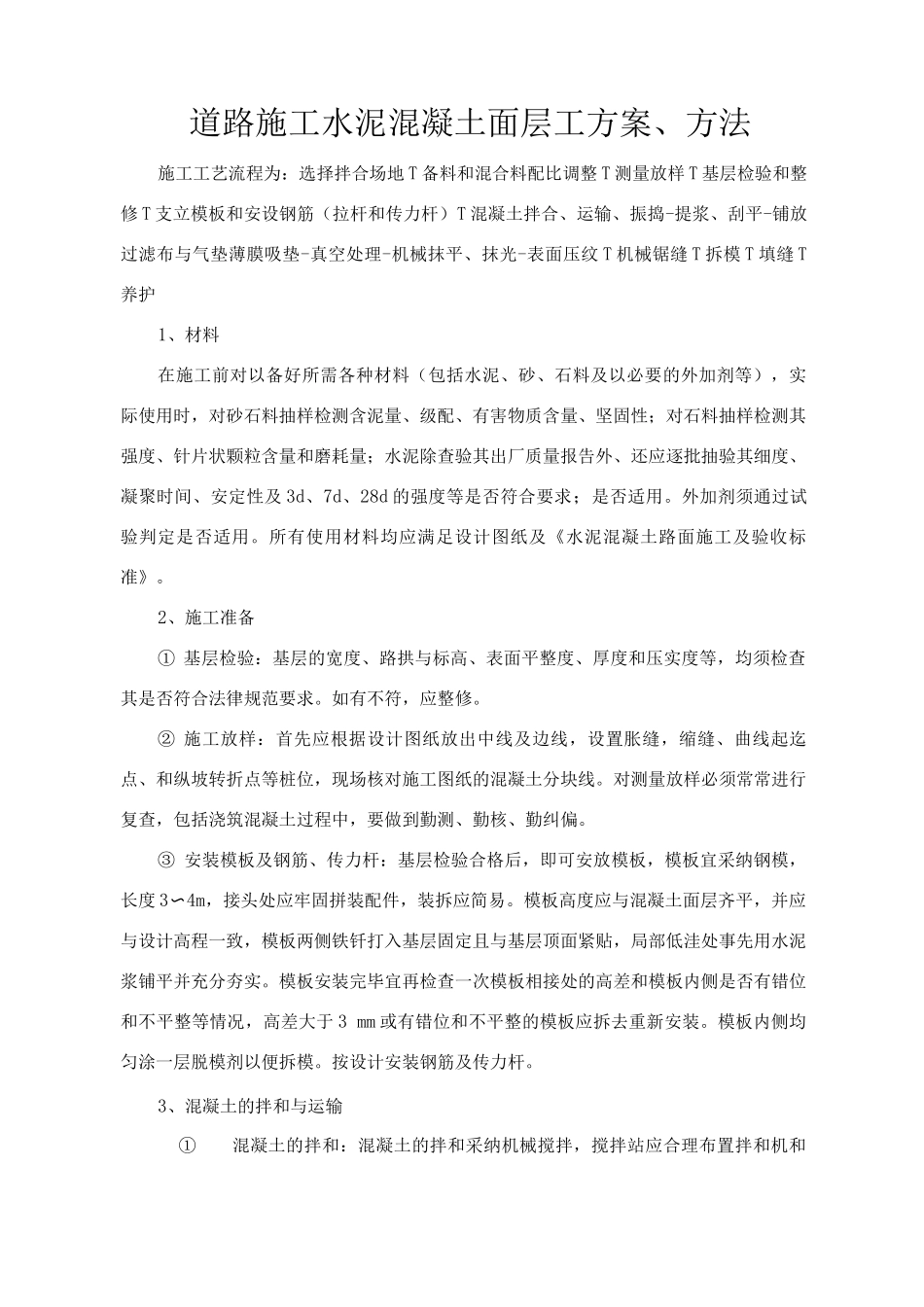

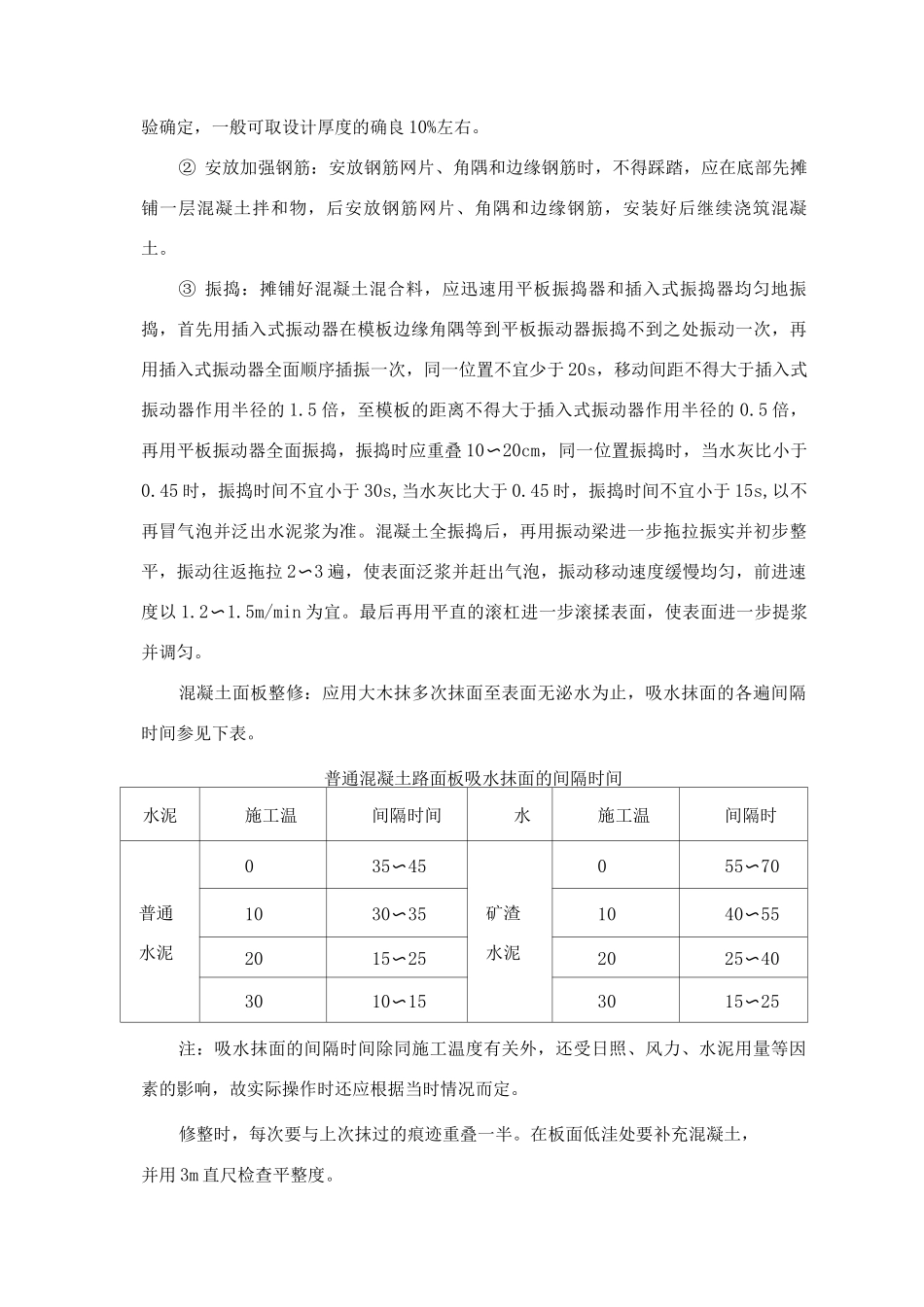

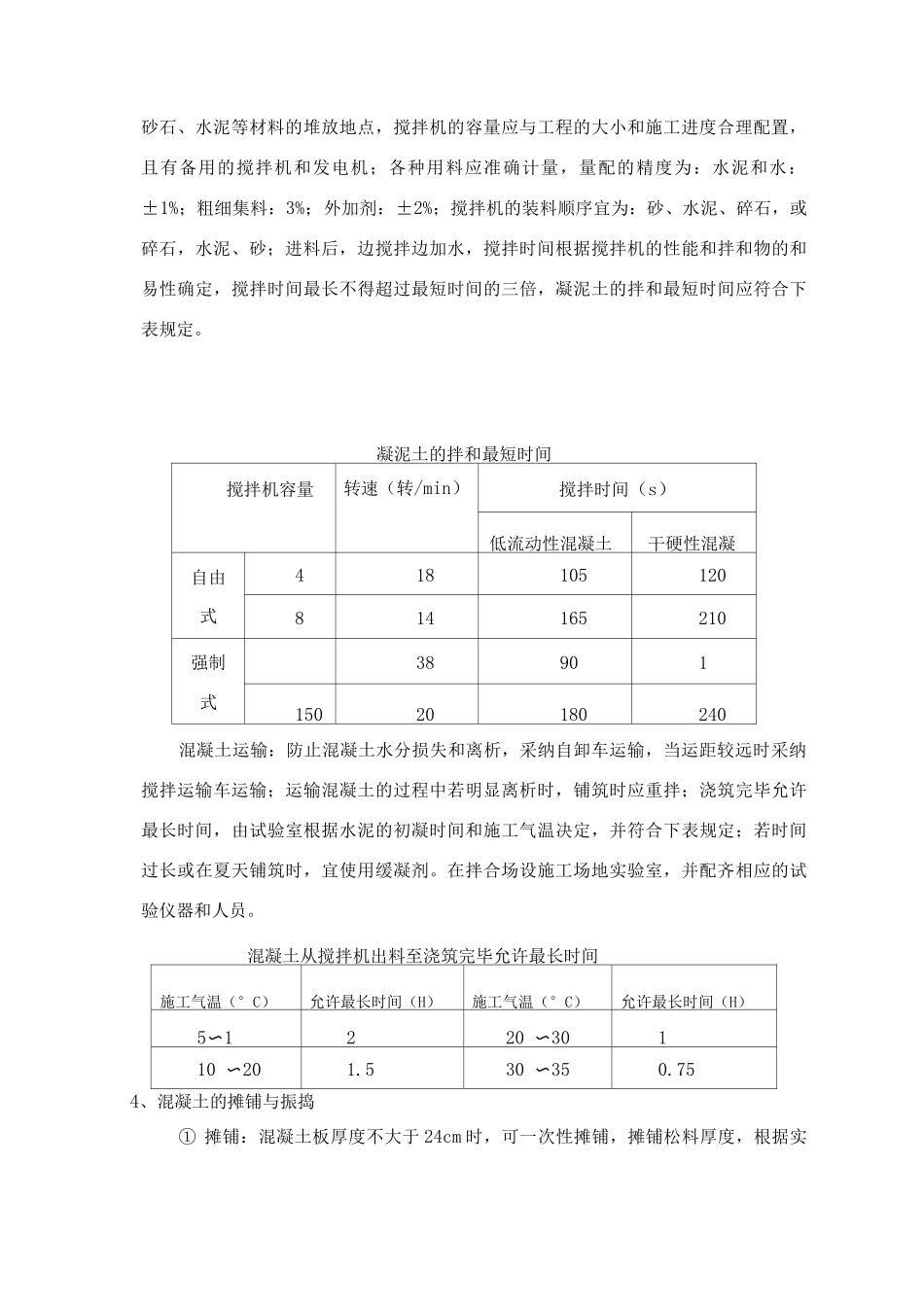

道路施工水泥混凝土面层工方案、方法施工工艺流程为:选择拌合场地 T 备料和混合料配比调整 T 测量放样 T 基层检验和整修 T 支立模板和安设钢筋(拉杆和传力杆)T 混凝土拌合、运输、振捣-提浆、刮平-铺放过滤布与气垫薄膜吸垫-真空处理-机械抹平、抹光-表面压纹 T 机械锯缝 T 拆模 T 填缝 T养护1、材料在施工前对以备好所需各种材料(包括水泥、砂、石料及以必要的外加剂等),实际使用时,对砂石料抽样检测含泥量、级配、有害物质含量、坚固性;对石料抽样检测其强度、针片状颗粒含量和磨耗量;水泥除查验其出厂质量报告外、还应逐批抽验其细度、凝聚时间、安定性及 3d、7d、28d 的强度等是否符合要求;是否适用。外加剂须通过试验判定是否适用。所有使用材料均应满足设计图纸及《水泥混凝土路面施工及验收标准》。2、施工准备① 基层检验:基层的宽度、路拱与标高、表面平整度、厚度和压实度等,均须检查其是否符合法律规范要求。如有不符,应整修。② 施工放样:首先应根据设计图纸放出中线及边线,设置胀缝,缩缝、曲线起迄点、和纵坡转折点等桩位,现场核对施工图纸的混凝土分块线。对测量放样必须常常进行复查,包括浇筑混凝土过程中,要做到勤测、勤核、勤纠偏。③ 安装模板及钢筋、传力杆:基层检验合格后,即可安放模板,模板宜采纳钢模,长度 3〜4m,接头处应牢固拼装配件,装拆应简易。模板高度应与混凝土面层齐平,并应与设计高程一致,模板两侧铁钎打入基层固定且与基层顶面紧贴,局部低洼处事先用水泥浆铺平并充分夯实。模板安装完毕宜再检查一次模板相接处的高差和模板内侧是否有错位和不平整等情况,高差大于 3 mm 或有错位和不平整的模板应拆去重新安装。模板内侧均匀涂一层脱模剂以便拆模。按设计安装钢筋及传力杆。3、混凝土的拌和与运输①混凝土的拌和:混凝土的拌和采纳机械搅拌,搅拌站应合理布置拌和机和砂石、水泥等材料的堆放地点,搅拌机的容量应与工程的大小和施工进度合理配置,且有备用的搅拌机和发电机;各种用料应准确计量,量配的精度为:水泥和水:±1%;粗细集料:3%;外加剂:±2%;搅拌机的装料顺序宜为:砂、水泥、碎石,或碎石,水泥、砂;进料后,边搅拌边加水,搅拌时间根据搅拌机的性能和拌和物的和易性确定,搅拌时间最长不得超过最短时间的三倍,凝泥土的拌和最短时间应符合下表规定。凝泥土的拌和最短时间搅拌机容量转速(转/min)搅拌时间(s)低流动性混凝土干硬性混凝自...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

道路施工水泥混凝土面层工方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
