道路水泥稳定级配碎石底基层施工方工艺及施工方法

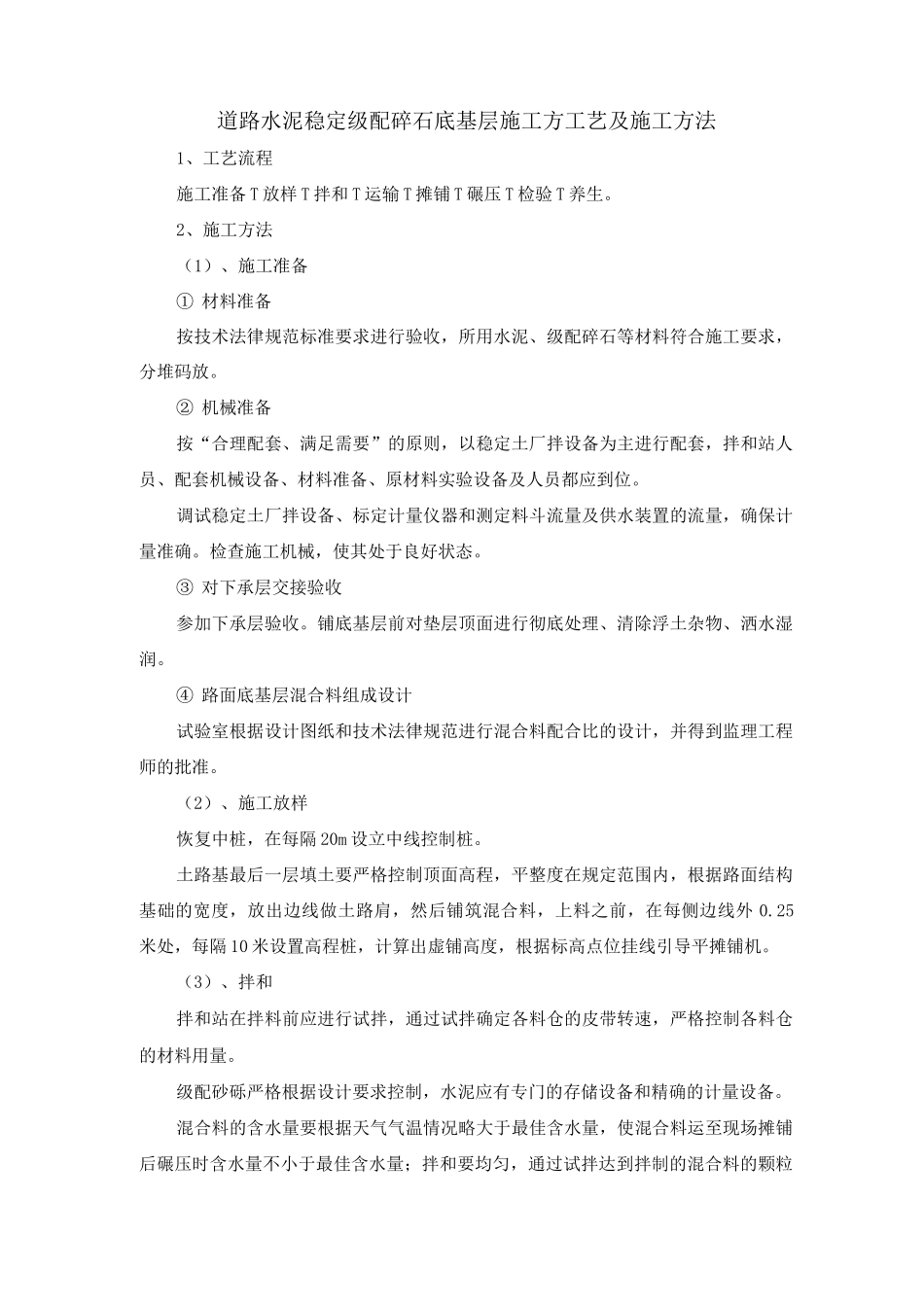

道路水泥稳定级配碎石底基层施工方工艺及施工方法_第1页
1/3

道路水泥稳定级配碎石底基层施工方工艺及施工方法_第2页
2/3

道路水泥稳定级配碎石底基层施工方工艺及施工方法_第3页
3/3
道路水泥稳定级配碎石底基层施工方工艺及施工方法1、工艺流程施工准备 T 放样 T 拌和 T 运输 T 摊铺 T 碾压 T 检验 T 养生。2、施工方法(1)、施工准备① 材料准备按技术法律规范标准要求进行验收,所用水泥、级配碎石等材料符合施工要求,分堆码放。② 机械准备按“合理配套、满足需要”的原则,以稳定土厂拌设备为主进行配套,拌和站人员、配套机械设备、材料准备、原材料实验设备及人员都应到位。调试稳定土厂拌设备、标定计量仪器和测定料斗流量及供水装置的流量,确保计量准确。检查施工机械,使其处于良好状态。③ 对下承层交接验收参加下承层验收。铺底基层前对垫层顶面进行彻底处理、清除浮土杂物、洒水湿润。④ 路面底基层混合料组成设计试验室根据设计图纸和技术法律规范进行混合料配合比的设计,并得到监理工程师的批准。(2)、施工放样恢复中桩,在每隔 20m 设立中线控制桩。土路基最后一层填土要严格控制顶面高程,平整度在规定范围内,根据路面结构基础的宽度,放出边线做土路肩,然后铺筑混合料,上料之前,在每侧边线外 0.25米处,每隔 10 米设置高程桩,计算出虚铺高度,根据标高点位挂线引导平摊铺机。(3)、拌和拌和站在拌料前应进行试拌,通过试拌确定各料仓的皮带转速,严格控制各料仓的材料用量。级配砂砾严格根据设计要求控制,水泥应有专门的存储设备和精确的计量设备。混合料的含水量要根据天气气温情况略大于最佳含水量,使混合料运至现场摊铺后碾压时含水量不小于最佳含水量;拌和要均匀,通过试拌达到拌制的混合料的颗粒组成、含水量、试件的干容重和强度都达到规定要求。(4)、运输运料配备大吨位车辆,装料前检查料斗是否关严以避开沿路抛洒;装料时及时移动车斗,以减少混合料的离析。运输过程中维持运行通畅,尽快将拌制的混合料运送到铺筑现场。运输中出现车辆故障时,停滞时间超过水泥初凝时间的成品料不得再用于底基层铺筑。(5)、摊铺底基层混合料的摊铺实行摊铺机进行单幅双机作业,两台摊铺机组成摊铺作业梯队,其前后间距为 10m-15m。摊铺机内侧用铝合金导梁控制高程、外侧用钢绞线控制高程。施工过程中摊铺机不得随意变速、停机,保持摊铺的连续性和匀速性。(6)、碾压混合料摊铺一定长度后(一般大于 30m)应及时进行碾压。直线和不设超高的平曲线段,由两侧路肩开始向路中心碾压,在设超高的平曲线段,由内侧路肩向外侧路肩进行碾压。碾压遵循由低到高、先轻后重、先慢...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

道路水泥稳定级配碎石底基层施工方工艺及施工方法

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
