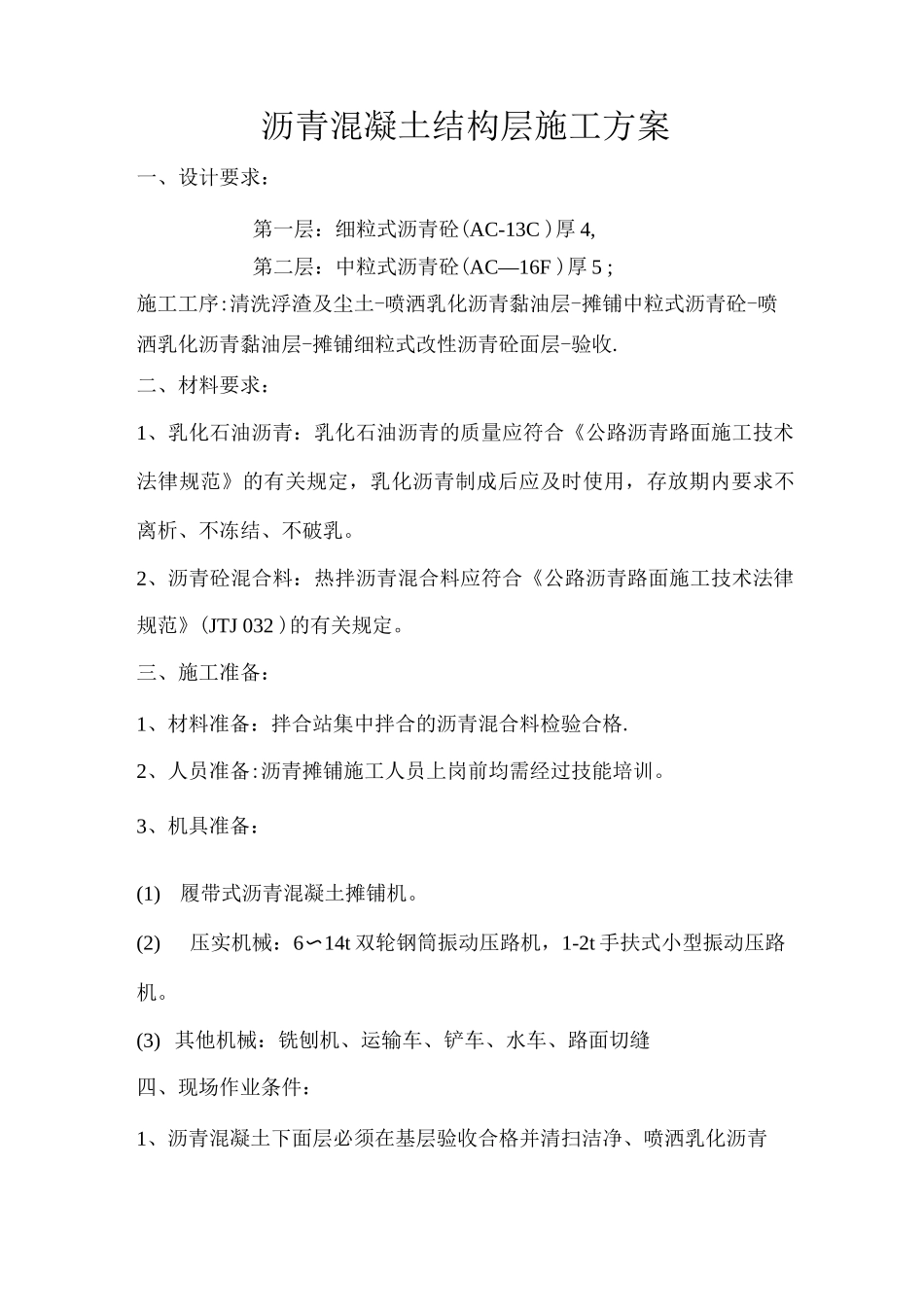

沥青混凝土结构层施工方案一、设计要求:第一层:细粒式沥青砼(AC-13C )厚 4,第二层:中粒式沥青砼(AC—16F )厚 5 ;施工工序:清洗浮渣及尘土-喷洒乳化沥青黏油层-摊铺中粒式沥青砼-喷洒乳化沥青黏油层-摊铺细粒式改性沥青砼面层-验收
二、材料要求:1、乳化石油沥青:乳化石油沥青的质量应符合《公路沥青路面施工技术法律规范》的有关规定,乳化沥青制成后应及时使用,存放期内要求不离析、不冻结、不破乳
2、沥青砼混合料:热拌沥青混合料应符合《公路沥青路面施工技术法律规范》(JTJ 032 )的有关规定
三、施工准备:1、材料准备:拌合站集中拌合的沥青混合料检验合格
2、人员准备:沥青摊铺施工人员上岗前均需经过技能培训
3、机具准备:(1)履带式沥青混凝土摊铺机
(2)压实机械:6〜14t 双轮钢筒振动压路机,1-2t 手扶式小型振动压路机

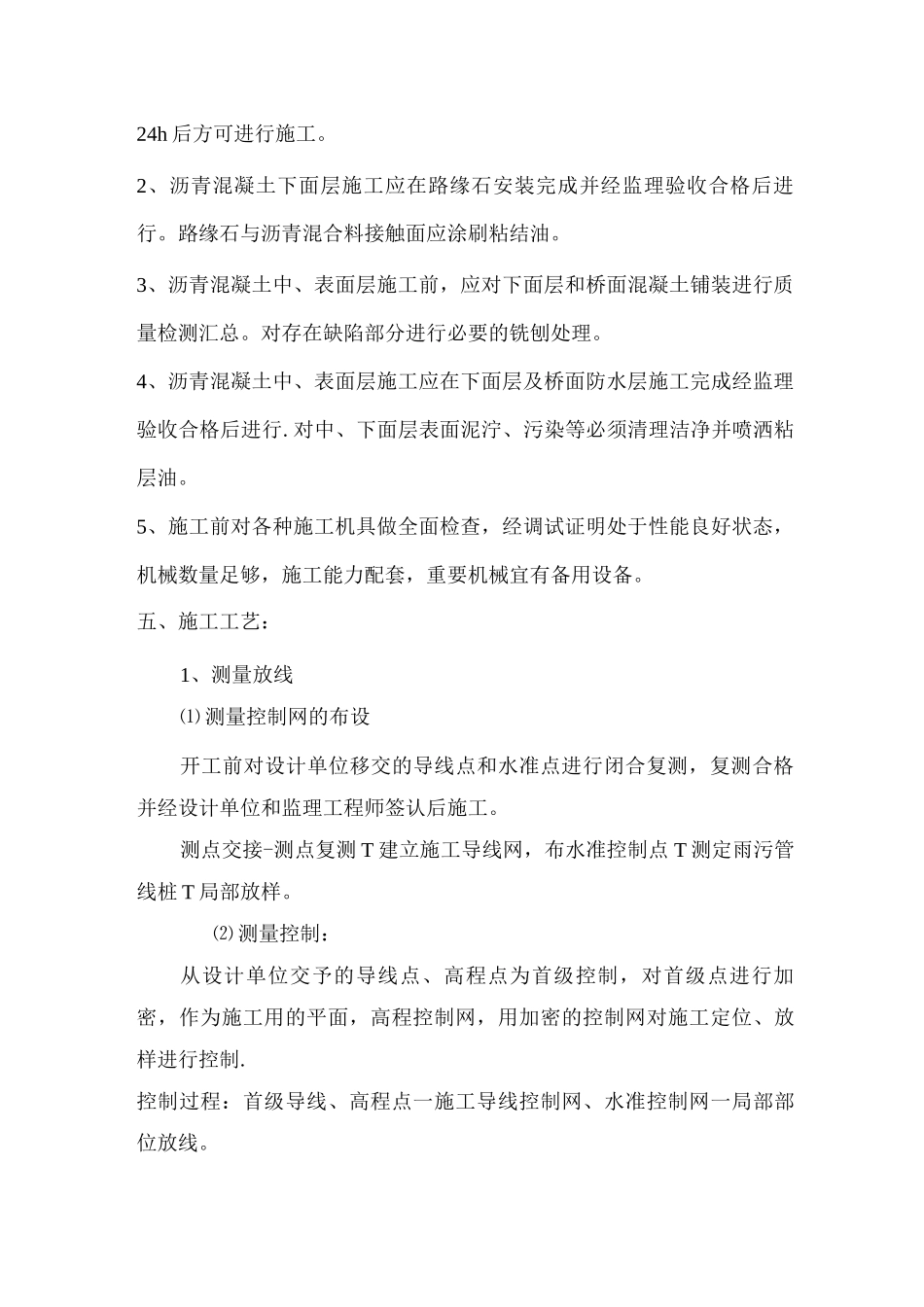

(3) 其他机械:铣刨机、运输车、铲车、水车、路面切缝四、现场作业条件:1、沥青混凝土下面层必须在基层验收合格并清扫洁净、喷洒乳化沥青24h 后方可进行施工
2、沥青混凝土下面层施工应在路缘石安装完成并经监理验收合格后进行
路缘石与沥青混合料接触面应涂刷粘结油
3、沥青混凝土中、表面层施工前,应对下面层和桥面混凝土铺装进行质量检测汇总
对存在缺陷部分进行必要的铣刨处理
4、沥青混凝土中、表面层施工应在下面层及桥面防水层施工完成经监理验收合格后进行
对中、下面层表面泥泞、污染等必须清理洁净并喷洒粘层油
5、施工前对各种施工机具做全面检查,经调试证明处于性能良好状态,机械数量足够,施工能力配套,重要机械宜有备用设备
五、施工工艺:1、测量放线⑴ 测量控制网的布设开工前对设计单位移交的导线点和水准点进行闭合复测,复测合格并经设计单位和监理工程师签认后施工

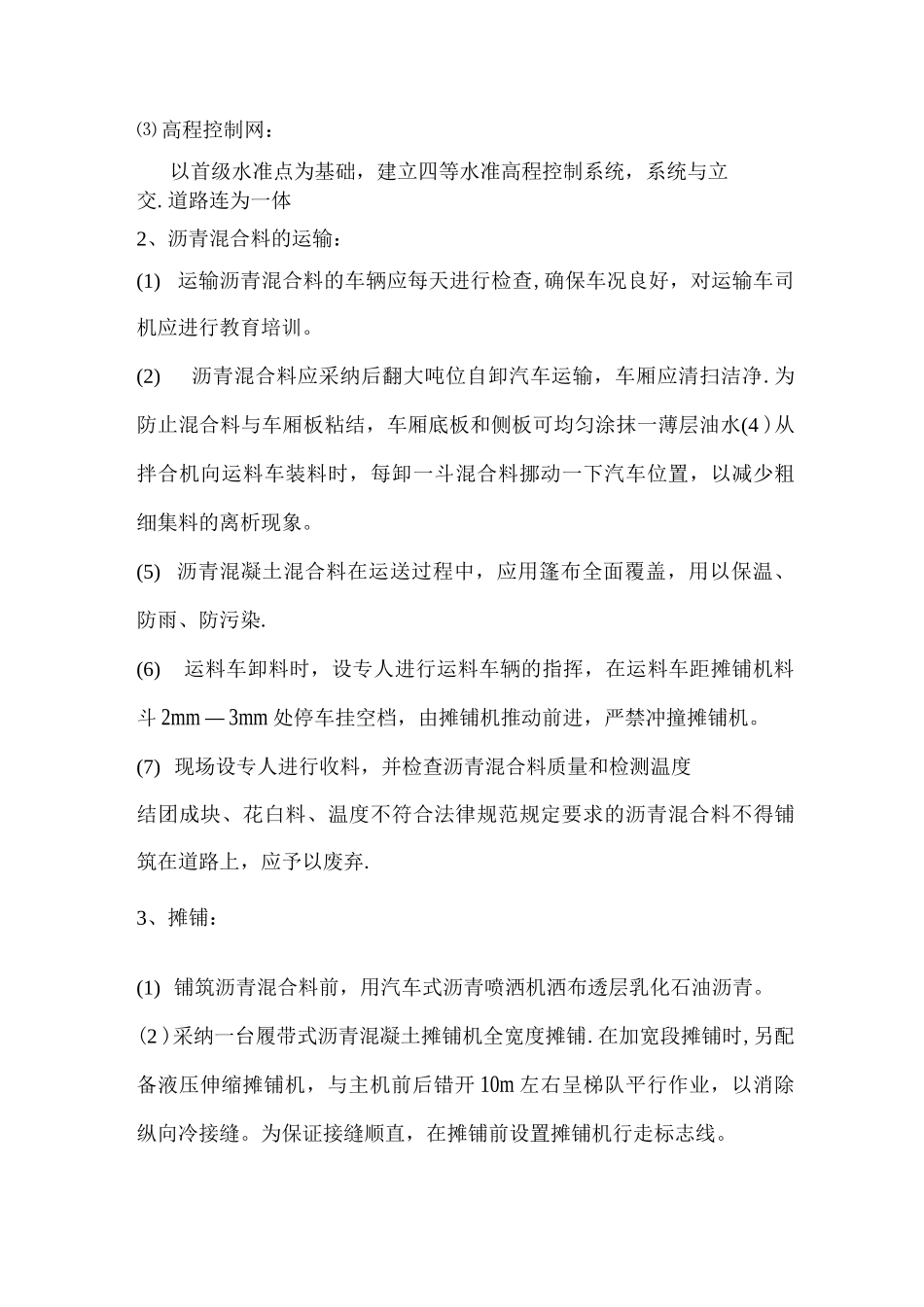

测点交接-测点复测 T 建立施工导线网,布水准控制点 T 测定雨污管线桩 T 局部放样
