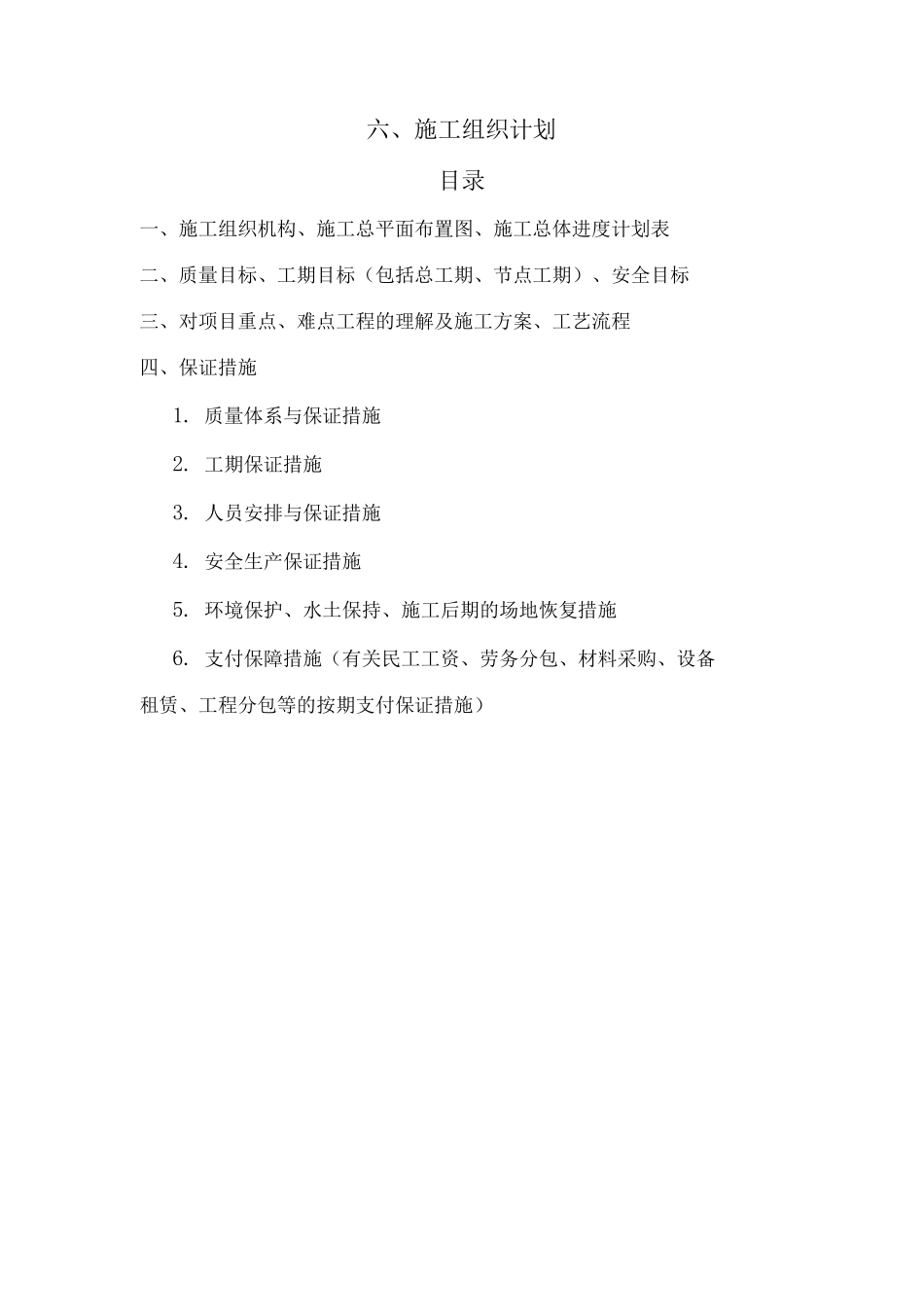

六、施工组织计划目录一、施工组织机构、施工总平面布置图、施工总体进度计划表二、质量目标、工期目标(包括总工期、节点工期)、安全目标三、对项目重点、难点工程的理解及施工方案、工艺流程四、保证措施1
质量体系与保证措施2
工期保证措施3
人员安排与保证措施4
安全生产保证措施5
环境保护、水土保持、施工后期的场地恢复措施6
支付保障措施(有关民工工资、劳务分包、材料采购、设备租赁、工程分包等的按期支付保证措施)一、施工组织机构、施工总平面布置图、施工总体进度计划表1、工程概况1
1 工程名称:***路工程照明工程施工1
2 建设地点:* * *路位于***区的东面、***区的西面,是目前** *区连接珠三角及广州、禅城的主要出入,是省道***线的其中一段
***路***段两侧辅路工程,路线起点位于* **,桩号 K63+470,经过九江墩根、烟南、河清及西樵大同、朝山及新田,路线终点接高超大桥东岸桥头,桩号K73+050,路线呈东西走向,路线全长〜9
其中,九西立交两侧ZK64+280〜ZK64+811
910,YK64+150 〜YK64+830
361 及九江大道设计范围 ZK71+130
1 -ZK71+651
3, YK71+155
3〜YK71+676
5 路段,不纳入本工程范围
本项目道路等级采纳城市次干道(I 级)兼二级公路标准,设计行车速度 50km/h,左辅路的车道数为 1 x 2,右辅路的车道数为1x2,路基宽度左辅路 12m,右辅路 12m,面层加铺沥青混凝土
路面设计标准荷载为双轮组单轴 BZZ-1
3 施工总工期估计为 90 日历天,在 2025 年 10 月 20 日之前完工
4 工程范围:包括地面道路和桥梁照明、景观照明、广告用电、绿化用电、道路照明的线缆敷设、防雷接地等(不含高压部分,其中,九西立交两侧 ZK64+
