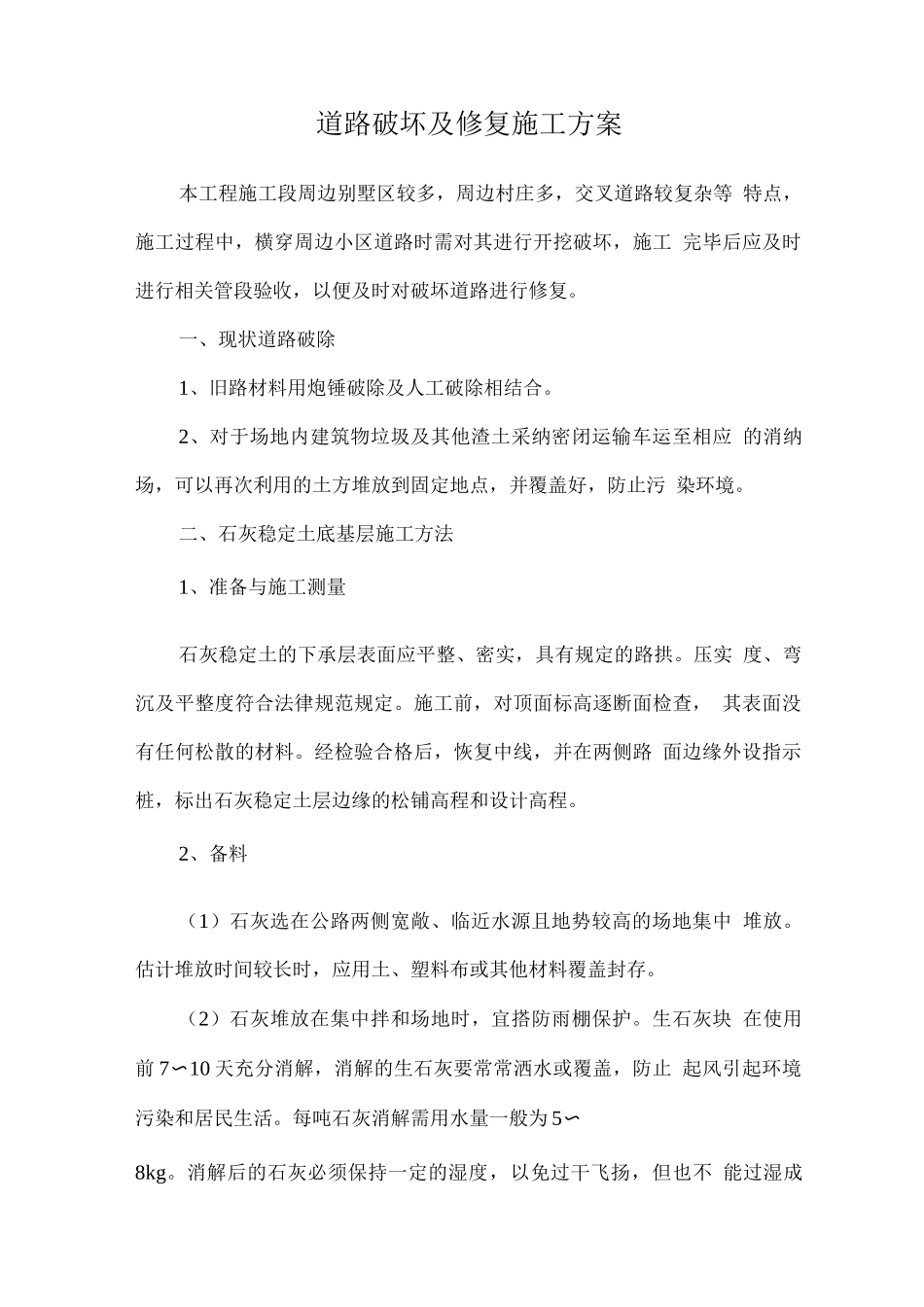

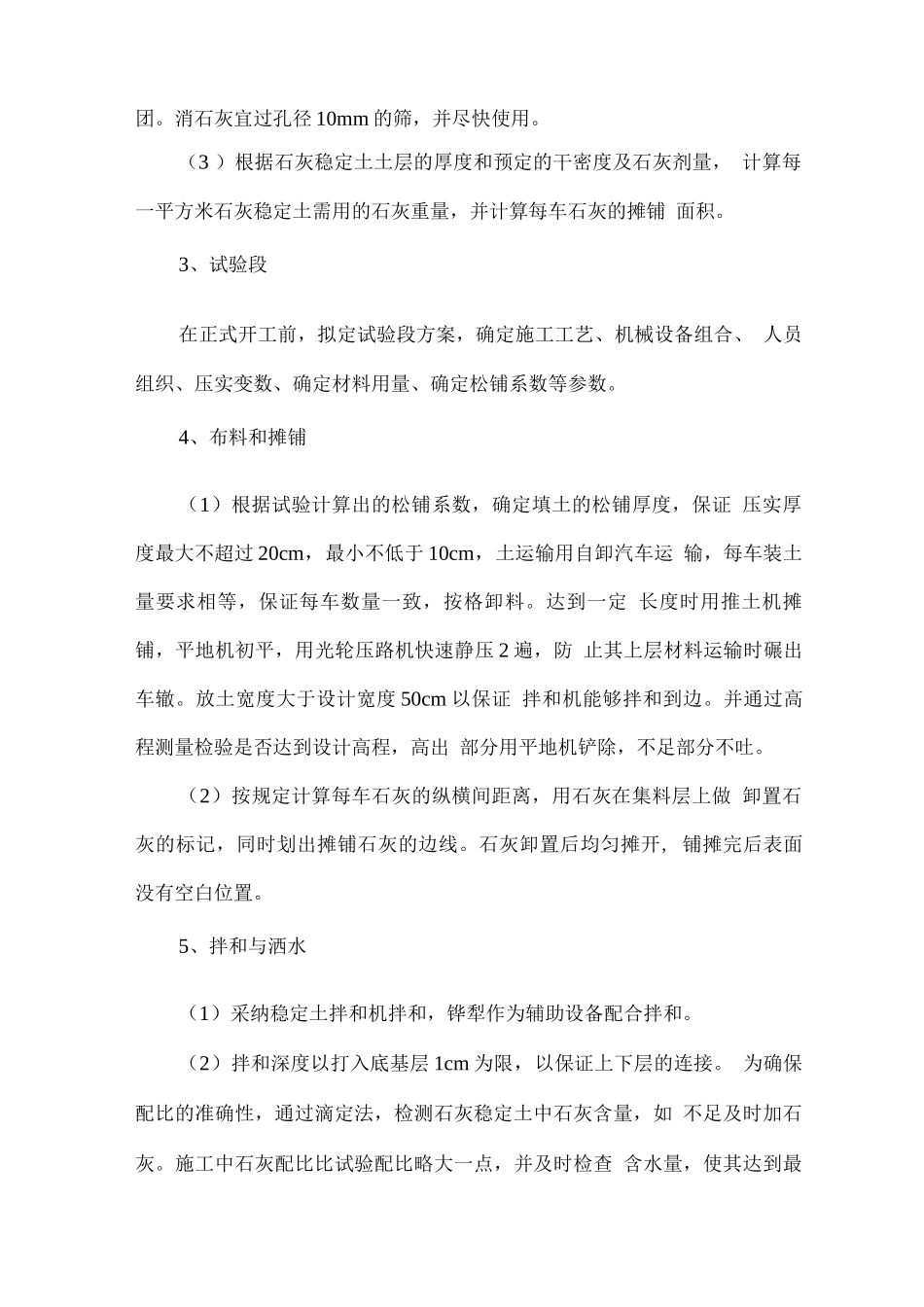

道路破坏及修复施工方案本工程施工段周边别墅区较多,周边村庄多,交叉道路较复杂等 特点,施工过程中,横穿周边小区道路时需对其进行开挖破坏,施工 完毕后应及时进行相关管段验收,以便及时对破坏道路进行修复。一、现状道路破除1、旧路材料用炮锤破除及人工破除相结合。2、对于场地内建筑物垃圾及其他渣土采纳密闭运输车运至相应 的消纳场,可以再次利用的土方堆放到固定地点,并覆盖好,防止污 染环境。二、石灰稳定土底基层施工方法1、准备与施工测量石灰稳定土的下承层表面应平整、密实,具有规定的路拱。压实 度、弯沉及平整度符合法律规范规定。施工前,对顶面标高逐断面检查, 其表面没有任何松散的材料。经检验合格后,恢复中线,并在两侧路 面边缘外设指示桩,标出石灰稳定土层边缘的松铺高程和设计高程。2、备料(1)石灰选在公路两侧宽敞、临近水源且地势较高的场地集中 堆放。估计堆放时间较长时,应用土、塑料布或其他材料覆盖封存。(2)石灰堆放在集中拌和场地时,宜搭防雨棚保护。生石灰块 在使用前 7〜10 天充分消解,消解的生石灰要常常洒水或覆盖,防止 起风引起环境污染和居民生活。每吨石灰消解需用水量一般为 5〜8kg。消解后的石灰必须保持一定的湿度,以免过干飞扬,但也不 能过湿成团。消石灰宜过孔径 10mm 的筛,并尽快使用。(3 )根据石灰稳定土土层的厚度和预定的干密度及石灰剂量, 计算每一平方米石灰稳定土需用的石灰重量,并计算每车石灰的摊铺 面积。3、试验段在正式开工前,拟定试验段方案,确定施工工艺、机械设备组合、 人员组织、压实变数、确定材料用量、确定松铺系数等参数。4、布料和摊铺(1)根据试验计算出的松铺系数,确定填土的松铺厚度,保证 压实厚度最大不超过 20cm,最小不低于 10cm,土运输用自卸汽车运 输,每车装土量要求相等,保证每车数量一致,按格卸料。达到一定 长度时用推土机摊铺,平地机初平,用光轮压路机快速静压 2 遍,防 止其上层材料运输时碾出车辙。放土宽度大于设计宽度 50cm 以保证 拌和机能够拌和到边。并通过高程测量检验是否达到设计高程,高出 部分用平地机铲除,不足部分不吐。(2)按规定计算每车石灰的纵横间距离,用石灰在集料层上做 卸置石灰的标记,同时划出摊铺石灰的边线。石灰卸置后均匀摊开, 铺摊完后表面没有空白位置。5、拌和与洒水(1)采纳稳定土拌和机拌和,铧犁作为辅助设备配合拌和。(2)拌和深度以打入底基层 1c...
