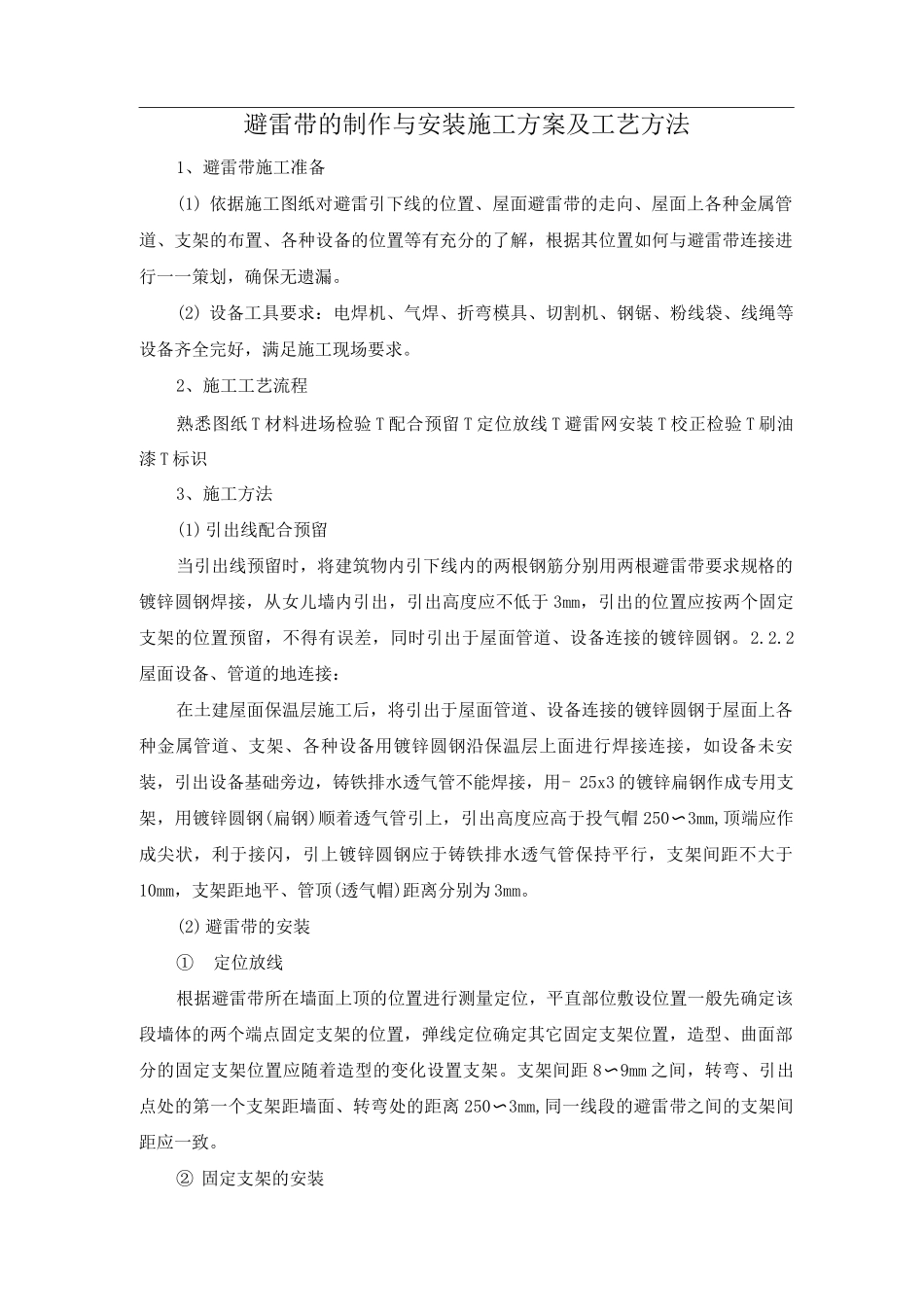

避雷带的制作与安装施工方案及工艺方法1、避雷带施工准备(1) 依据施工图纸对避雷引下线的位置、屋面避雷带的走向、屋面上各种金属管道、支架的布置、各种设备的位置等有充分的了解,根据其位置如何与避雷带连接进行一一策划,确保无遗漏
(2) 设备工具要求:电焊机、气焊、折弯模具、切割机、钢锯、粉线袋、线绳等设备齐全完好,满足施工现场要求
2、施工工艺流程熟悉图纸 T 材料进场检验 T 配合预留 T 定位放线 T 避雷网安装 T 校正检验 T 刷油漆 T 标识3、施工方法(1)引出线配合预留当引出线预留时,将建筑物内引下线内的两根钢筋分别用两根避雷带要求规格的镀锌圆钢焊接,从女儿墙内引出,引出高度应不低于 3mm,引出的位置应按两个固定支架的位置预留,不得有误差,同时引出于屋面管道、设备连接的镀锌圆钢
2屋面设备、管道的地连接:在土建屋面保温层施工后,将引出于屋面管道、设备连接的镀锌圆钢于屋面上各种金属管道、支架、各种设备用镀锌圆钢沿保温层上面进行焊接连接,如设备未安装,引出设备基础旁边,铸铁排水透气管不能焊接,用- 25x3 的镀锌扁钢作成专用支架,用镀锌圆钢(扁钢)顺着透气管引上,引出高度应高于投气帽 250〜3mm,顶端应作成尖状,利于接闪,引上镀锌圆钢应于铸铁排水透气管保持平行,支架间距不大于10mm,支架距地平、管顶(透气帽)距离分别为 3mm
(2)避雷带的安装①定位放线根据避雷带所在墙面上顶的位置进行测量定位,平直部位敷设位置一般先确定该段墙体的两个端点固定支架的位置,弹线定位确定其它固定支架位置,造型、曲面部分的固定支架位置应随着造型的变化设置支架
支架间距 8〜9mm 之间,转弯、引出点处的第一个支架距墙面、转弯处的距离 250〜3mm,同一线段的避雷带之间的支架间距应一致

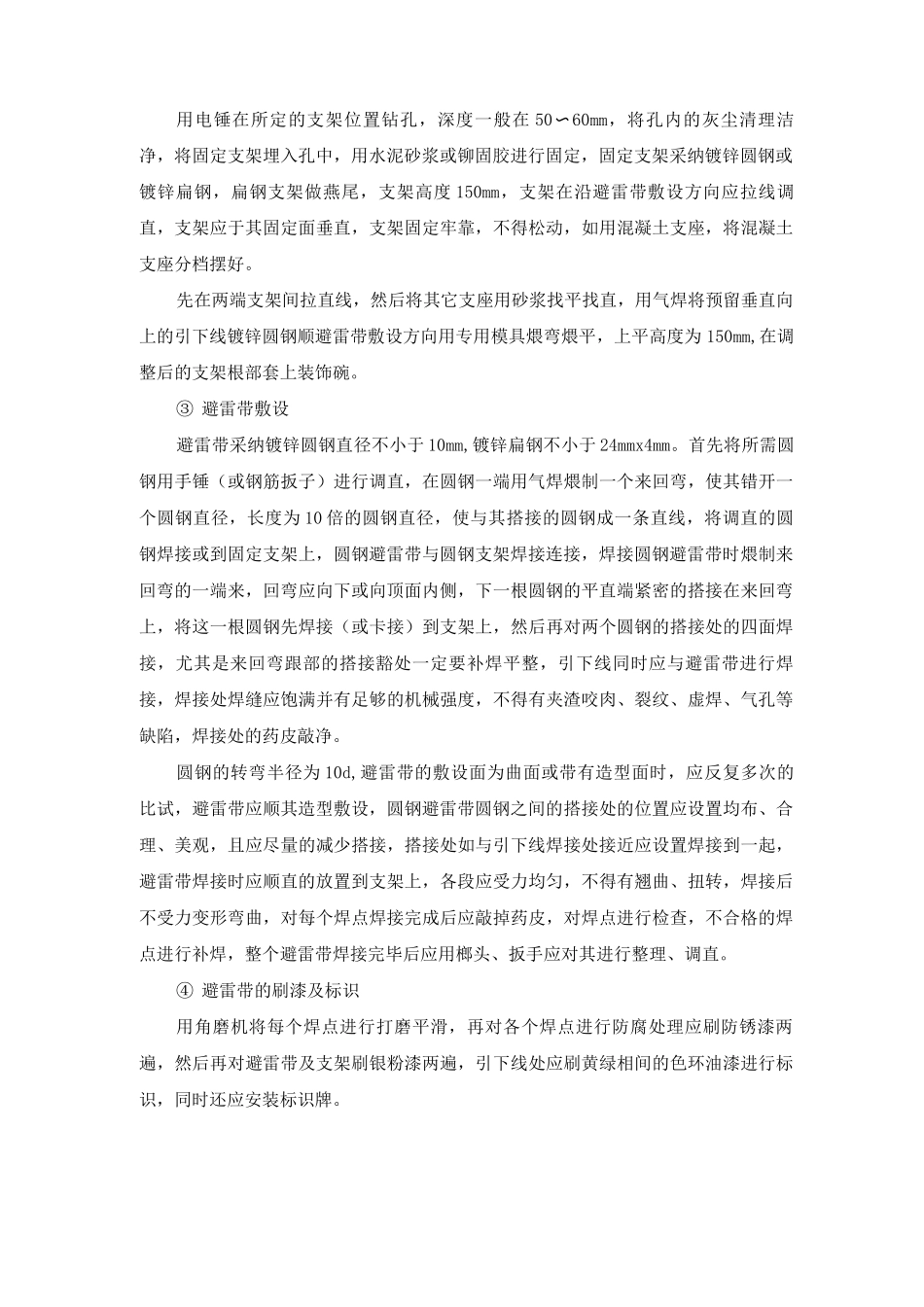

② 固定支架的安装用电锤在所定的支架位置钻孔,深度一般在 50〜60mm,将孔内的灰
