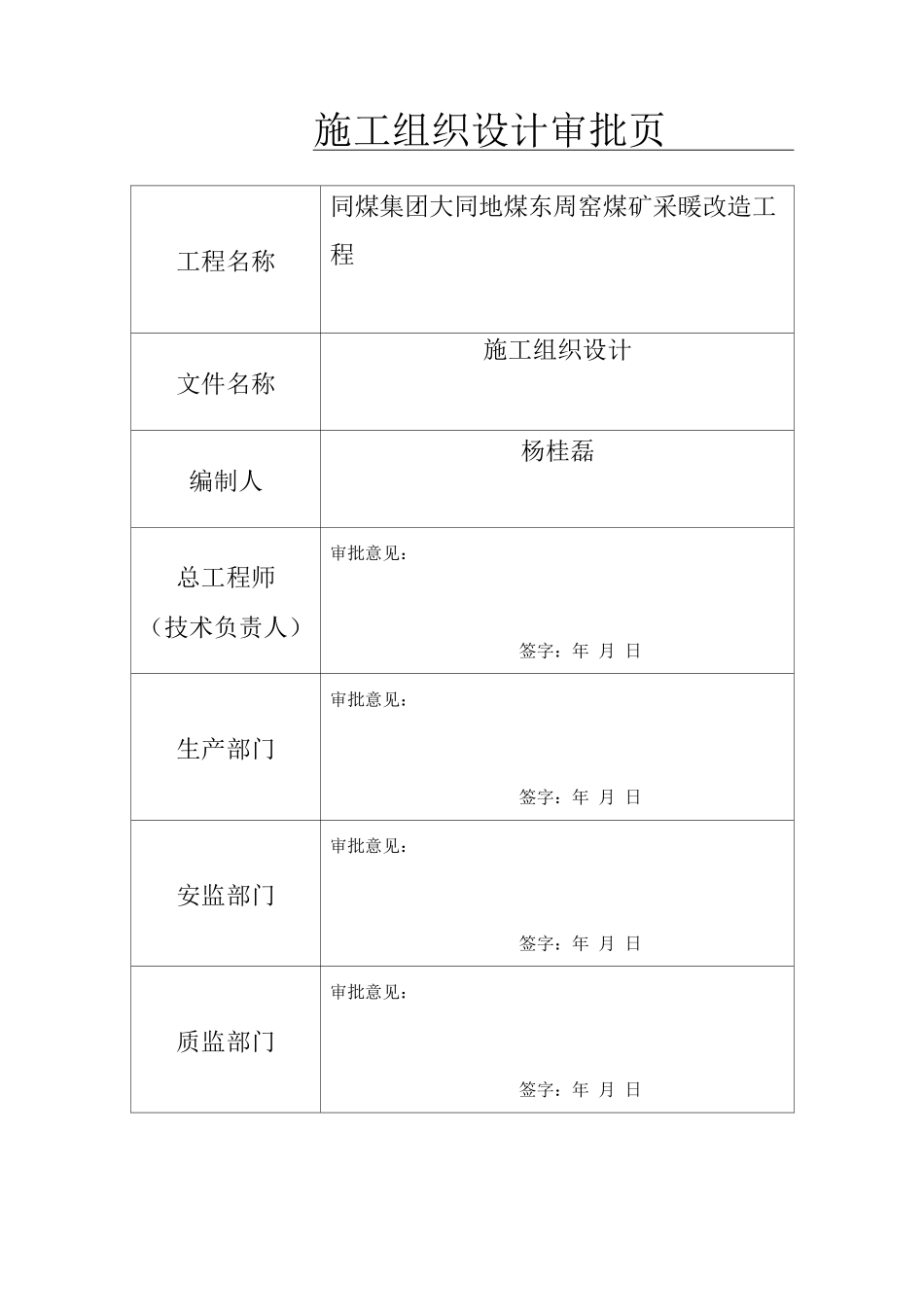

施工组织设计(方案)报审表 工程名称:同煤集团大同地煤东周窑煤矿采暖改造工程致同煤集团大同地煤东周窑煤矿我方根据施工合同的有关规定完成了同煤集团大同地煤东周窑煤矿采暖改造工程的施 工组织设计(方案)的编制,并经我单位技术负责人审查批准,请予以审查。附件:施工组织设计(原件)项目经理: 杨桂磊 2025 年 5 月 21 日审查意见:同意按此施工组织设计实施,并确保施工安全主管矿长(签字):2025 年 月 日审核结论:同意可行 5 修改后报重新编制主管矿长(签字):2025 年 月 日施工单位大宁县建筑设备安装总公司监理单位同煤 施 团大 施工场地组 东周 茹设暖 * 计 工程 大宁县建筑设备安装总公司施工组织设计审批页工程名称同煤集团大同地煤东周窑煤矿采暖改造工程文件名称施工组织设计编制人杨桂磊总工程师(技术负责人)审批意见:签字:年 月 日生产部门审批意见:签字:年 月 日安监部门审批意见:签字:年 月 日质监部门审批意见:签字:年 月 日一、工程概况同煤集团大同地煤东周窑煤矿采暖改造工程煤矿场内,总建筑面积 15993.7m2。原采暖管道系统为蒸汽锅炉所用管道,管材为焊接管。因蒸汽锅炉所用管道 系统和热水锅炉管道系统阻力系数不同,现按法律规范和实际需求:拆除旧管道,安 装大直径管道。外网主管道采纳 DN2、DN150、DN1 三种焊接钢管。楼梯间内及地下埋设 的管道采纳焊接钢管,管径小于等于 DN32 毫米为丝扣连接,管径大于 DN32 毫米 为焊接,底层供回水立管上安装闸阀;原型散热器的数量及位置不变,因旧散热 器使用时间很长所以部分需要更换,旧管道拆除后须对散热器进行冲洗除垢。二、编制依据2. 《建设工程强制性标准》3. 《建设工程质量验收统一标准》4. 《建筑机械使用安全技术规程》5. 标准图集1.《建筑给水排水及采暖工程施工质量验收法律规范》(GB50242-22)( 22 版)(GB503-21)(JGJ33-21)三、组织机构四、施工方案(一)施工顺序:1. 锅炉系统:锅炉汽改水及锅炉安装-制造安装水箱-泵类安装-配管安装-检查验收2. 户内系统:旧管拆除-散热器除垢冲洗-墙体钻孔-管道安装-水压试验-检查验收。3. 户外系统定位放线-楼板钻孔-焊管安装-水压试验-管道保温-地面恢复-检查 验收。(二)施工方式方法1.锅炉系统:(1)把原蒸汽锅炉改为热水锅炉,用集水器把两台锅炉并联接入新建外网 系统:澡堂系统新安 2t 常压锅炉 1 台,制造安装 40m3 水箱 2...
