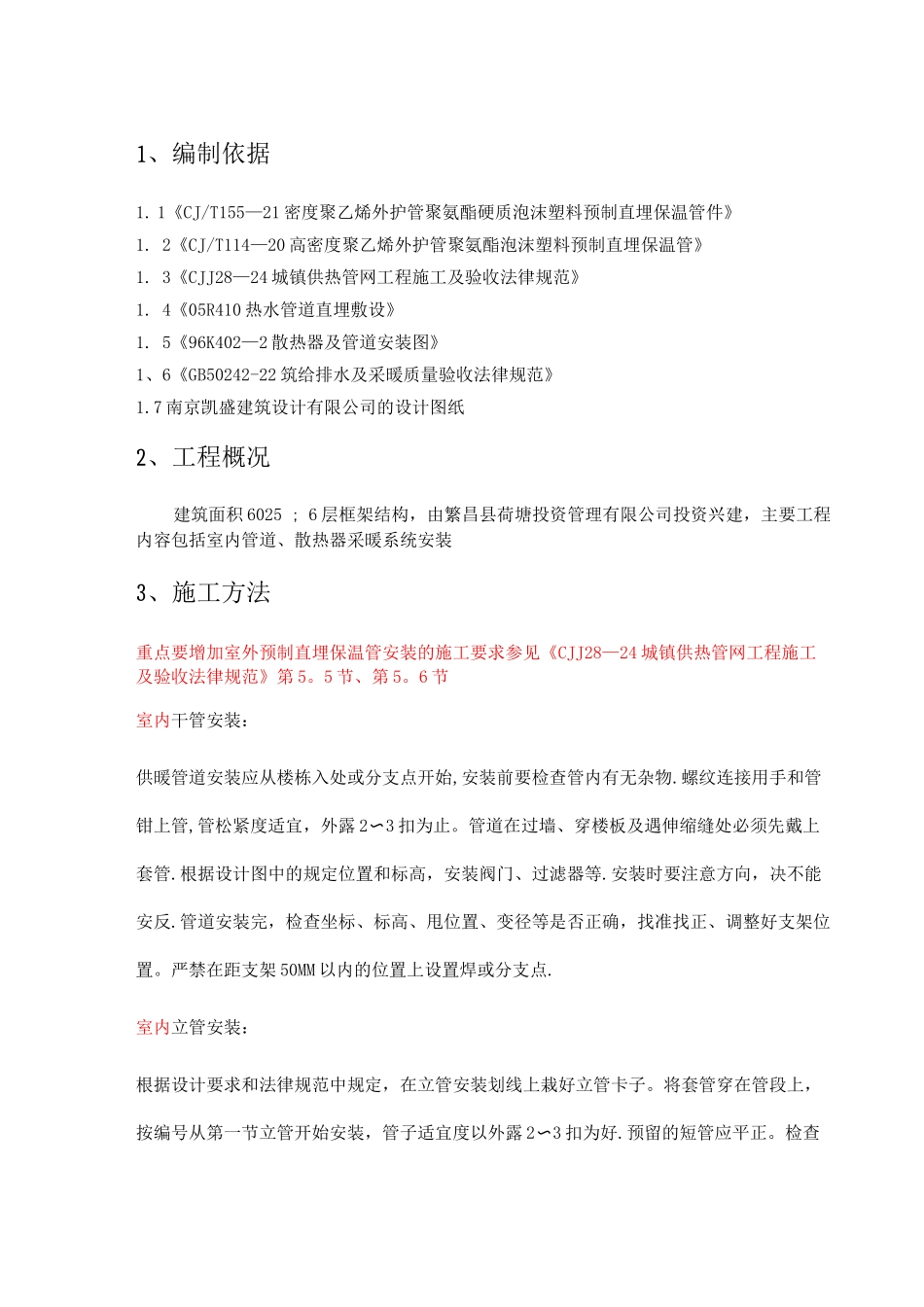

道达尔(天津)润滑油生产加工、仓储项目采暖工程施工方案编制:审核:批准:天津市津南区北闸建筑工程有限公司目录一、编制依据 0二 、工程概况 0三 、施工要点 4三 、质量要求 : 7四 、管道系统实验 8五、管道系统吹扫和清洗 91、编制依据1
1《CJ/T155—21 密度聚乙烯外护管聚氨酯硬质泡沫塑料预制直埋保温管件》1
2《CJ/T114—20 高密度聚乙烯外护管聚氨酯泡沫塑料预制直埋保温管》1
3《CJJ28—24 城镇供热管网工程施工及验收法律规范》1
4《05R410 热水管道直埋敷设》1
5《96K402—2 散热器及管道安装图》1、6《GB50242-22 筑给排水及采暖质量验收法律规范》1
7 南京凯盛建筑设计有限公司的设计图纸2、工程概况建筑面积 6025 ; 6 层框架结构,由繁昌县荷塘投资管理有限公司投资兴建,主要工程内容包括室内管道、散热器采暖系统安装3、施工方法重点要增加室外预制直埋保温管安装的施工要求参见《CJJ28—24 城镇供热管网工程施工及验收法律规范》第 5
5 节、第 5
6 节室内干管安装:供暖管道安装应从楼栋入处或分支点开始,安装前要检查管内有无杂物
螺纹连接用手和管钳上管,管松紧度适宜,外露 2〜3 扣为止
管道在过墙、穿楼板及遇伸缩缝处必须先戴上套管
根据设计图中的规定位置和标高,安装阀门、过滤器等
安装时要注意方向,决不能安反
管道安装完,检查坐标、标高、甩位置、变径等是否正确,找准找正、调整好支架位置
严禁在距支架 50MM 以内的位置上设置焊或分支点
室内立管安装:根据设计要求和法律规范中规定,在立管安装划线上栽好立管卡子
将套管穿在管段上,按编号从第一节立管开始安装,管子适宜度以外露 2〜3 扣为好
预留的短管应平正
检查立管上每个预留的标高角度是否正确、准确、平正,然后把卡子的螺栓拧紧,在预留管处设置临时封
