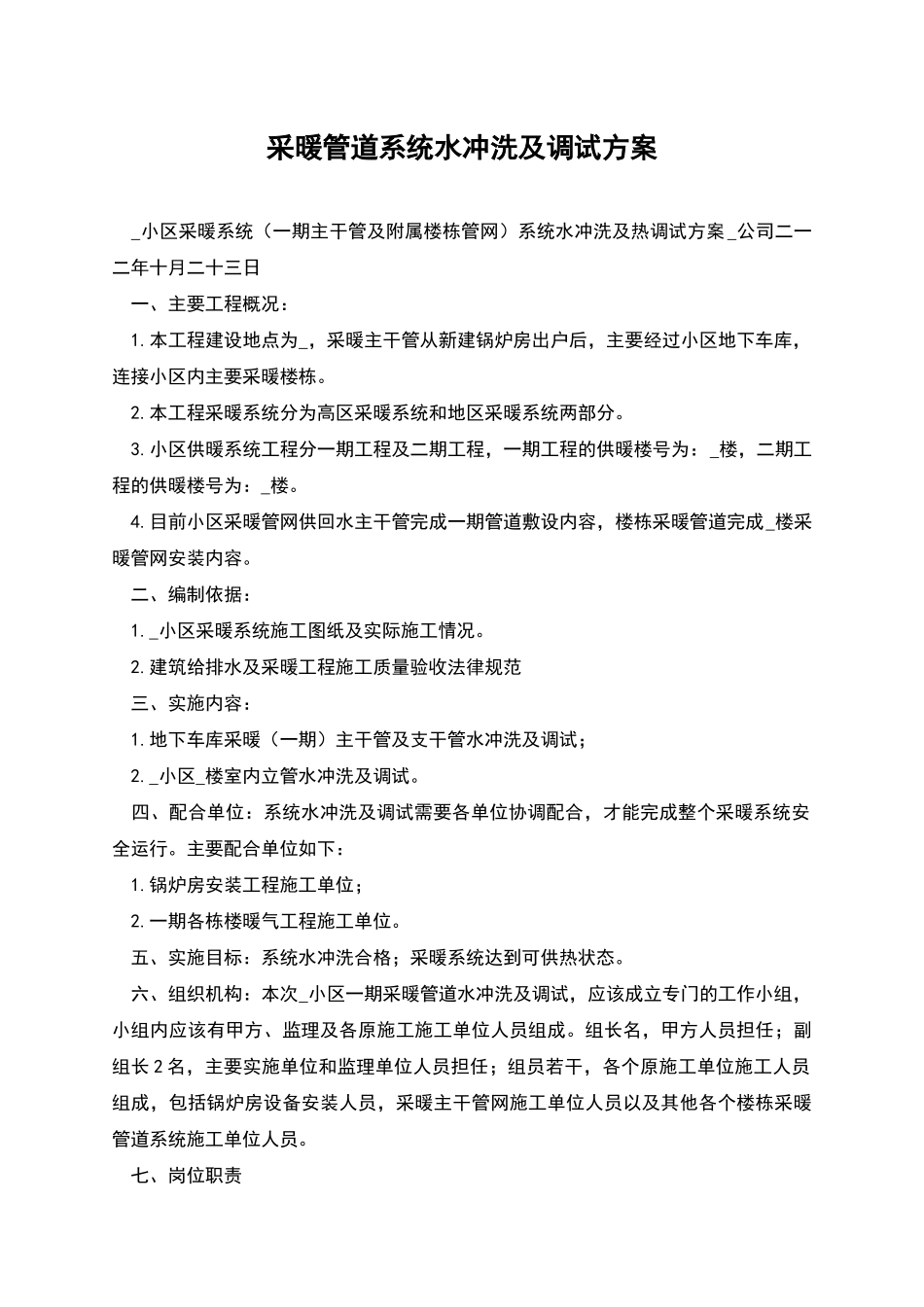

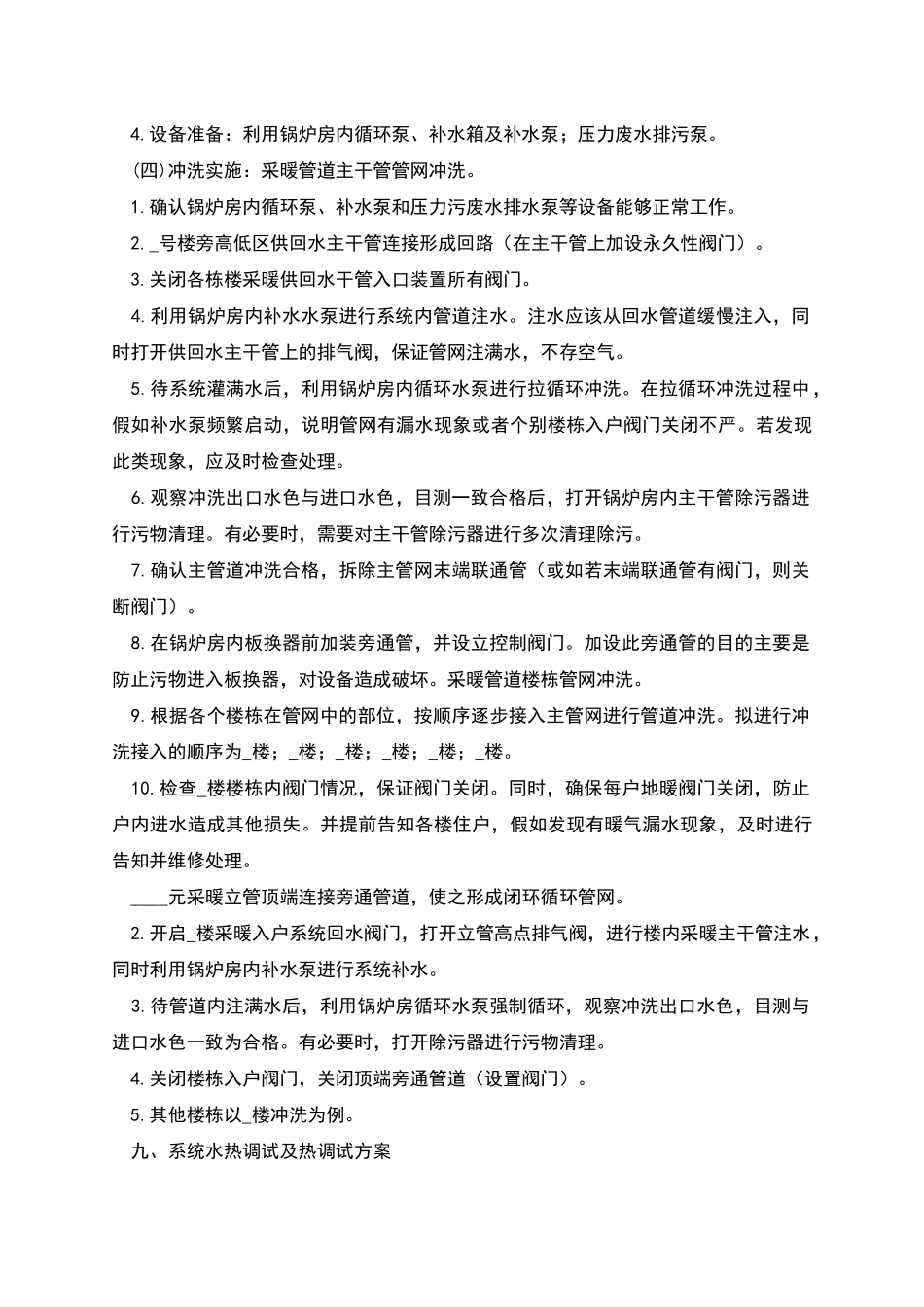

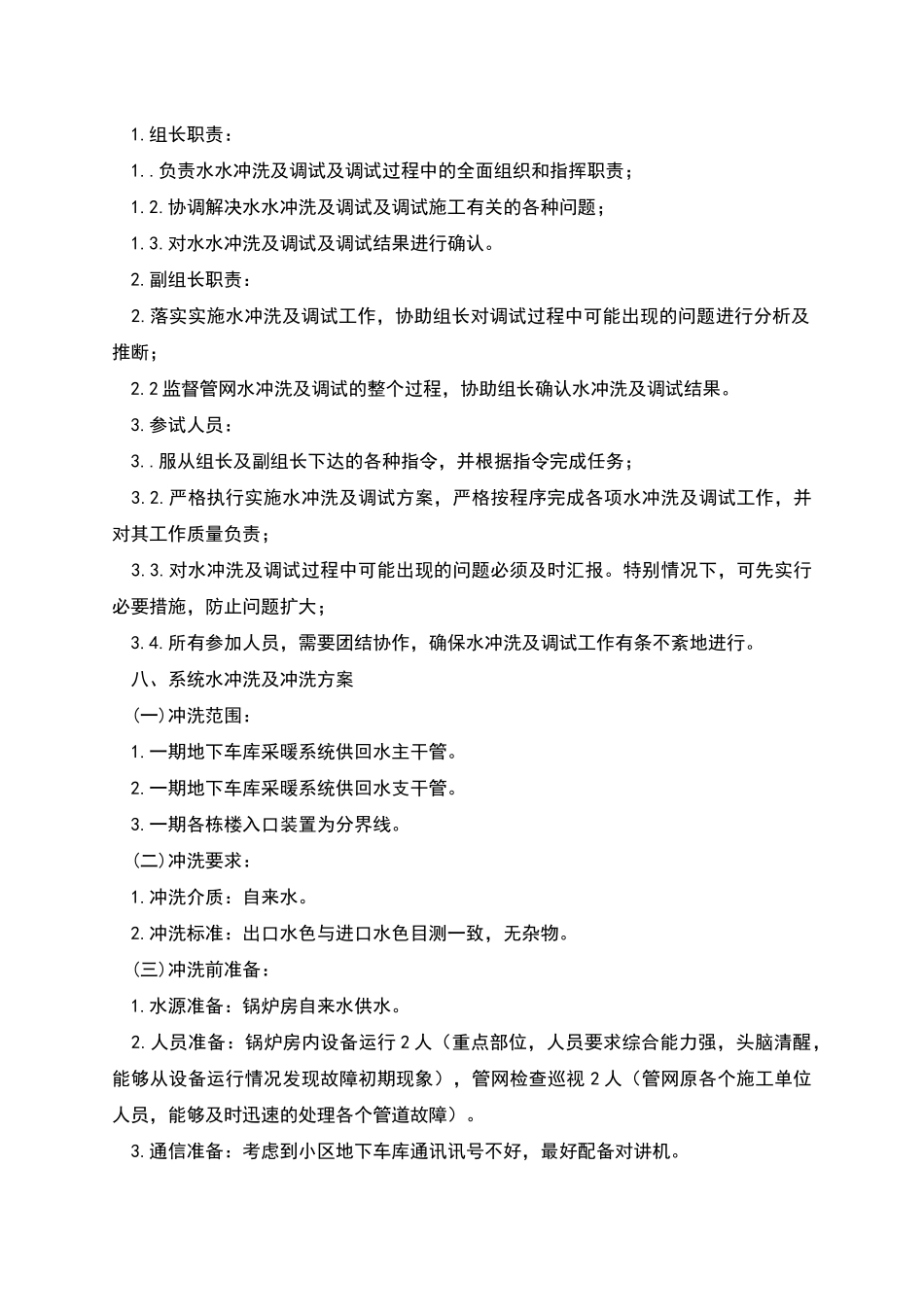

采暖管道系统水冲洗及调试方案 _小区采暖系统(一期主干管及附属楼栋管网)系统水冲洗及热调试方案_公司二一二年十月二十三日 一、主要工程概况: 1.本工程建设地点为_,采暖主干管从新建锅炉房出户后,主要经过小区地下车库,连接小区内主要采暖楼栋。 2.本工程采暖系统分为高区采暖系统和地区采暖系统两部分。 3.小区供暖系统工程分一期工程及二期工程,一期工程的供暖楼号为:_楼,二期工程的供暖楼号为:_楼。 4.目前小区采暖管网供回水主干管完成一期管道敷设内容,楼栋采暖管道完成_楼采暖管网安装内容。 二、编制依据: 1._小区采暖系统施工图纸及实际施工情况。 2.建筑给排水及采暖工程施工质量验收法律规范 三、实施内容: 1.地下车库采暖(一期)主干管及支干管水冲洗及调试; 2._小区_楼室内立管水冲洗及调试。 四、配合单位:系统水冲洗及调试需要各单位协调配合,才能完成整个采暖系统安全运行。主要配合单位如下: 1.锅炉房安装工程施工单位; 2.一期各栋楼暖气工程施工单位。 五、实施目标:系统水冲洗合格;采暖系统达到可供热状态。 六、组织机构:本次_小区一期采暖管道水冲洗及调试,应该成立专门的工作小组,小组内应该有甲方、监理及各原施工施工单位人员组成。组长名,甲方人员担任;副组长 2 名,主要实施单位和监理单位人员担任;组员若干,各个原施工单位施工人员组成,包括锅炉房设备安装人员,采暖主干管网施工单位人员以及其他各个楼栋采暖管道系统施工单位人员。 七、岗位职责 1.组长职责: 1..负责水水冲洗及调试及调试过程中的全面组织和指挥职责; 1.2.协调解决水水冲洗及调试及调试施工有关的各种问题; 1.3.对水水冲洗及调试及调试结果进行确认。 2.副组长职责: 2.落实实施水冲洗及调试工作,协助组长对调试过程中可能出现的问题进行分析及推断; 2.2 监督管网水冲洗及调试的整个过程,协助组长确认水冲洗及调试结果。 3.参试人员: 3..服从组长及副组长下达的各种指令,并根据指令完成任务; 3.2.严格执行实施水冲洗及调试方案,严格按程序完成各项水冲洗及调试工作,并对其工作质量负责; 3.3.对水冲洗及调试过程中可能出现的问题必须及时汇报。特别情况下,可先实行必要措施,防止问题扩大; 3.4.所有参加人员,需要团结协作,确保水冲洗及调试工作有条不紊地进行。 八、系统水冲洗及冲洗方案 (一)冲洗范围: 1.一期地下车库采暖系统供回水主干管。 2.一期地下车库采...
