金属饰面板安装施工方案及工艺方法1、材料要求(1)彩色涂层钢板:为热扎钢板或镀锌钢板,为提高钢板的防腐性能和表观质量,须涂刷有机、无机或复合涂层
(2)铝合金板,经过阳极氧化处理,厚度为 3mm
(3)骨架材料:由横竖杆件拼成,主要材质为铝合金型材或型钢等,当采纳角钢或槽钢作骨架时,必须先进行防腐处理,严禁不经防腐处理的钢材用于工程
(4)连接件:主要是膨胀螺栓、铁垫板、垫圈、螺帽及与骨架固定的各种设计和安装所需的连接件,其质量必须符合要求
2、主要机具设备切割机、成型机、弯边机、砂轮机、手提电钻、电锤、手提砂轮、加工操作台、钢板尺、长卷尺、盒尺、小线、钢凿子、铅丝、粉线包、墨斗等
3、作业条件(1)墙面抹灰已完毕,且经过干燥,含水率不高于 8%,木制品含水率不大于 12%
(2)水电及设备、顶墙上预留、预埋件已完
(3)检查安装饰面板的基层,并作好隐蔽验收记录
(4)操作架已搭设并经有关部门检查验收通过
(5)对施工人员进行技术交底,应强调技术措施、质量要求和成品保护
大面积施工前,先作样板间,经业主、建筑师、监理联合检验合格后,方可组织施工
4、施工操作工艺、方法要点(1)工艺流程:吊直、套方、找规矩、弹线 T 固定骨架连接件 T 固定骨架 T 金属饰面板安装 T 收构造(2)根据设计图纸的要求和几何尺寸,对要镶贴金属面板的大部面进行吊直、套方、找规矩,并进行实测和弹线,确定饰面墙板的尺寸和数量
(3)连接件固定:骨架的横竖杆件是通过连接件与结构固定的,连接件与结构之间,采纳膨胀螺栓固定,施工时在螺栓位置画线按线开孔
(4)固定骨架:骨架进行防腐处理后开始安装,要求位置准确、结合牢固,安装后要全面检查中心线、表面标高,为保证饰面板的安装精度,宜用经纬仪对横竖杆件进行贯穿,变形缝处需作妥善处理

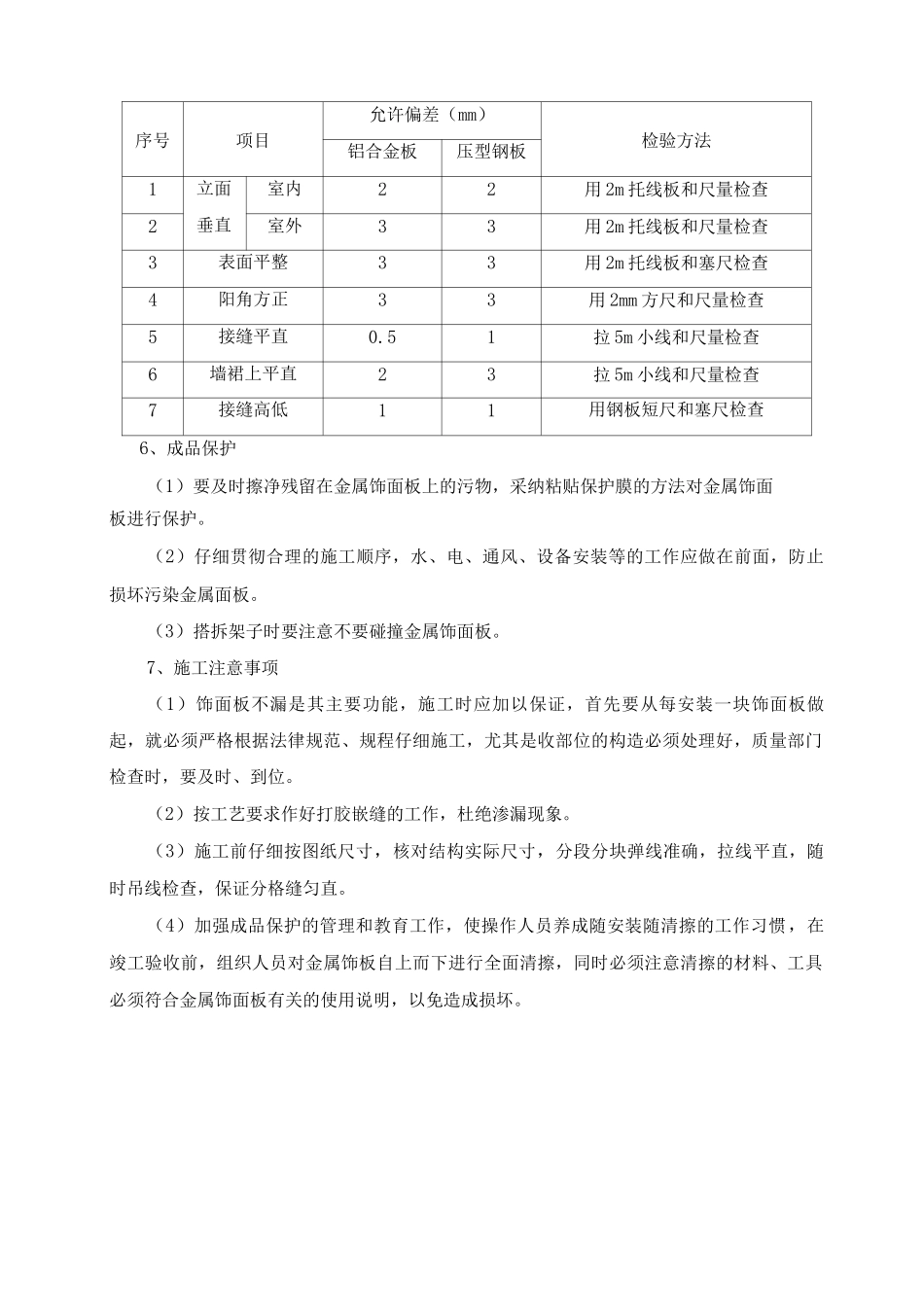

(5) 饰面板安装:墙板的安装顺序是从每面墙的边部竖向第一排下部的第一块板开始
