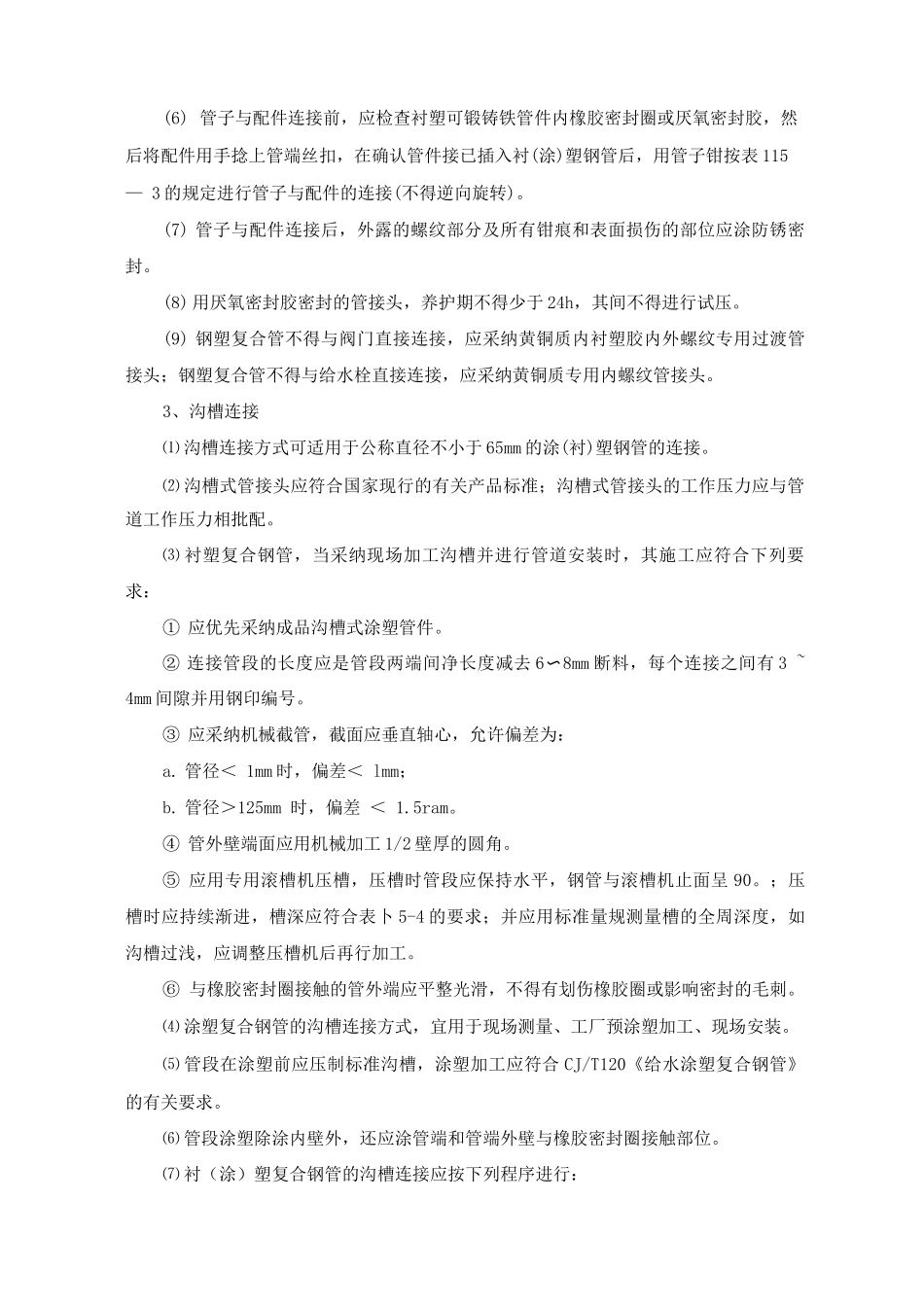

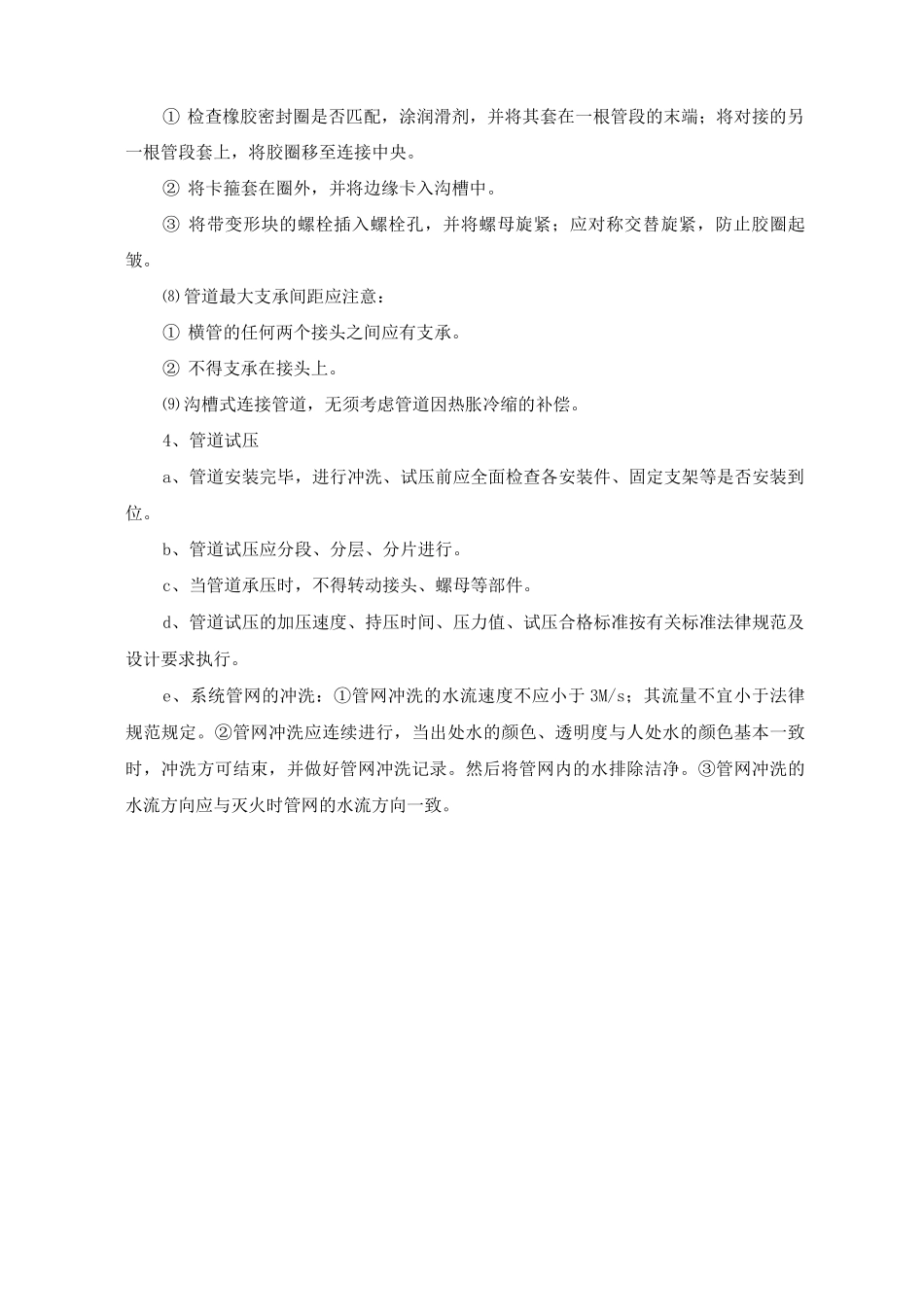

钢塑管道安装施工方案及方法1、钢塑复合管应选用下列施工机具:① 切割应采纳金属锯;② 套丝应采纳自动套丝机;③ 压槽应采纳专用滚槽机;④ 弯管应采纳弯管机冷弯
⑶ 管道穿越楼板、屋面、水箱(池)壁(底),应预留孔洞或预埋套管,并应符合下列要求:① 预留洞孔尺寸应为管道外径加 40mm;② 管道在墙板内暗敷需开管槽时,管槽宽度应为管道外径加 30ram;且管槽的坡度应为管道坡度;③ 钢筋混凝土水箱(池),在进水管、出水管、泄水管、溢水管等穿越处应预埋防水套管,并应用防水胶泥嵌填密实
2、螺纹连接⑴ 截管应符合下列要求:① 截管宜采纳锯床,不得采纳砂轮切割;② 当采纳手工锯截管时,其锯面应垂直于管轴线
⑵ 套丝应符合下列要求:① 套丝应采纳自动套丝机,套丝机应采纳润滑油润滑;② 圆锥形管螺纹应符合现行国家标准 GB/T7306《用螺纹密封的管螺纹》的要求,并应采纳标准螺纹规检验
⑶ 管端清理加工应符合下列要求:① 应用细锉将金属管端的毛边修光,应采纳棉回丝和毛刷清除管端和螺纹内的油、水和金属切削;② 衬塑管应采纳专用绞刀,将衬塑层厚度 1/2 倒角,倒角坡度宜为 10° -15° ;涂塑管应采纳削刀削成轻内倒角
⑷ 管端、管螺纹清理加工后,应进行防腐,密封处理,宜采纳防锈密封胶和聚四氟乙烯生料带缠绕螺纹,同时应用色笔在管子上标记拧入深度
⑸ 不得采纳非衬塑可锻铸铁管件
(6) 管子与配件连接前,应检查衬塑可锻铸铁管件内橡胶密封圈或厌氧密封胶,然后将配件用手捻上管端丝扣,在确认管件接已插入衬(涂)塑钢管后,用管子钳按表 115 — 3 的规定进行管子与配件的连接(不得逆向旋转)
(7) 管子与配件连接后,外露的螺纹部分及所有钳痕和表面损伤的部位应涂防锈密封
(8) 用厌氧密封胶密封的管接头,养护期不得少于 24h,其间不得进行试压
(9) 钢塑复合管不得与阀门直接连接,应采纳黄铜
