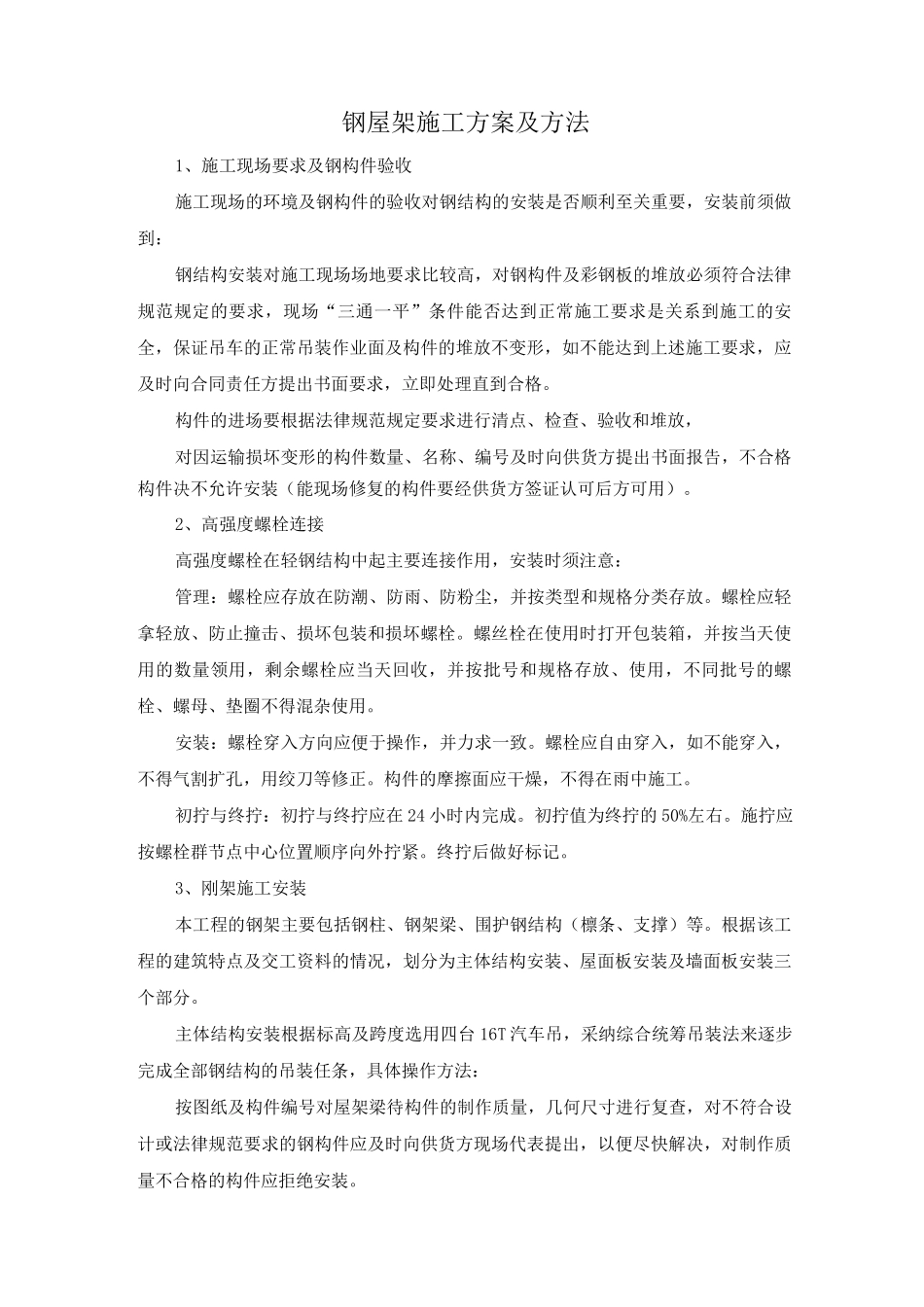

钢屋架施工方案及方法1、施工现场要求及钢构件验收施工现场的环境及钢构件的验收对钢结构的安装是否顺利至关重要,安装前须做到:钢结构安装对施工现场场地要求比较高,对钢构件及彩钢板的堆放必须符合法律规范规定的要求,现场“三通一平”条件能否达到正常施工要求是关系到施工的安全,保证吊车的正常吊装作业面及构件的堆放不变形,如不能达到上述施工要求,应及时向合同责任方提出书面要求,立即处理直到合格
构件的进场要根据法律规范规定要求进行清点、检查、验收和堆放,对因运输损坏变形的构件数量、名称、编号及时向供货方提出书面报告,不合格构件决不允许安装(能现场修复的构件要经供货方签证认可后方可用)
2、高强度螺栓连接高强度螺栓在轻钢结构中起主要连接作用,安装时须注意:管理:螺栓应存放在防潮、防雨、防粉尘,并按类型和规格分类存放
螺栓应轻拿轻放、防止撞击、损坏包装和损坏螺栓
螺丝栓在使用时打开包装箱,并按当天使用的数量领用,剩余螺栓应当天回收,并按批号和规格存放、使用,不同批号的螺栓、螺母、垫圈不得混杂使用
安装:螺栓穿入方向应便于操作,并力求一致
螺栓应自由穿入,如不能穿入,不得气割扩孔,用绞刀等修正
构件的摩擦面应干燥,不得在雨中施工
初拧与终拧:初拧与终拧应在 24 小时内完成
初拧值为终拧的 50%左右
施拧应按螺栓群节点中心位置顺序向外拧紧
终拧后做好标记

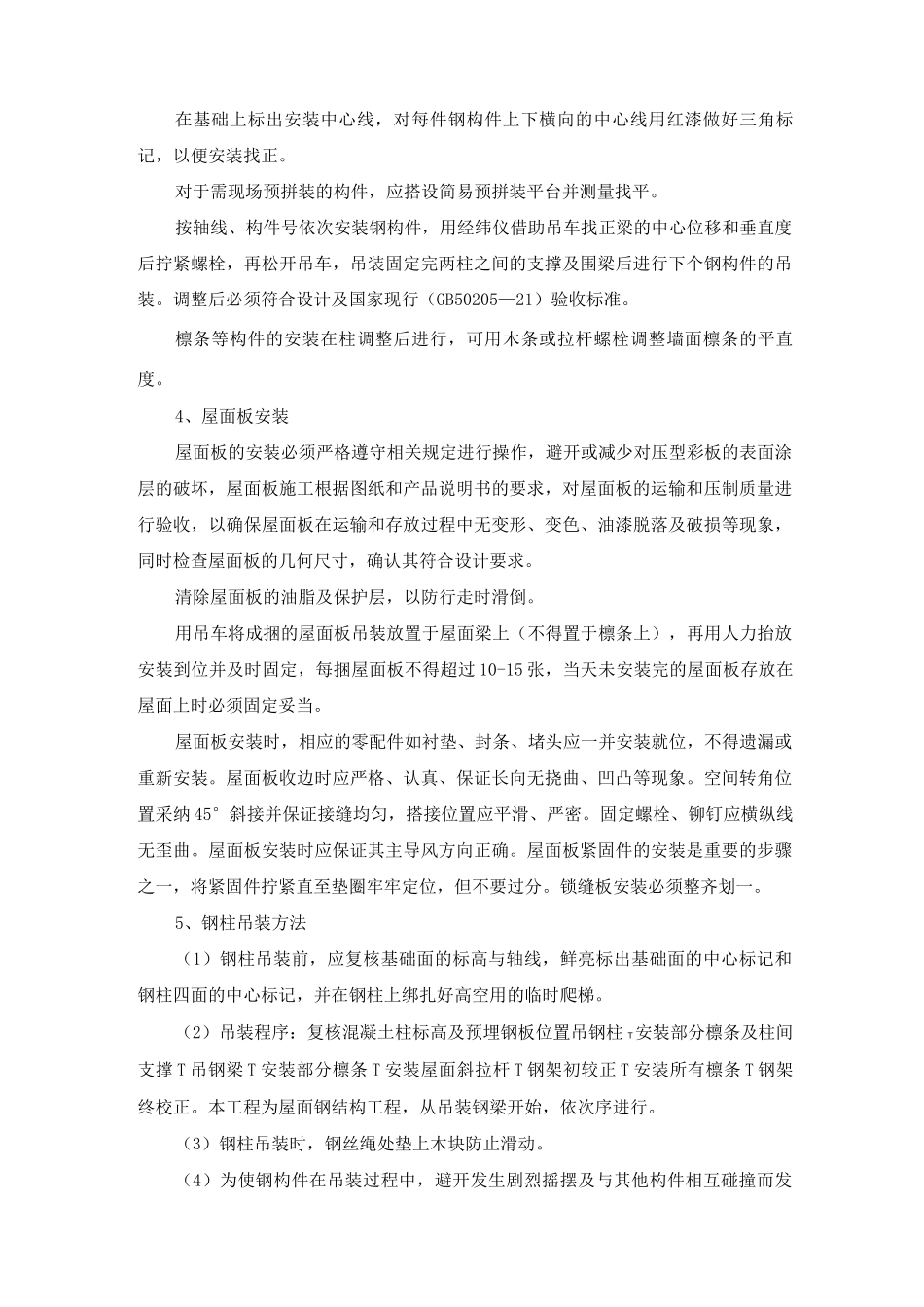

3、刚架施工安装本工程的钢架主要包括钢柱、钢架梁、围护钢结构(檩条、支撑)等
根据该工程的建筑特点及交工资料的情况,划分为主体结构安装、屋面板安装及墙面板安装三个部分

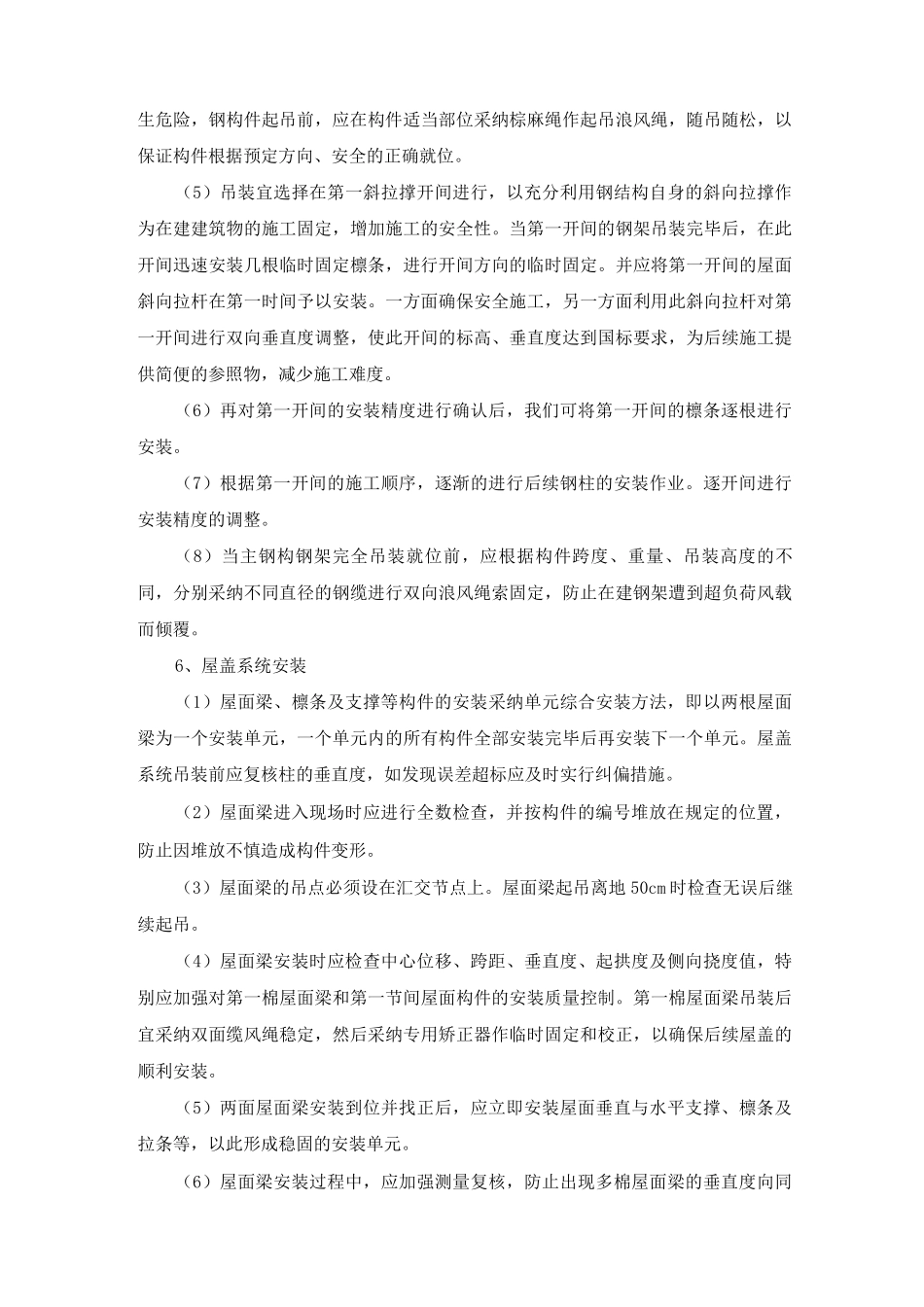

主体结构安装根据标高及跨度选用四台 16T 汽车吊,采纳综合统筹吊装法来逐步完成全部钢结构的吊装任条,具体操作方法:按图纸及构件编号对屋架梁待构件的制作质量,几何尺寸进行复查,对不符合设计或法律规范要求的钢构件应及时向供货方现场代表提出,以便尽快解决,对制作质量不合格的构件
