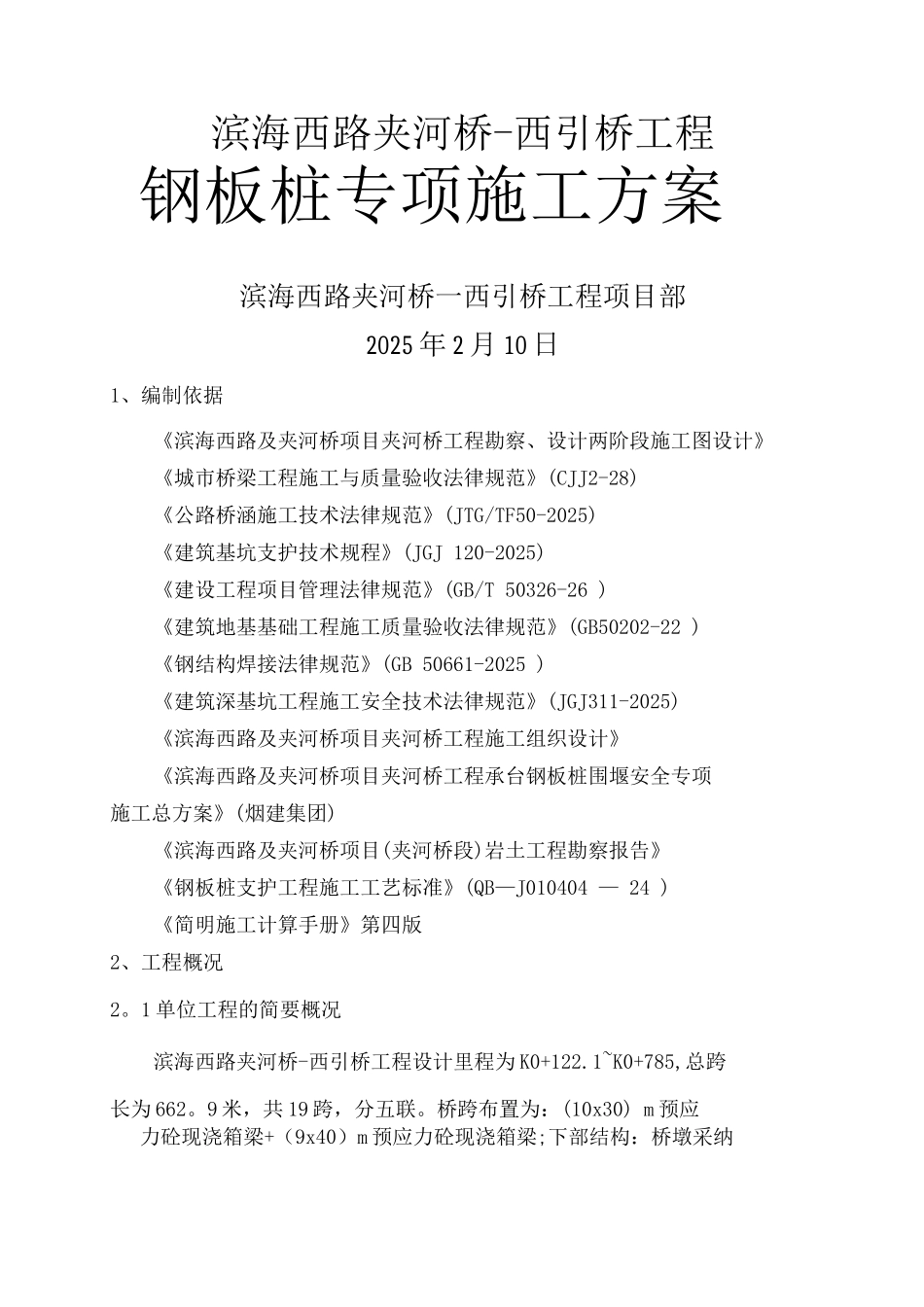

滨海西路夹河桥-西引桥工程钢板桩专项施工方案滨海西路夹河桥一西引桥工程项目部2025 年 2 月 10 日1、编制依据《滨海西路及夹河桥项目夹河桥工程勘察、设计两阶段施工图设计》《城市桥梁工程施工与质量验收法律规范》(CJJ2-28)《公路桥涵施工技术法律规范》(JTG/TF50-2025)《建筑基坑支护技术规程》(JGJ 120-2025)《建设工程项目管理法律规范》(GB/T 50326-26 )《建筑地基基础工程施工质量验收法律规范》(GB50202-22 )《钢结构焊接法律规范》(GB 50661-2025 )《建筑深基坑工程施工安全技术法律规范》(JGJ311-2025)《滨海西路及夹河桥项目夹河桥工程施工组织设计》《滨海西路及夹河桥项目夹河桥工程承台钢板桩围堰安全专项施工总方案》(烟建集团)《滨海西路及夹河桥项目(夹河桥段)岩土工程勘察报告》《钢板桩支护工程施工工艺标准》(QB—J010404 — 24 )《简明施工计算手册》第四版2、工程概况2

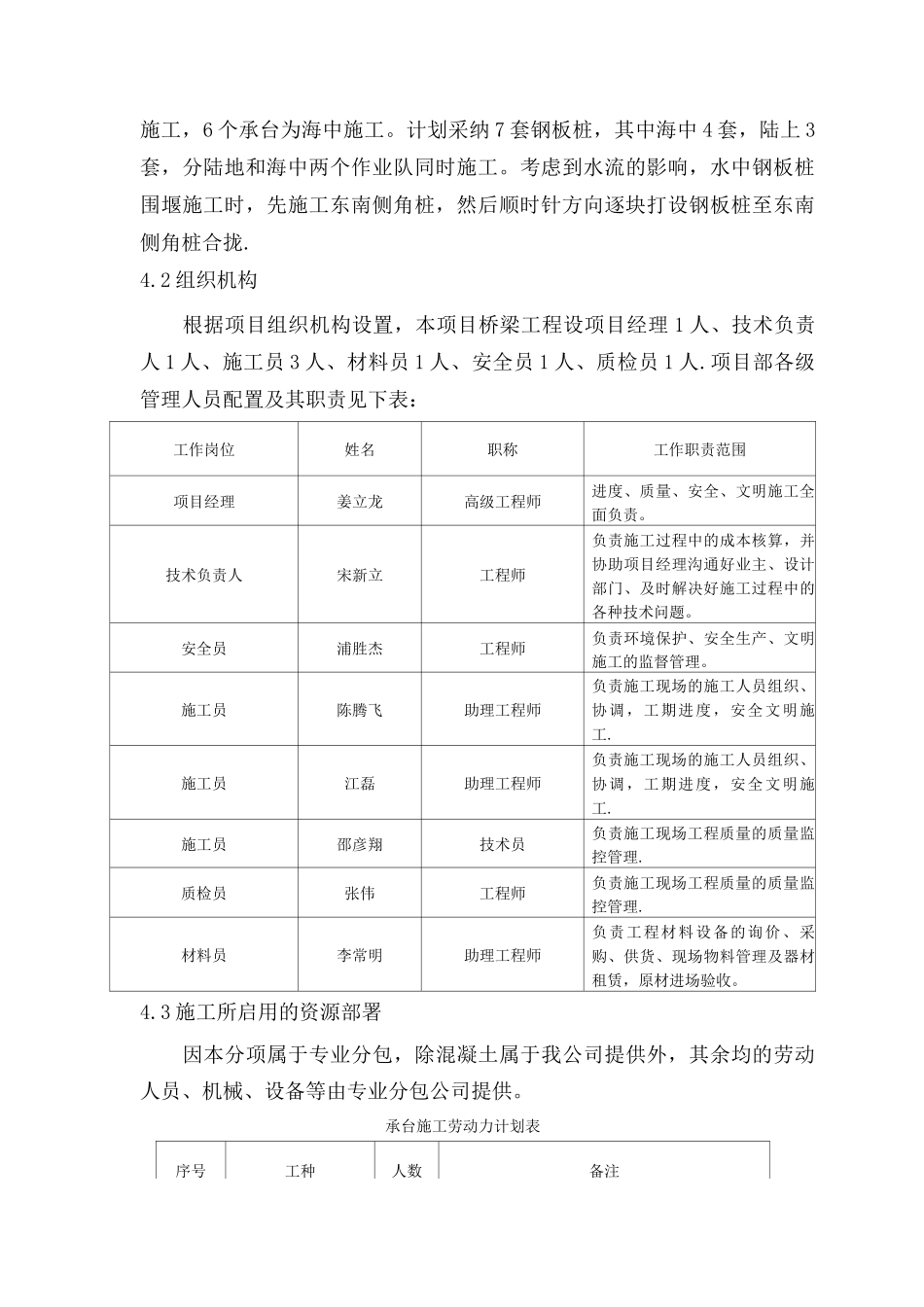

1 单位工程的简要概况滨海西路夹河桥-西引桥工程设计里程为 K0+122
1~K0+785,总跨长为 662
9 米,共 19 跨,分五联
桥跨布置为:(10x30) m 预应力砼现浇箱梁+(9x40)m 预应力砼现浇箱梁;下部结构:桥墩采纳花瓶墩,桥台采纳薄壁桥台,桩基均采纳钻孔灌注桩基础
建设工期:拟从 2025 年 10 月 1 日至 2025 年 7 月 31 日
投资额:约 7933 万元

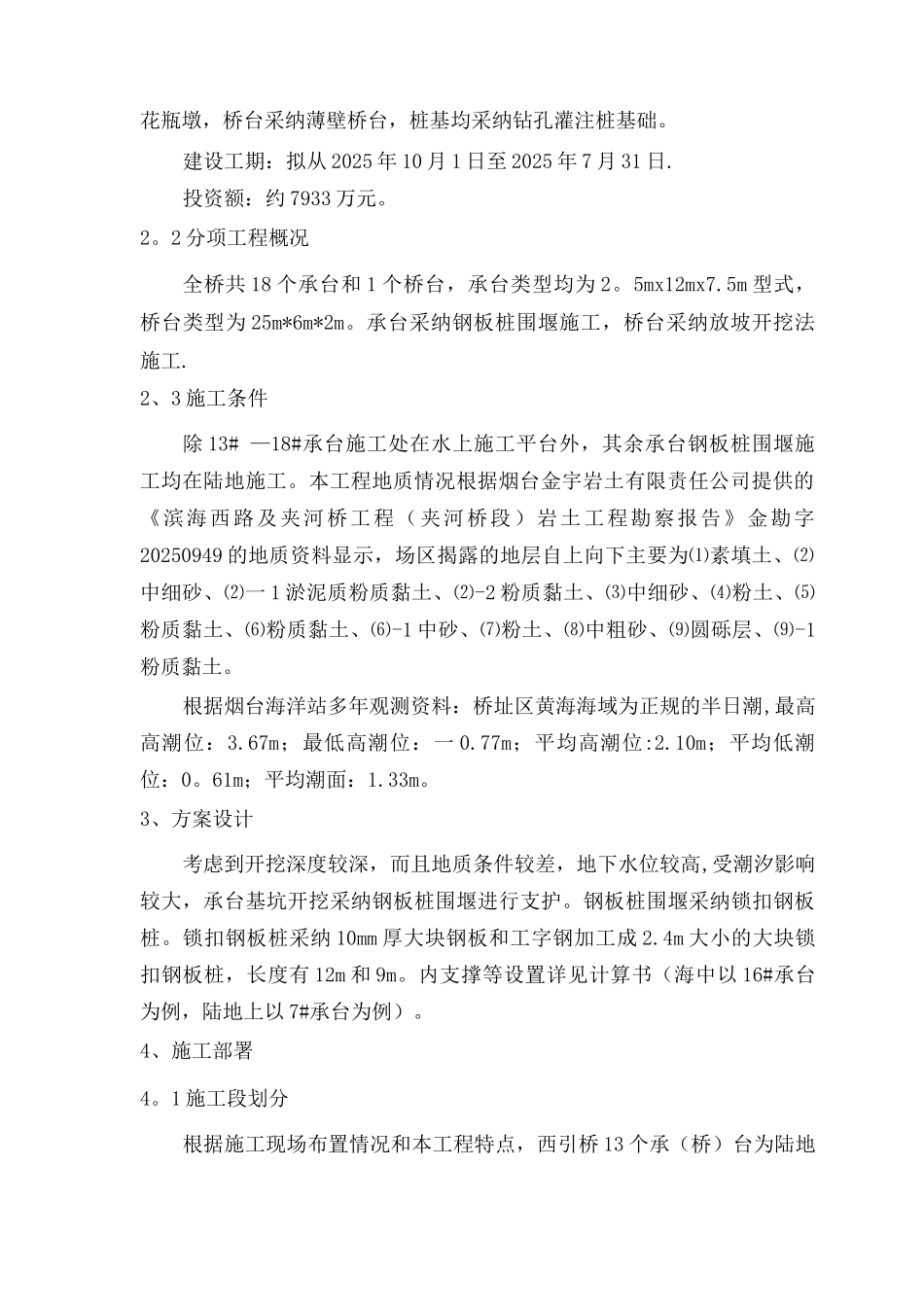

2 分项工程概况全桥共 18 个承台和 1 个桥台,承台类型均为 2
5mx12mx7
5m 型式,桥台类型为 25m*6m*2m
承台采纳钢板桩围堰施工,桥台采纳放坡开挖法施工
2、3 施工条件除 13# —18#承台施工处在水上施工平台外,其余承台钢板桩围堰施工均在陆地施工
本工程地质情况根据烟台金宇岩土有限责任公
