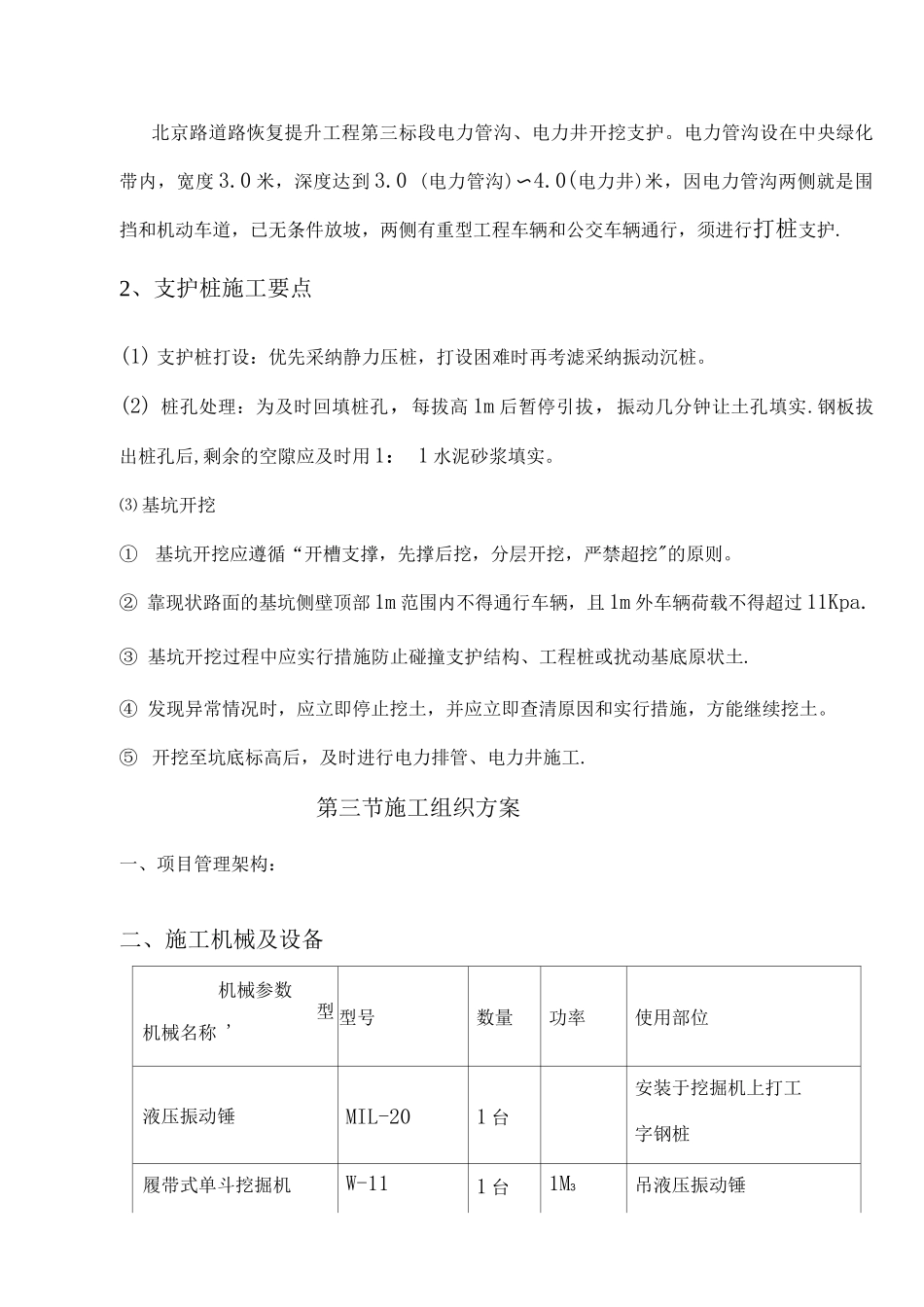

北京路道路恢复提升工程第三标段电力工程支护方案汕头市市政工程总公司北京路道路恢复提升工程第三标段项目经理部2025 年 3 月 9 日第一节工程概况 1第二节 工字钢桩支护设计及施工要点 1第三节施工组织方案 2第四节基坑监测措施 10第五节质量保证措施工 12第六节安全施工措施 12第七节文明施工措施 15第一节工程概况一、工程建设概况1、工程名称:北京路道路恢复提升工程第三标段2、建设单位:昆明市住房和城乡建设局3、设计单位:昆明市市政工程设计科学讨论院有限公司4、监理单位:昆明建设咨询监理有限公司5、施工单位:汕头市市政工程总公司6、建设地点:昆明市北京路7、支护工程:电力工程第二节工字钢桩支护设计及施工要点1、支护对像北京路道路恢复提升工程第三标段电力管沟、电力井开挖支护
电力管沟设在中央绿化带内,宽度 3
0 米,深度达到 3
0 (电力管沟)〜4
0(电力井)米,因电力管沟两侧就是围挡和机动车道,已无条件放坡,两侧有重型工程车辆和公交车辆通行,须进行打桩支护
2、支护桩施工要点(1) 支护桩打设:优先采纳静力压桩,打设困难时再考滤采纳振动沉桩
(2) 桩孔处理:为及时回填桩孔,每拔高 1m 后暂停引拔,振动几分钟让土孔填实
钢板拔出桩孔后,剩余的空隙应及时用 1: 1 水泥砂浆填实
⑶ 基坑开挖①基坑开挖应遵循“开槽支撑,先撑后挖,分层开挖,严禁超挖"的原则
② 靠现状路面的基坑侧壁顶部 1m 范围内不得通行车辆,且 1m 外车辆荷载不得超过 11Kpa
③ 基坑开挖过程中应实行措施防止碰撞支护结构、工程桩或扰动基底原状土
④ 发现异常情况时,应立即停止挖土,并应立即查清原因和实行措施,方能继续挖土
⑤ 开挖至坑底标高后,及时进行电力排管、电力井施工
第三节施工组织方案一、项目管理架构:二、施工机械及设备机械参数型机械名称 '型号数量功率使用部位液压振
