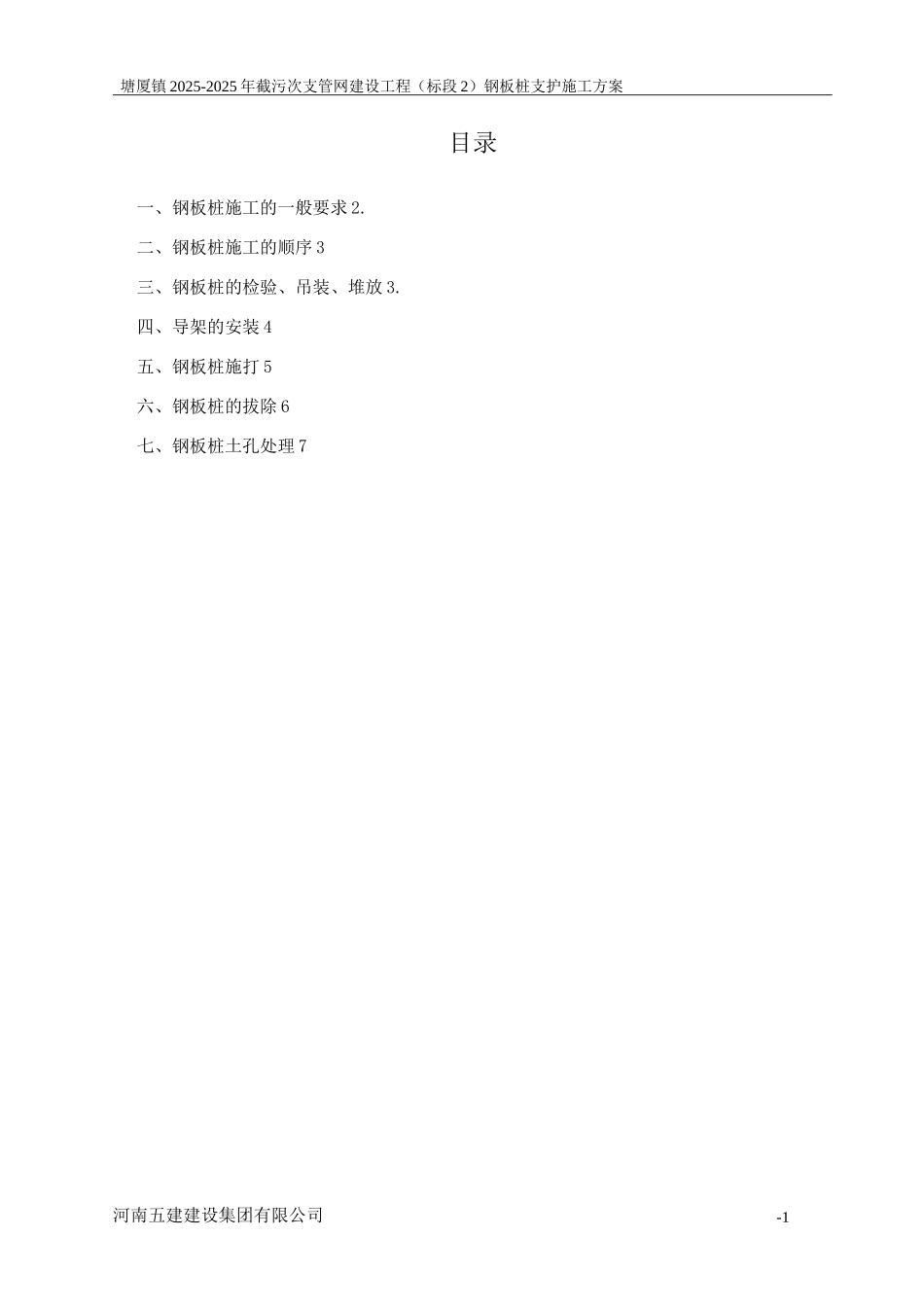

塘厦镇 2025-2025 年截污次支管网建设工程(标段 2)钢板桩支护施工方案目录一、钢板桩施工的一般要求 2
二、钢板桩施工的顺序 3三、钢板桩的检验、吊装、堆放 3
四、导架的安装 4五、钢板桩施打 5六、钢板桩的拔除 6七、钢板桩土孔处理 7河南五建建设集团有限公司-1塘厦镇 2025-2025 年截污次支管网建设工程(标段 2)钢板桩支护施工方案塘厦镇 2025-2025 年截污次支管网建设工程(标段 2)钢板桩支护施工方案本工程拉森钢板桩主要用于基坑边坡支护,防止基坑坍塌,具体施工操作如下
基坑开挖采纳 III 及 IV 型 6〜12 米长拉森钢板桩支护,工程钢板桩支撑总长度约 9310m x2
拉森钢板桩用升降机就位后采纳履带式液压挖土机 KATO —1250 带 VH-20 的液压振锤的锤机施打,施打前一定要熟悉地下的情况,认真放出准确的支护桩中线
考虑到钢板桩较长,在施打中,钢板桩容易向一边倾斜,由于倾斜误差积累不易纠正,难以控制钢板桩墙的平直度,所以钢板桩施工拟采纳屏风式打入法
屏风式打入法不易使板桩发生屈曲、扭转、倾斜和墙面凹凸,打入精度高,易于实现封闭合拢
施工时,将 10〜20 根钢板桩成排插入导架内,使它呈屏风状,然后再施打
一、钢板桩施工的一般要求(1)钢板桩的设置位置要符合设计要求,便于基坑施工,即在基坑最突出的边缘外留有支模、拆模的余地
(2)基坑护壁钢板桩的平面布置形状应尽量平直整齐,避开不规则的转角,以便标准钢板桩的利用和支撑设置
各周边尺寸尽量符合板桩模数
(3)整个基坑施工期间,在挖土、吊运、扎钢筋、浇筑混凝土等施工作业中,严禁碰撞支撑,禁止任意拆除支撑,禁止在支撑上任意切割、电焊,也不应在支撑上搁置重物

二、钢板桩施工的顺序(1)钢板桩位置的定位放线河南五建建设集团有限公司-2塘厦镇 2025-2025 年截污次支管网建设工程(标
