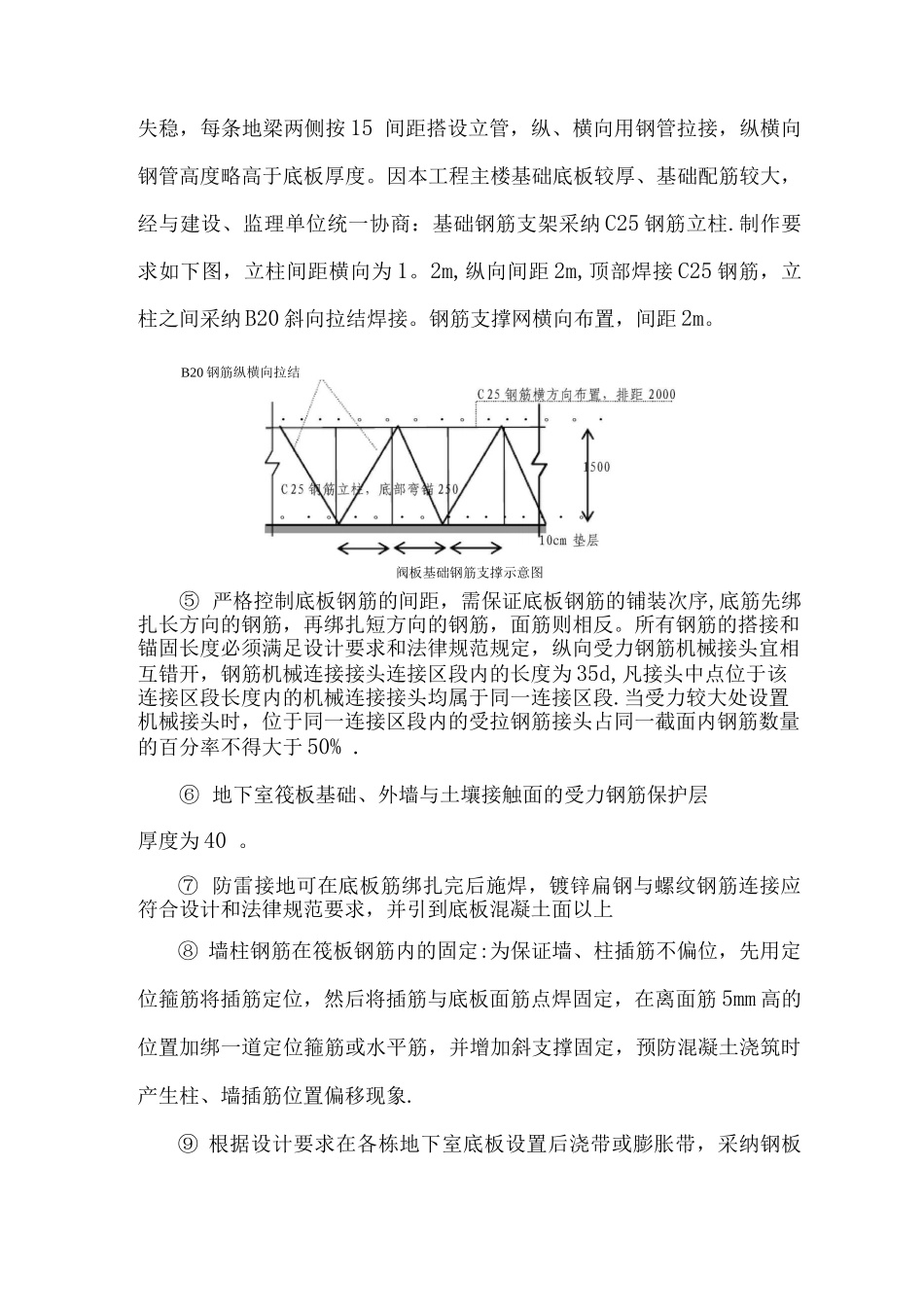

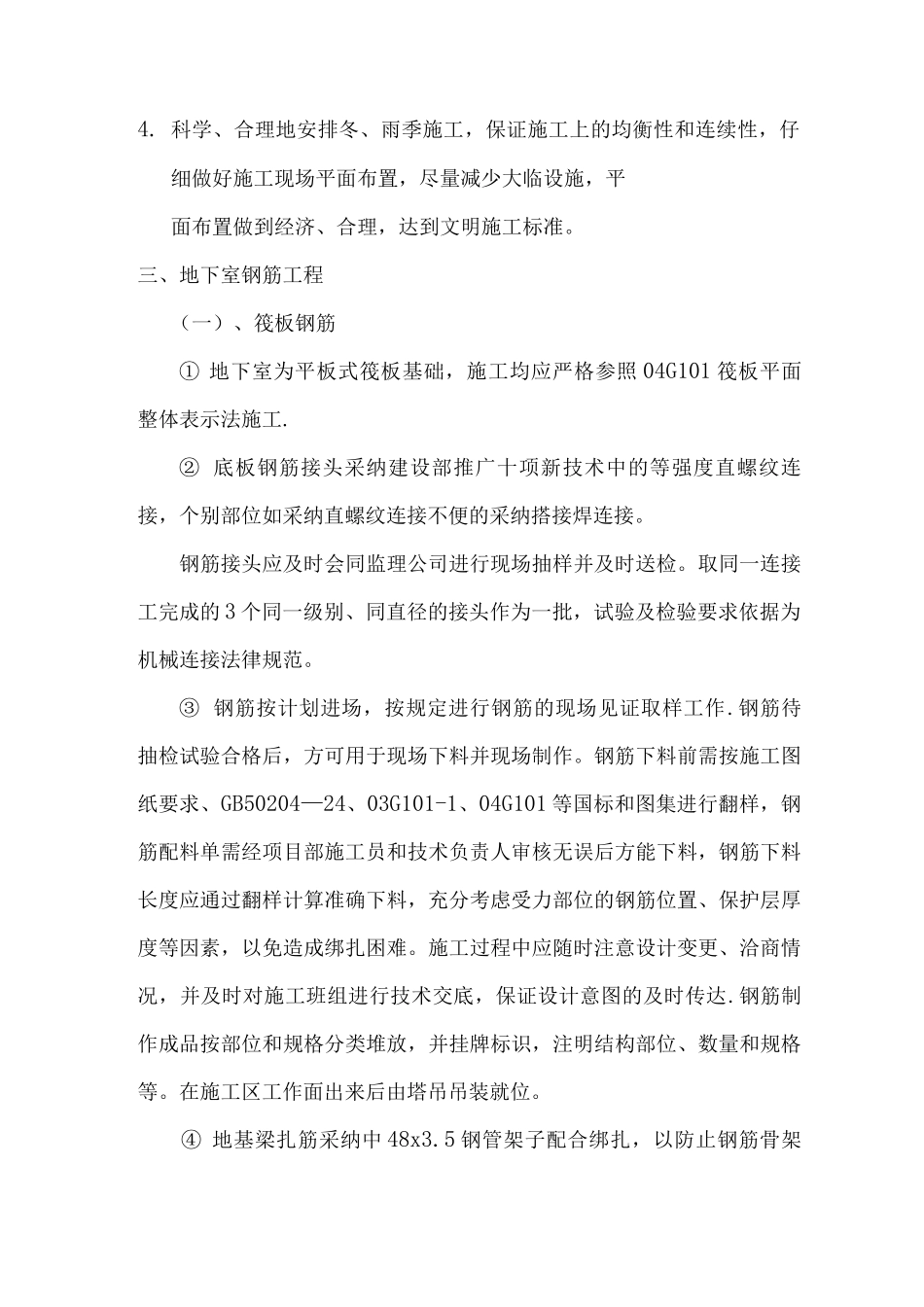

九珑湾•广视花园 B 区 R1#、R6#、R7#、R8#楼工程钢筋专项施工方案一、编制依据九珑湾•广视花园 B 区 R1#、R6#、R7#、R8#楼钢筋工程专项施工方案是根据下列文件、图纸、工程法律法规、施工质量验收标准等,经仔细讨论编制而成.1. 中国建筑上海设计院有限公司设计的建筑、结构等施工图;2. 国家现行相关质量验收法律规范;3. 《建筑工程施工质量统一验收标准》(GB503-21 );4. 《建筑施工安全检查标准》JGJ59 - 99;5. 福建省吴航建筑工程有限公司 ISO91 质量体系、《质量手册》、《程序文件》6. 福建省吴航建筑工程有限公司《施工技术标准》。二、编制原则1. 根据工程项目的规模,复杂程度和专业特点,充分利用技术素养和管理素养,做好统筹安排,扬长避短发挥企业优势.2. 贯彻国家或部及标准、法律规范、规程.推行全面质量管理,贯彻质量为本,安全第一的思想方针.3. 合理地利用时间与空间,进行工序交叉配合程序设计,综合平衡人力、物力、财力,采纳流水施工方法和网络计划技术,组织有节奏均衡连续性的施工,在保证质量与安全的前提下,缩短施工工期,确保按时完成合同规定的所有工作量。4. 科学、合理地安排冬、雨季施工,保证施工上的均衡性和连续性,仔细做好施工现场平面布置,尽量减少大临设施,平面布置做到经济、合理,达到文明施工标准。三、地下室钢筋工程(一)、筏板钢筋① 地下室为平板式筏板基础,施工均应严格参照 04G101 筏板平面整体表示法施工.② 底板钢筋接头采纳建设部推广十项新技术中的等强度直螺纹连接,个别部位如采纳直螺纹连接不便的采纳搭接焊连接。钢筋接头应及时会同监理公司进行现场抽样并及时送检。取同一连接工完成的 3 个同一级别、同直径的接头作为一批,试验及检验要求依据为机械连接法律规范。③ 钢筋按计划进场,按规定进行钢筋的现场见证取样工作.钢筋待抽检试验合格后,方可用于现场下料并现场制作。钢筋下料前需按施工图纸要求、GB50204—24、03G101-1、04G101 等国标和图集进行翻样,钢筋配料单需经项目部施工员和技术负责人审核无误后方能下料,钢筋下料长度应通过翻样计算准确下料,充分考虑受力部位的钢筋位置、保护层厚度等因素,以免造成绑扎困难。施工过程中应随时注意设计变更、洽商情况,并及时对施工班组进行技术交底,保证设计意图的及时传达.钢筋制作成品按部位和规格分类堆放,并挂牌标识,注明结构部位、数量和规格等。在施工区工作面出来后由塔吊吊装就位...
