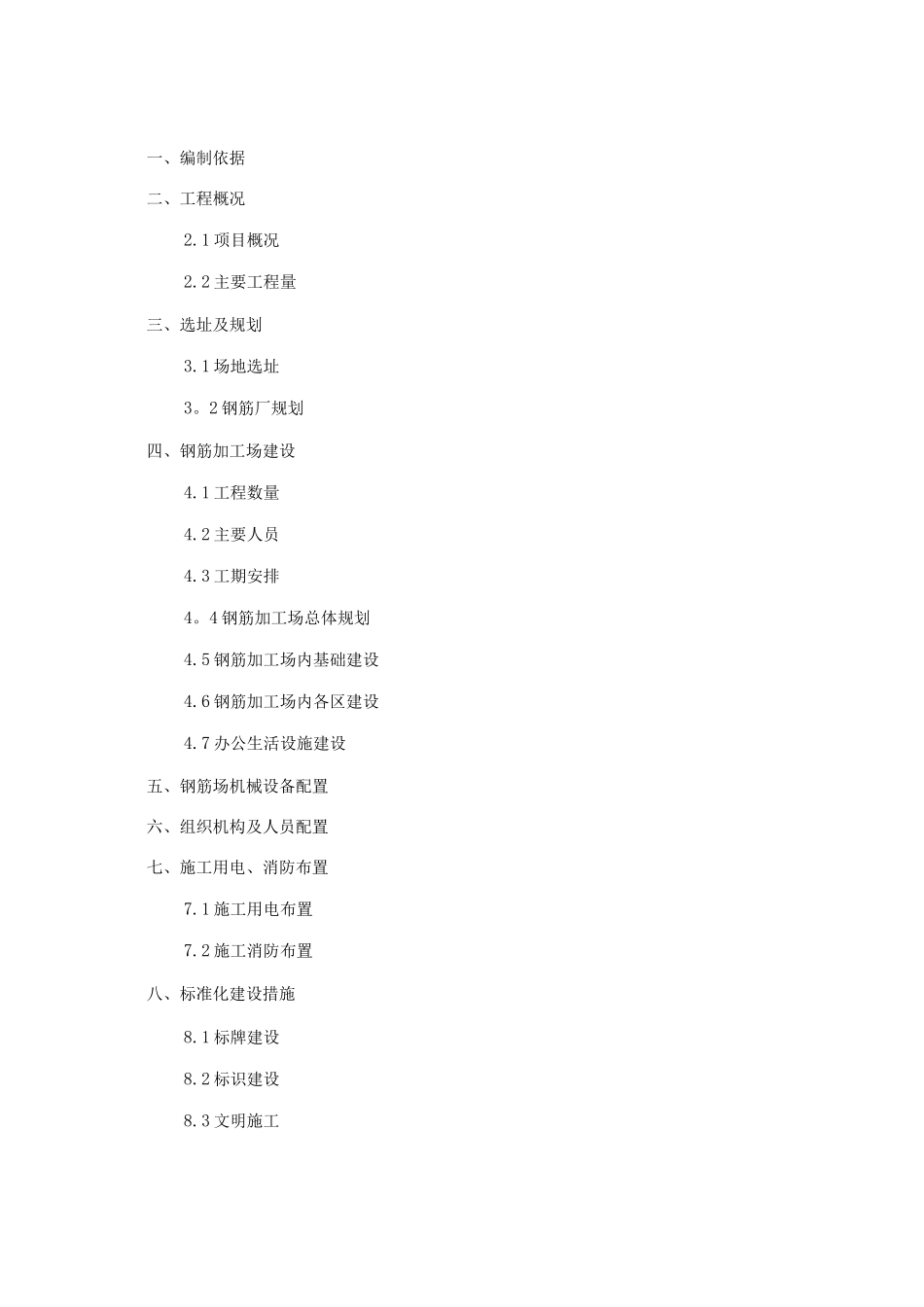

一、编制依据二、工程概况2
1 项目概况2
2 主要工程量三、选址及规划3
1 场地选址3
2 钢筋厂规划四、钢筋加工场建设4
1 工程数量4
2 主要人员4
3 工期安排4
4 钢筋加工场总体规划4
5 钢筋加工场内基础建设4
6 钢筋加工场内各区建设4

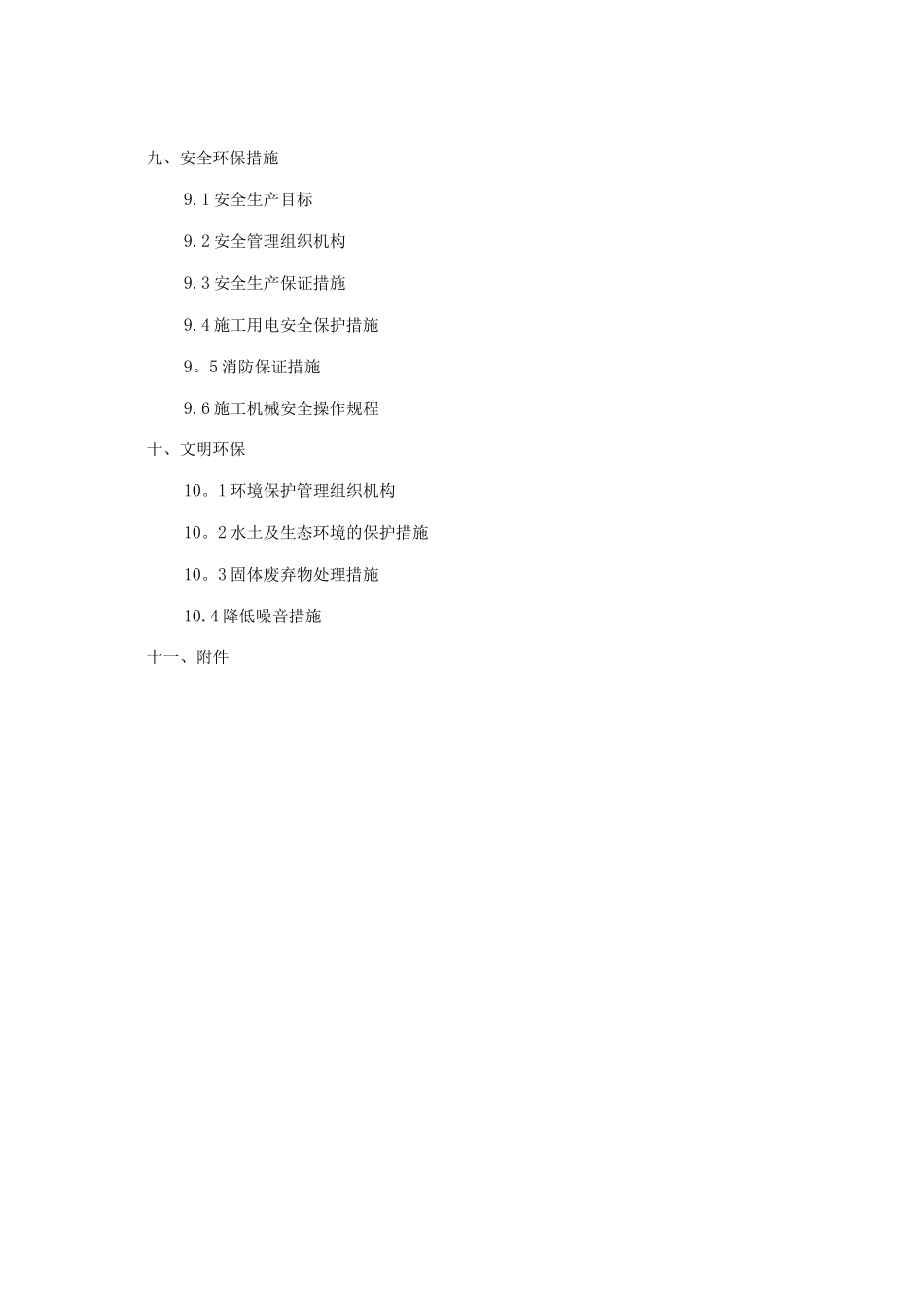

7 办公生活设施建设五、钢筋场机械设备配置六、组织机构及人员配置七、施工用电、消防布置7
1 施工用电布置7
2 施工消防布置八、标准化建设措施8
1 标牌建设8
2 标识建设8
3 文明施工九、安全环保措施9
1 安全生产目标9
2 安全管理组织机构9
3 安全生产保证措施9
4 施工用电安全保护措施9
5 消防保证措施9
6 施工机械安全操作规程十、文明环保10
1 环境保护管理组织机构10
2 水土及生态环境的保护措施10
3 固体废弃物处理措施10

4 降低噪音措施十一、附件钢筋加工场建设方案一、编制依据1、重庆九龙坡至永川高速公路 JY1 合同段《两阶段施工图设计》;2、重庆九龙坡至永川高速公路《施工场地建设及安全文明施工标准化指导意见试行)》;3、我部《实施性施工组织设计》;4、《施工现场临时用电安全技术法律规范》(JGJ 46-25);5、《建筑机械使用安全技术规程》(JGJ 3 — 21);6、《混凝土质量控制标准》(GB50164 —92);7、《钢筋焊接及验收法律规范》(JGJ18-23);8、《中国交建视觉识别系统法律规范手册(3 0 版)》;9、九永总包安便 2025 1 号-关于下发《九永高速钢筋加工场标准化建设参考示意图》的通知
二、工程概况2
1 项目概况重庆九龙坡至永川高速公路是《重庆市高速公路网规划》( 2025 — 2030 ) “三环十二射七联线”中一射成渝高速扩能项目
项目位于渝西片区,路线呈东西走向,与成渝高速公路平行,位于其西南侧 3〜5 公里,完全新建
项目起于九龙坡区,途径
