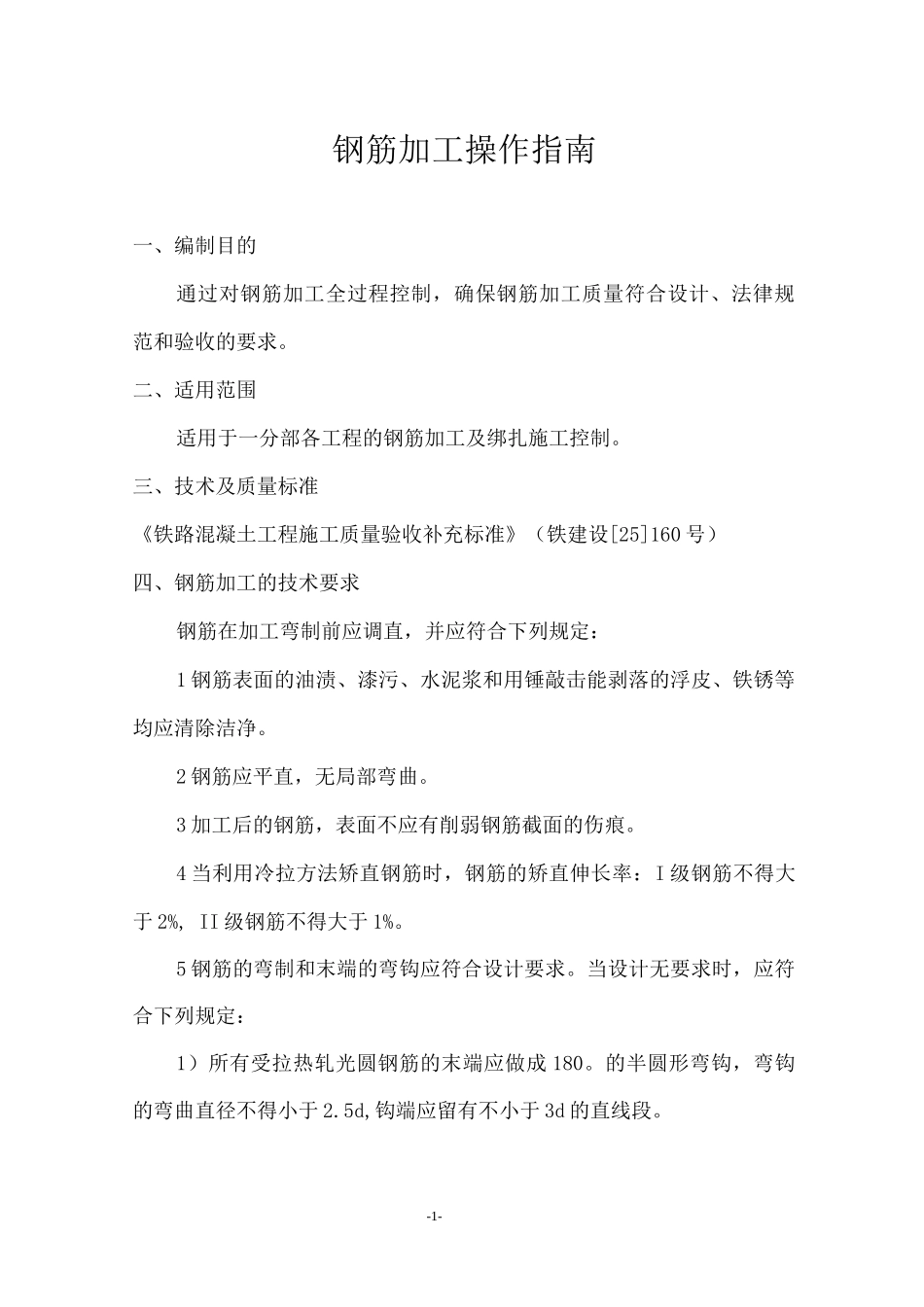

钢筋加工操作指南一、编制目的通过对钢筋加工全过程控制,确保钢筋加工质量符合设计、法律规范和验收的要求
二、适用范围适用于一分部各工程的钢筋加工及绑扎施工控制
三、技术及质量标准《铁路混凝土工程施工质量验收补充标准》(铁建设[25]160 号)四、钢筋加工的技术要求钢筋在加工弯制前应调直,并应符合下列规定:1 钢筋表面的油渍、漆污、水泥浆和用锤敲击能剥落的浮皮、铁锈等均应清除洁净
2 钢筋应平直,无局部弯曲
3 加工后的钢筋,表面不应有削弱钢筋截面的伤痕
4 当利用冷拉方法矫直钢筋时,钢筋的矫直伸长率:I 级钢筋不得大于 2%, II 级钢筋不得大于 1%
5 钢筋的弯制和末端的弯钩应符合设计要求

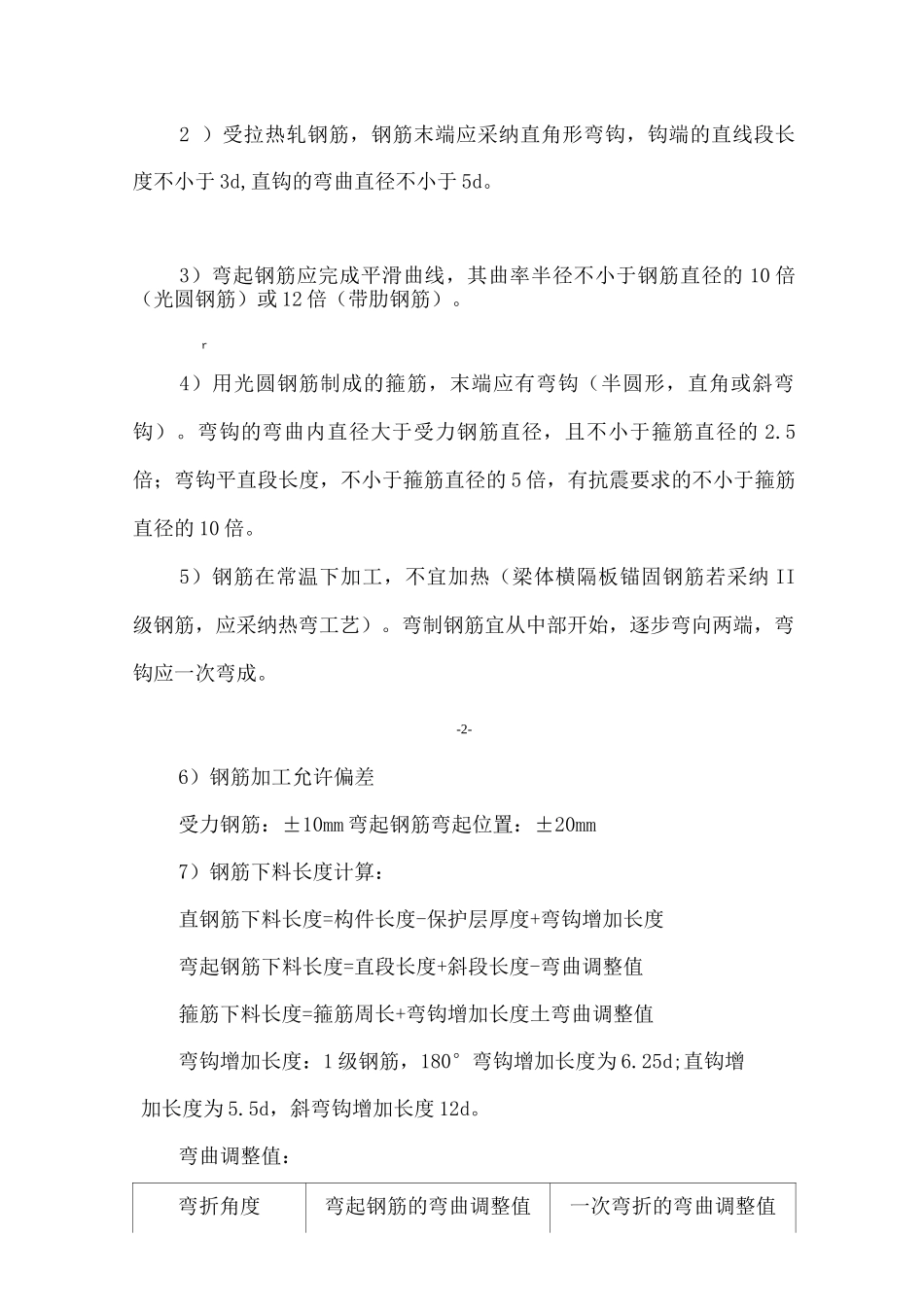

当设计无要求时,应符合下列规定:1)所有受拉热轧光圆钢筋的末端应做成 180
的半圆形弯钩,弯钩的弯曲直径不得小于 2
5d,钩端应留有不小于 3d 的直线段
-1-2 )受拉热轧钢筋,钢筋末端应采纳直角形弯钩,钩端的直线段长度不小于 3d,直钩的弯曲直径不小于 5d
3)弯起钢筋应完成平滑曲线,其曲率半径不小于钢筋直径的 10 倍(光圆钢筋)或 12 倍(带肋钢筋)
r4)用光圆钢筋制成的箍筋,末端应有弯钩(半圆形,直角或斜弯钩)
弯钩的弯曲内直径大于受力钢筋直径,且不小于箍筋直径的 2
5倍;弯钩平直段长度,不小于箍筋直径的 5 倍,有抗震要求的不小于箍筋直径的 10 倍
5)钢筋在常温下加工,不宜加热(梁体横隔板锚固钢筋若采纳 II级钢筋,应采纳热弯工艺)
弯制钢筋宜从中部开始,逐步弯向两端,弯钩应一次弯成
