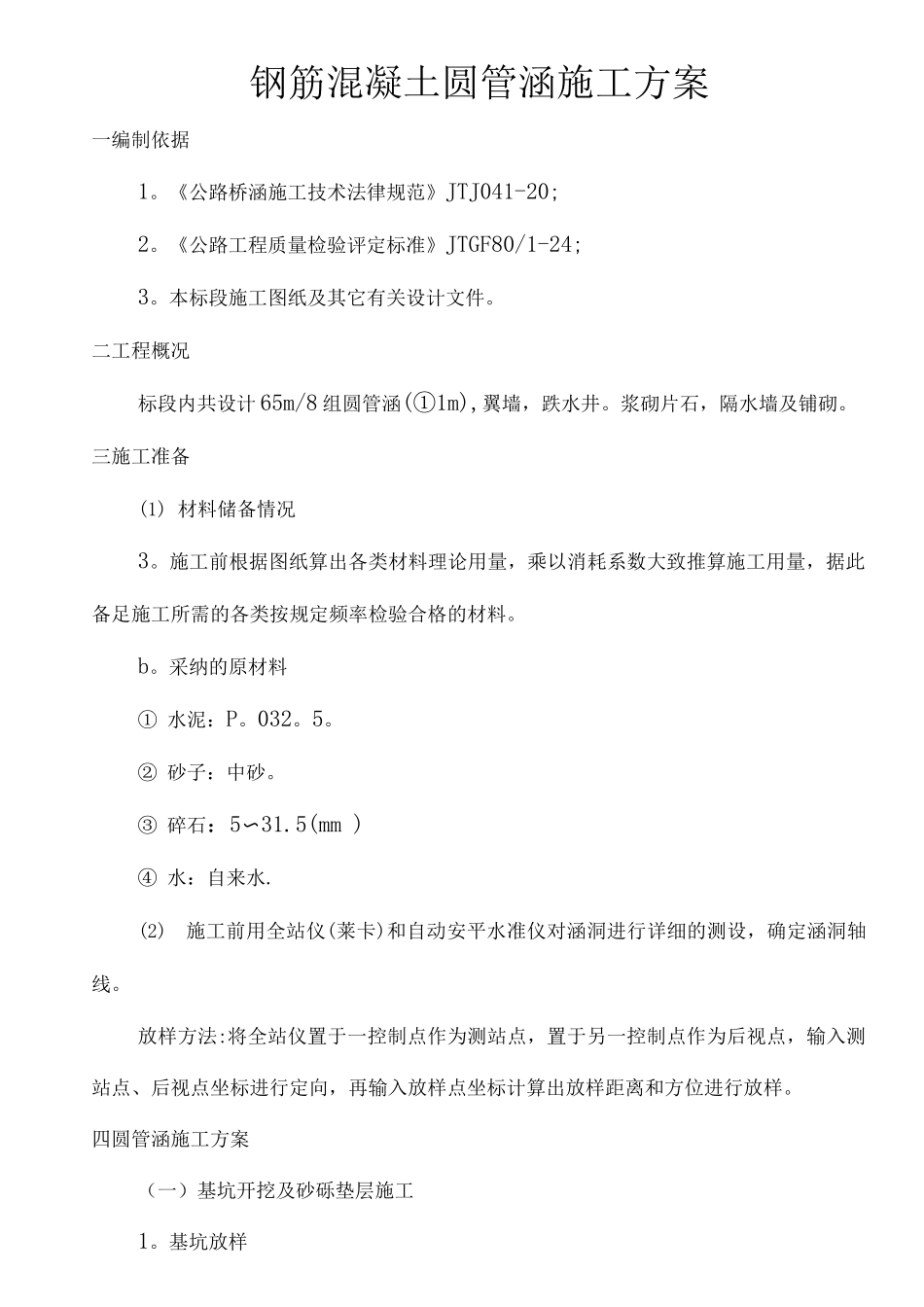

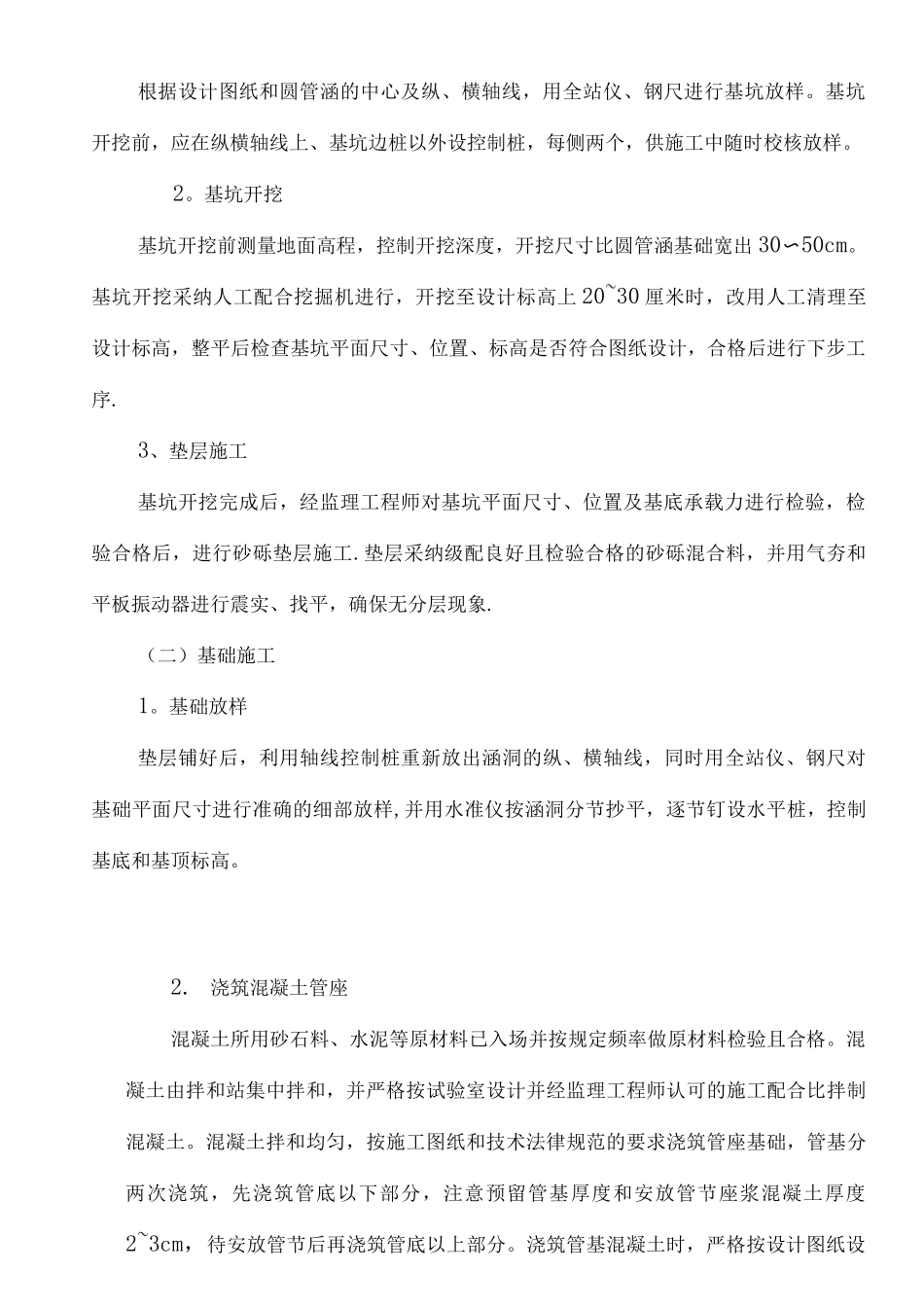

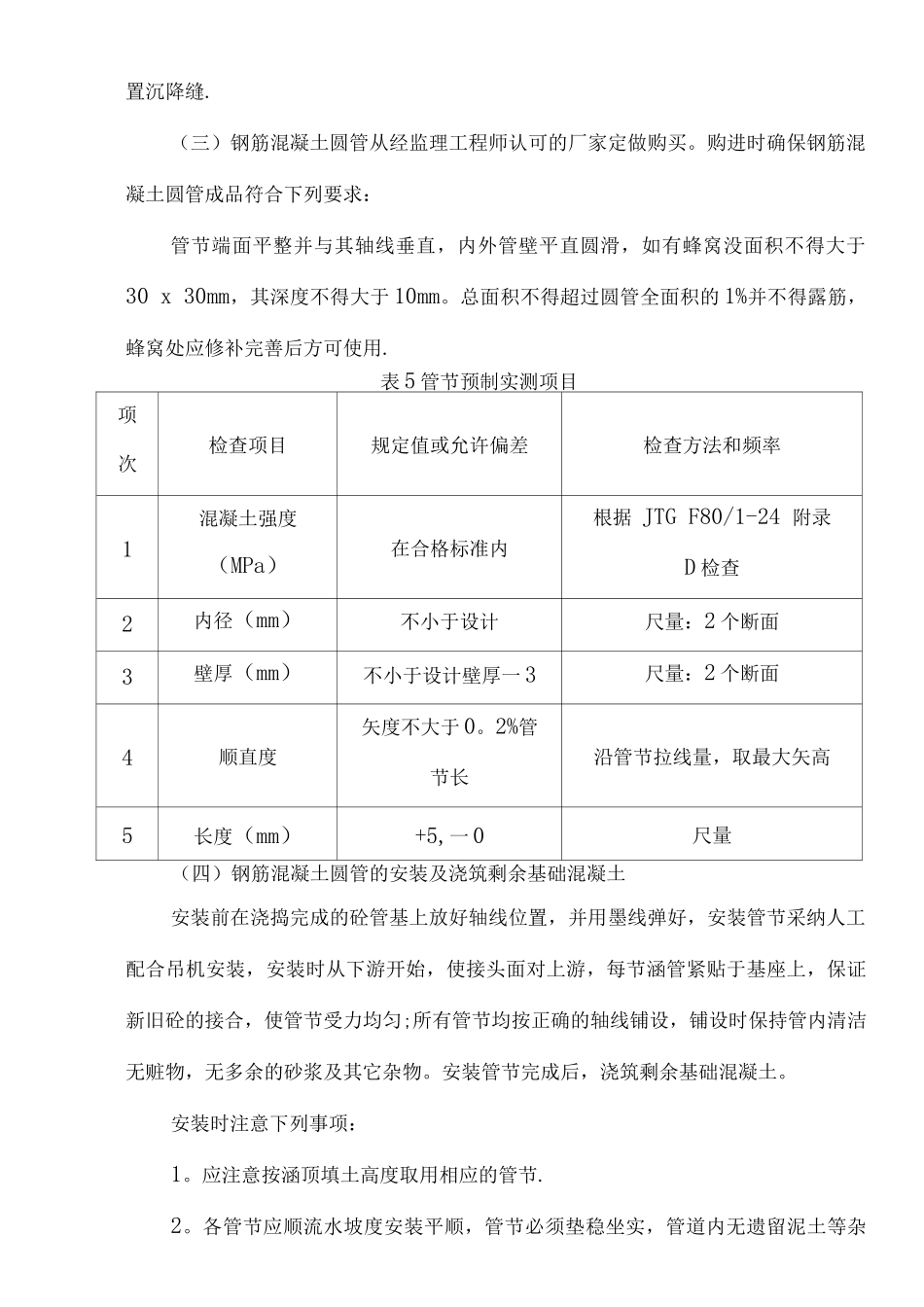

钢筋混凝土圆管涵施工方案一编制依据1。《公路桥涵施工技术法律规范》JTJ041-20;2。《公路工程质量检验评定标准》JTGF80/1-24;3。本标段施工图纸及其它有关设计文件。二工程概况标段内共设计 65m/8 组圆管涵(①1m),翼墙,跌水井。浆砌片石,隔水墙及铺砌。三施工准备(1) 材料储备情况3。施工前根据图纸算出各类材料理论用量,乘以消耗系数大致推算施工用量,据此备足施工所需的各类按规定频率检验合格的材料。b。采纳的原材料① 水泥:P。032。5。② 砂子:中砂。③ 碎石:5〜31.5(mm )④ 水:自来水.(2)施工前用全站仪(莱卡)和自动安平水准仪对涵洞进行详细的测设,确定涵洞轴线。放样方法:将全站仪置于一控制点作为测站点,置于另一控制点作为后视点,输入测站点、后视点坐标进行定向,再输入放样点坐标计算出放样距离和方位进行放样。四圆管涵施工方案(一)基坑开挖及砂砾垫层施工1。基坑放样根据设计图纸和圆管涵的中心及纵、横轴线,用全站仪、钢尺进行基坑放样。基坑开挖前,应在纵横轴线上、基坑边桩以外设控制桩,每侧两个,供施工中随时校核放样。2。基坑开挖基坑开挖前测量地面高程,控制开挖深度,开挖尺寸比圆管涵基础宽出 30〜50cm。基坑开挖采纳人工配合挖掘机进行,开挖至设计标高上 20~30 厘米时,改用人工清理至设计标高,整平后检查基坑平面尺寸、位置、标高是否符合图纸设计,合格后进行下步工序.3、垫层施工基坑开挖完成后,经监理工程师对基坑平面尺寸、位置及基底承载力进行检验,检验合格后,进行砂砾垫层施工.垫层采纳级配良好且检验合格的砂砾混合料,并用气夯和平板振动器进行震实、找平,确保无分层现象.(二)基础施工1。基础放样垫层铺好后,利用轴线控制桩重新放出涵洞的纵、横轴线,同时用全站仪、钢尺对基础平面尺寸进行准确的细部放样,并用水准仪按涵洞分节抄平,逐节钉设水平桩,控制基底和基顶标高。2.浇筑混凝土管座混凝土所用砂石料、水泥等原材料已入场并按规定频率做原材料检验且合格。混凝土由拌和站集中拌和,并严格按试验室设计并经监理工程师认可的施工配合比拌制混凝土。混凝土拌和均匀,按施工图纸和技术法律规范的要求浇筑管座基础,管基分两次浇筑,先浇筑管底以下部分,注意预留管基厚度和安放管节座浆混凝土厚度2~3cm,待安放管节后再浇筑管底以上部分。浇筑管基混凝土时,严格按设计图纸设置沉降缝.(三)钢筋混凝土圆管从经监理工程师认可的厂家定做购买。购进时确保钢筋混凝土圆...
