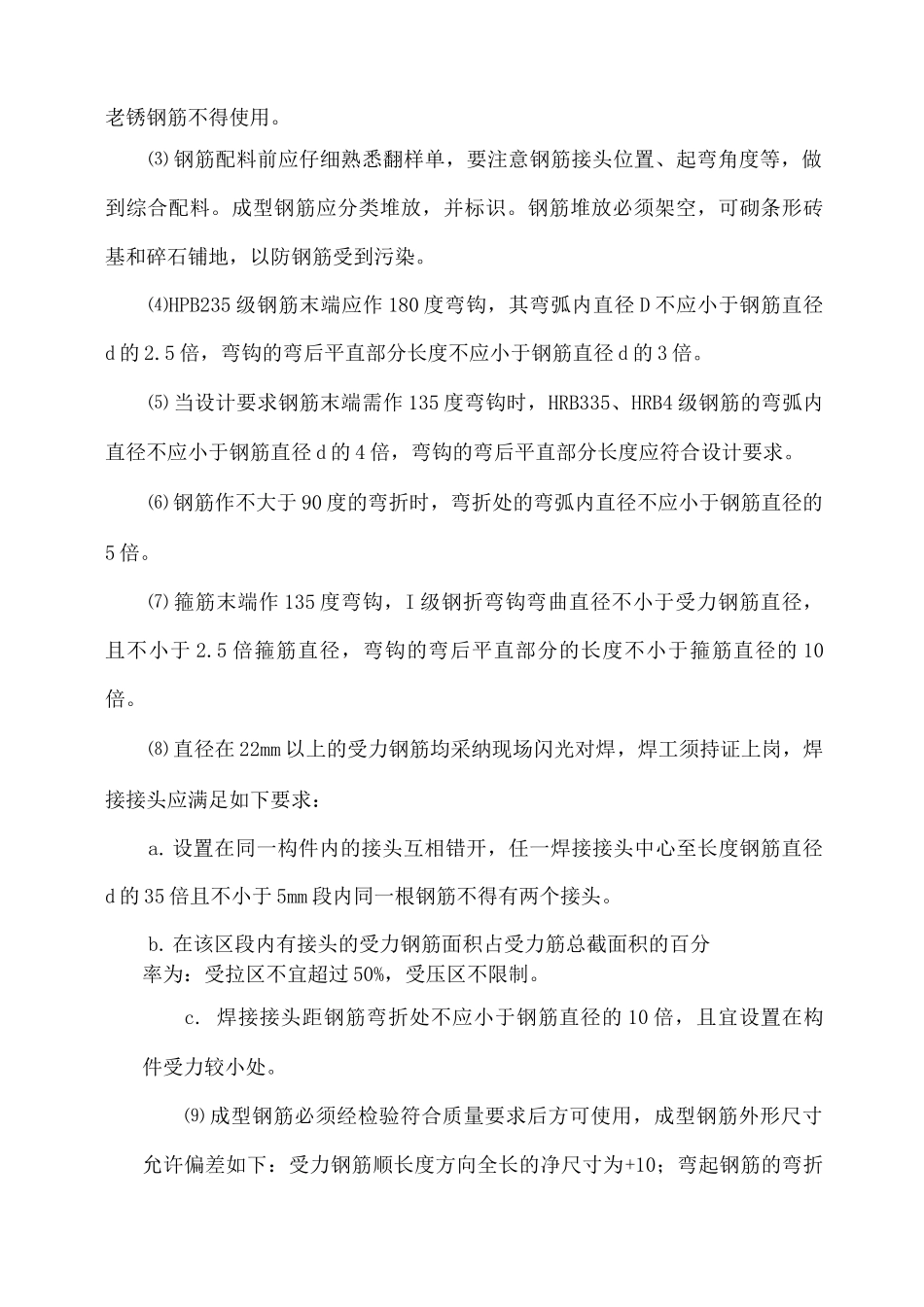

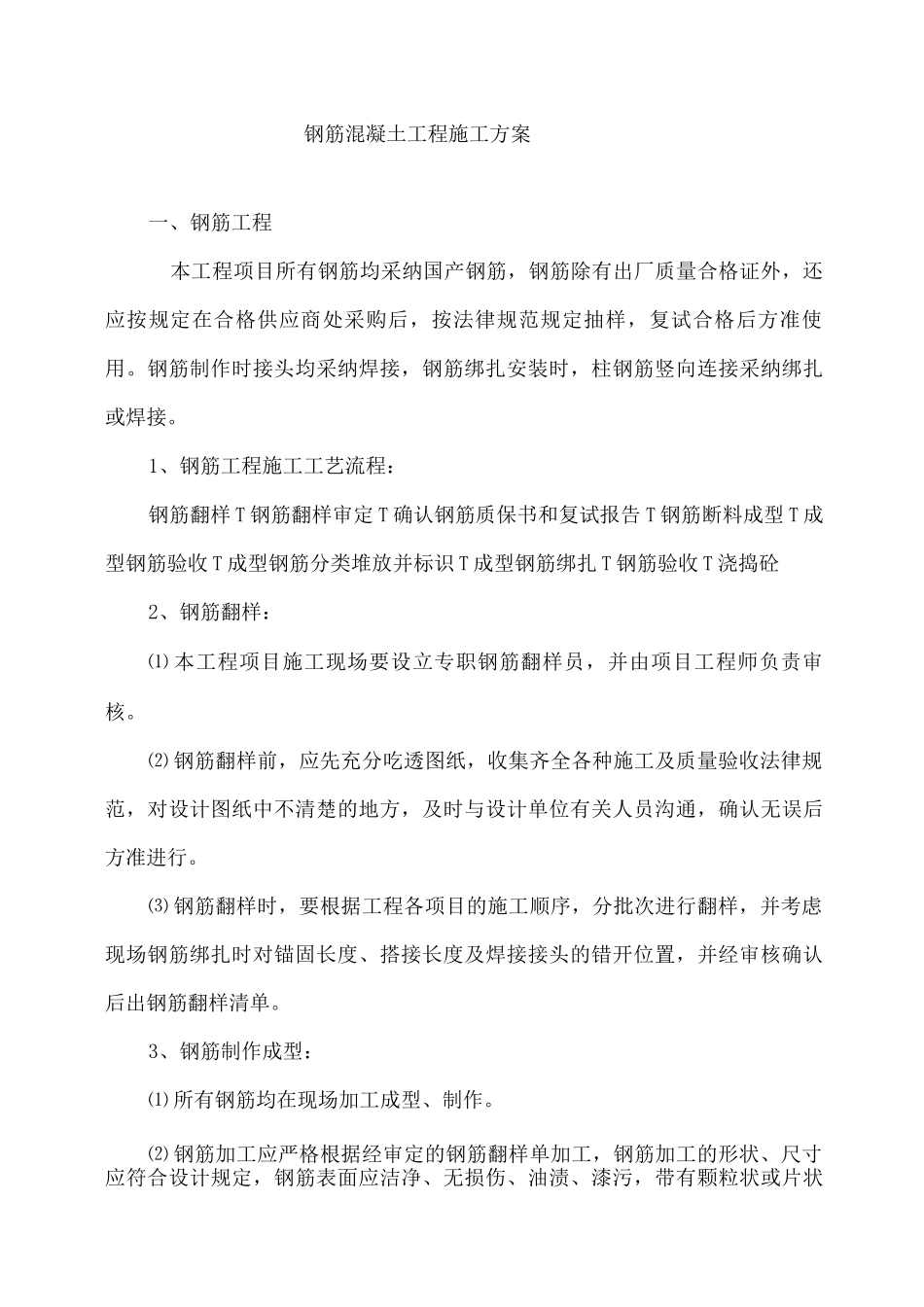

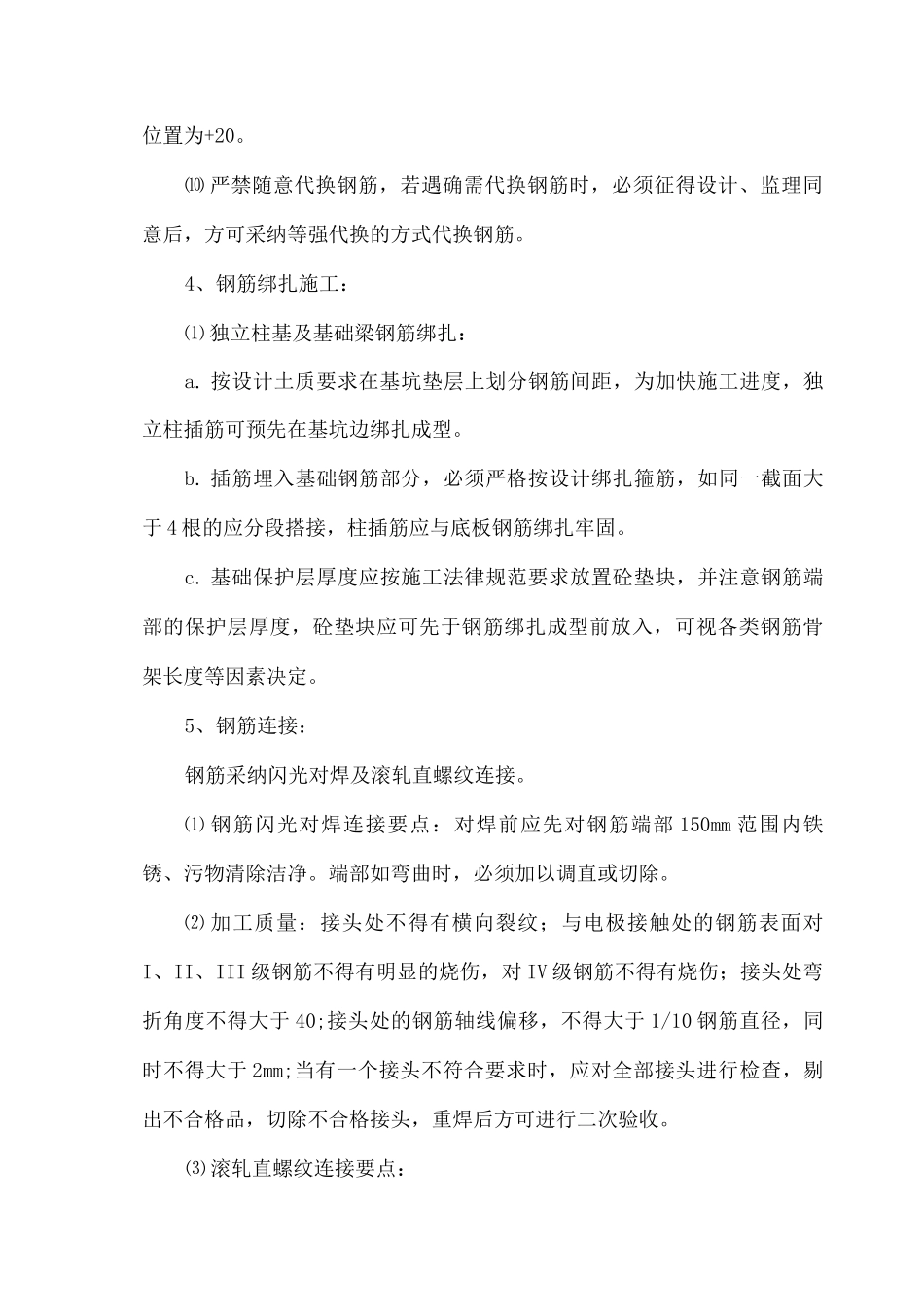

钢筋混凝土工程施工方案一、钢筋工程本工程项目所有钢筋均采纳国产钢筋,钢筋除有出厂质量合格证外,还应按规定在合格供应商处采购后,按法律规范规定抽样,复试合格后方准使用。钢筋制作时接头均采纳焊接,钢筋绑扎安装时,柱钢筋竖向连接采纳绑扎或焊接。1、钢筋工程施工工艺流程:钢筋翻样 T 钢筋翻样审定 T 确认钢筋质保书和复试报告 T 钢筋断料成型 T 成型钢筋验收 T 成型钢筋分类堆放并标识 T 成型钢筋绑扎 T 钢筋验收 T 浇捣砼2、钢筋翻样:⑴ 本工程项目施工现场要设立专职钢筋翻样员,并由项目工程师负责审核。⑵ 钢筋翻样前,应先充分吃透图纸,收集齐全各种施工及质量验收法律规范,对设计图纸中不清楚的地方,及时与设计单位有关人员沟通,确认无误后方准进行。⑶ 钢筋翻样时,要根据工程各项目的施工顺序,分批次进行翻样,并考虑现场钢筋绑扎时对锚固长度、搭接长度及焊接接头的错开位置,并经审核确认后出钢筋翻样清单。3、钢筋制作成型:⑴ 所有钢筋均在现场加工成型、制作。⑵ 钢筋加工应严格根据经审定的钢筋翻样单加工,钢筋加工的形状、尺寸应符合设计规定,钢筋表面应洁净、无损伤、油渍、漆污,带有颗粒状或片状老锈钢筋不得使用。⑶ 钢筋配料前应仔细熟悉翻样单,要注意钢筋接头位置、起弯角度等,做到综合配料。成型钢筋应分类堆放,并标识。钢筋堆放必须架空,可砌条形砖基和碎石铺地,以防钢筋受到污染。⑷HPB235 级钢筋末端应作 180 度弯钩,其弯弧内直径 D 不应小于钢筋直径d 的 2.5 倍,弯钩的弯后平直部分长度不应小于钢筋直径 d 的 3 倍。⑸ 当设计要求钢筋末端需作 135 度弯钩时,HRB335、HRB4 级钢筋的弯弧内直径不应小于钢筋直径 d 的 4 倍,弯钩的弯后平直部分长度应符合设计要求。⑹ 钢筋作不大于 90 度的弯折时,弯折处的弯弧内直径不应小于钢筋直径的5 倍。⑺ 箍筋末端作 135 度弯钩,I 级钢折弯钩弯曲直径不小于受力钢筋直径,且不小于 2.5 倍箍筋直径,弯钩的弯后平直部分的长度不小于箍筋直径的 10倍。⑻ 直径在 22mm 以上的受力钢筋均采纳现场闪光对焊,焊工须持证上岗,焊接接头应满足如下要求:a. 设置在同一构件内的接头互相错开,任一焊接接头中心至长度钢筋直径d 的 35 倍且不小于 5mm 段内同一根钢筋不得有两个接头。b. 在该区段内有接头的受力钢筋面积占受力筋总截面积的百分率为:受拉区不宜超过 50%,受压区不限制。c. 焊接...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

钢筋混凝土工程施工方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
